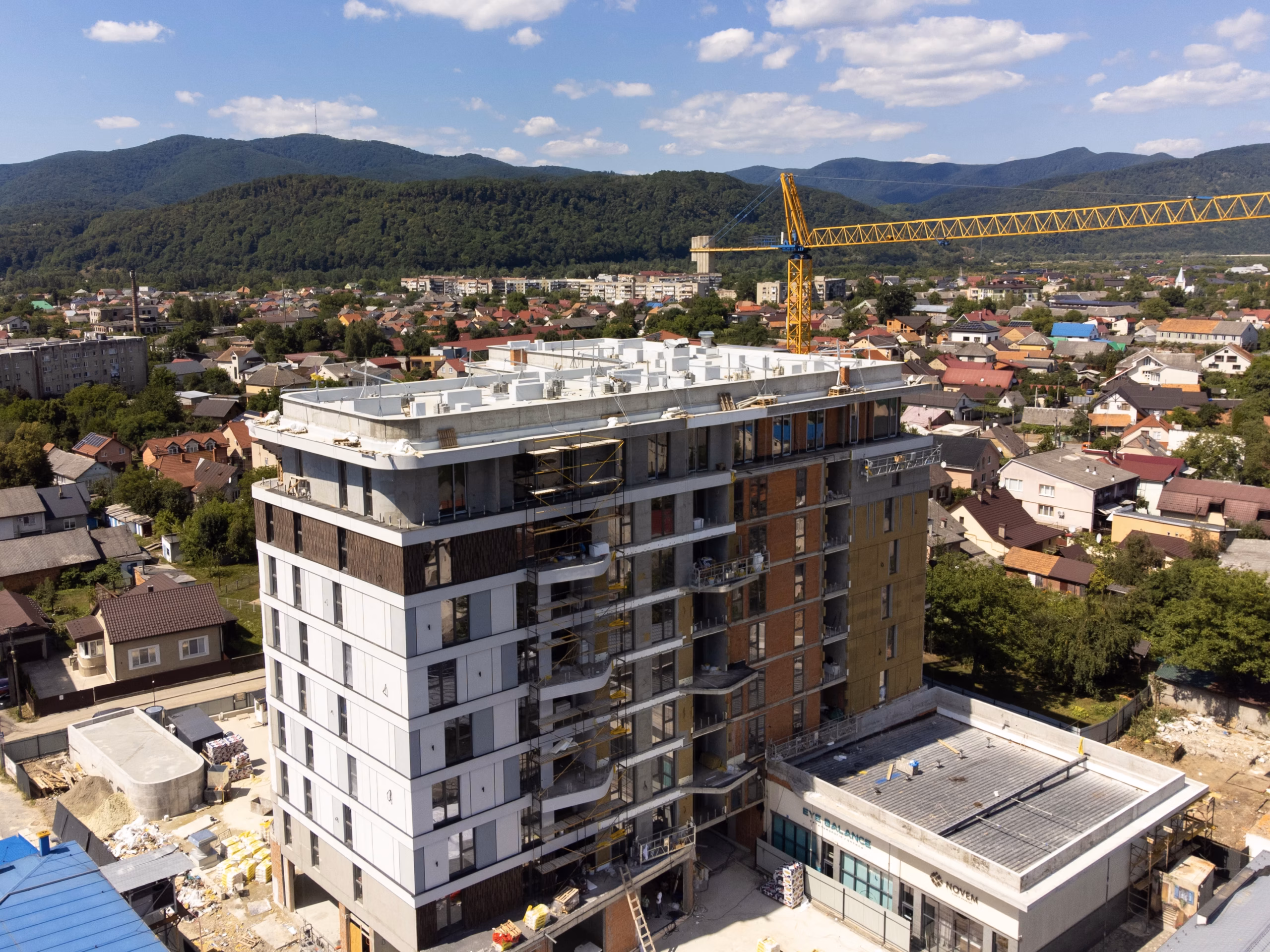

Повна здача в експлуатацію третій квартал 2026 рік
ХІД БУДІВНИЦТВА

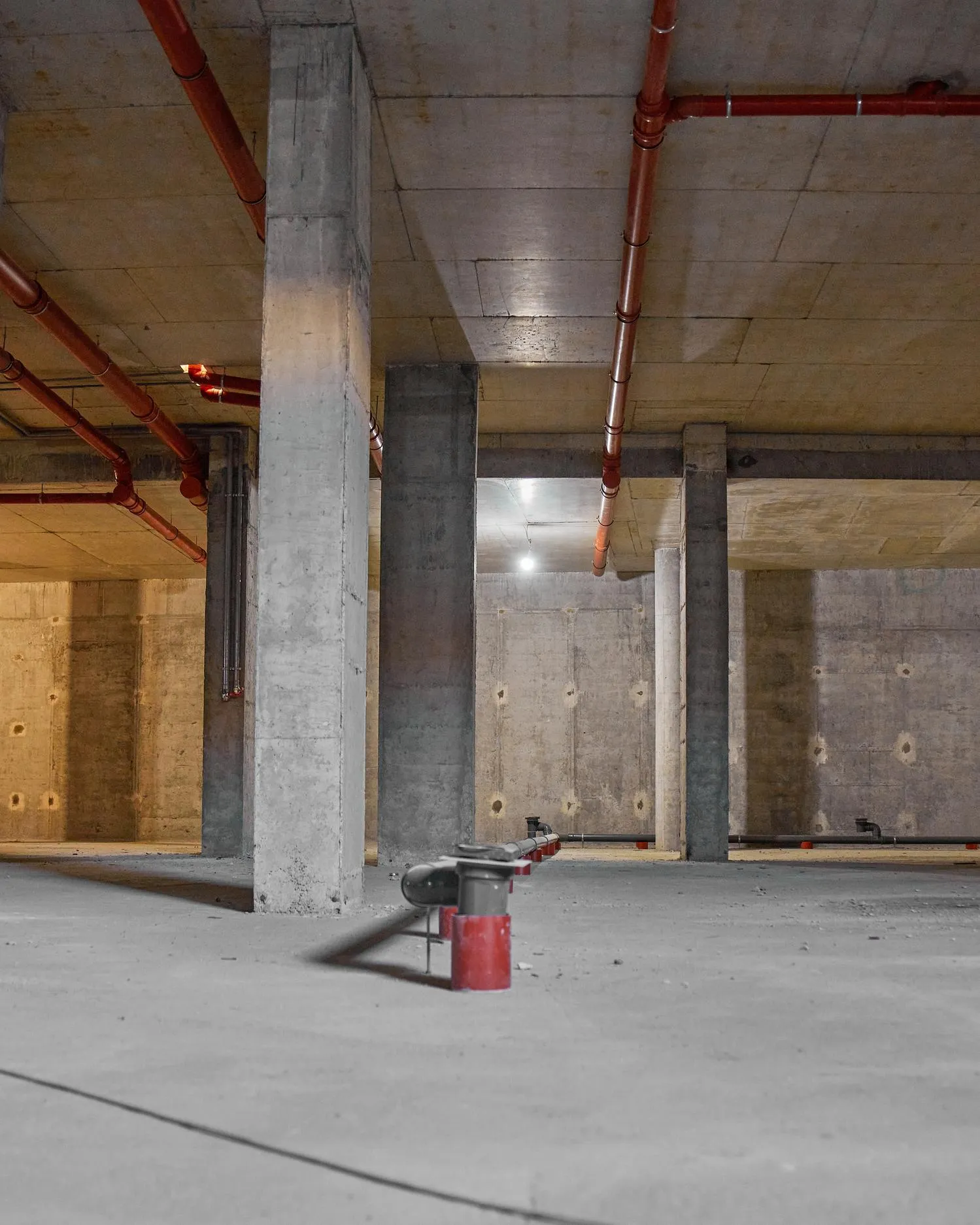

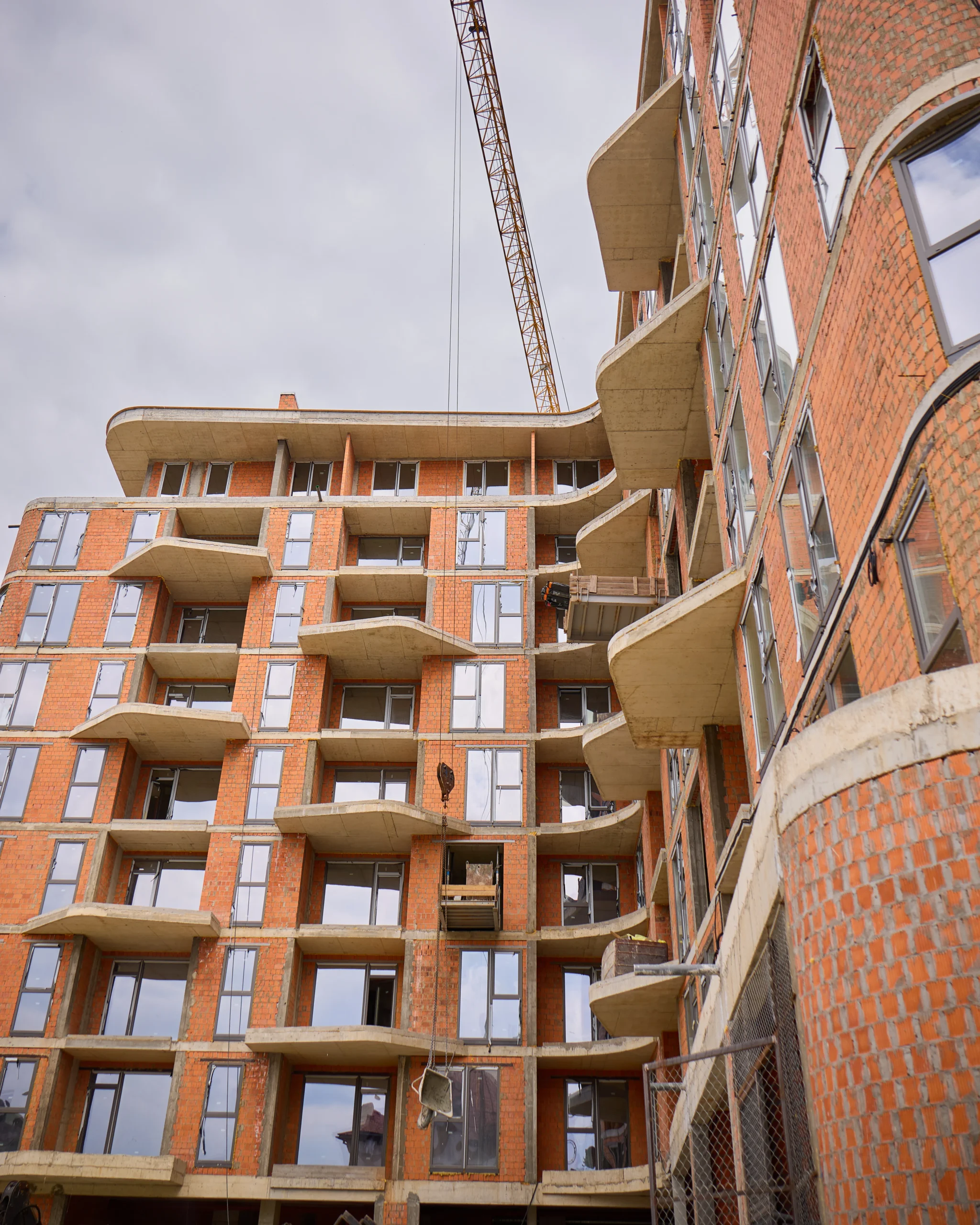

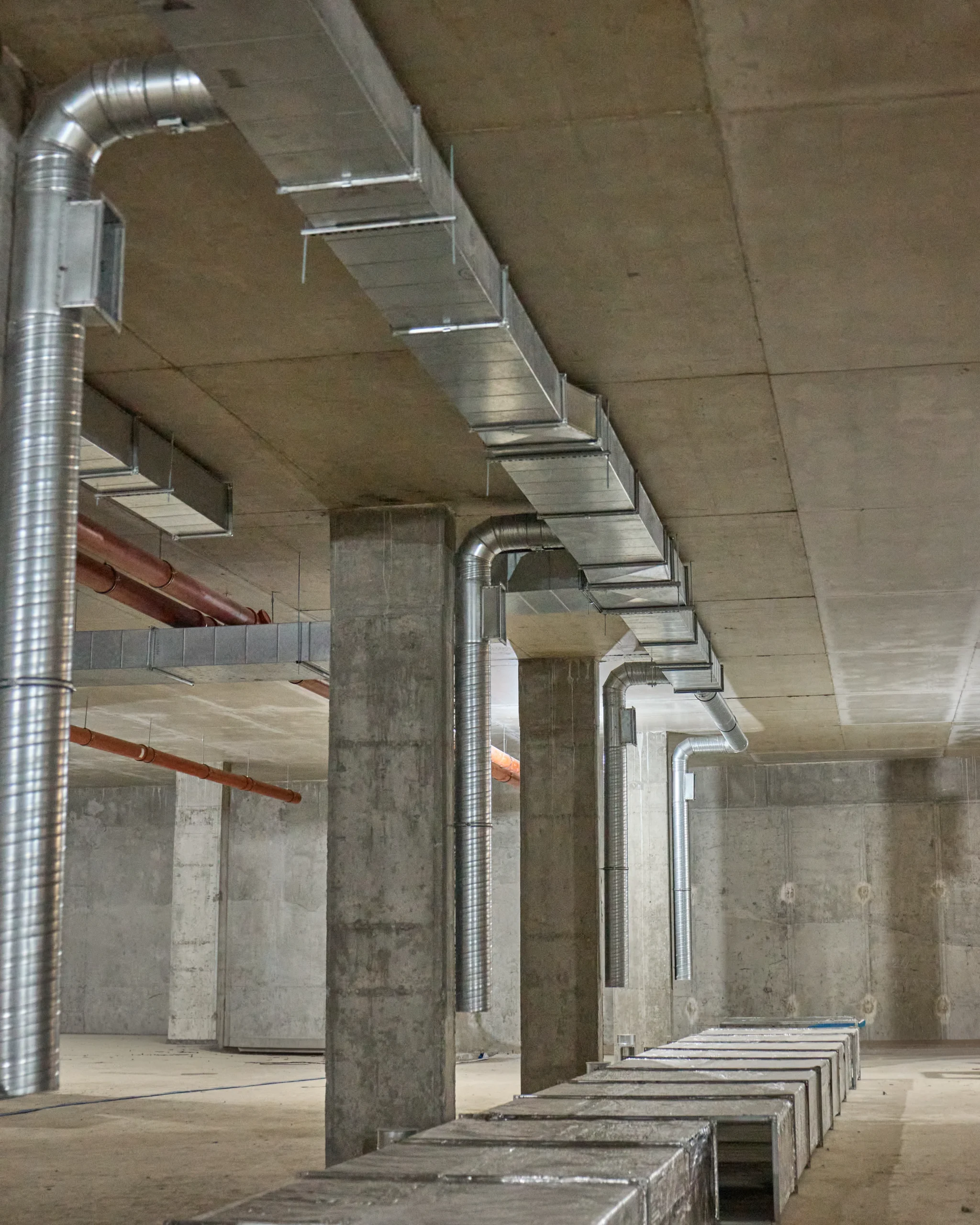

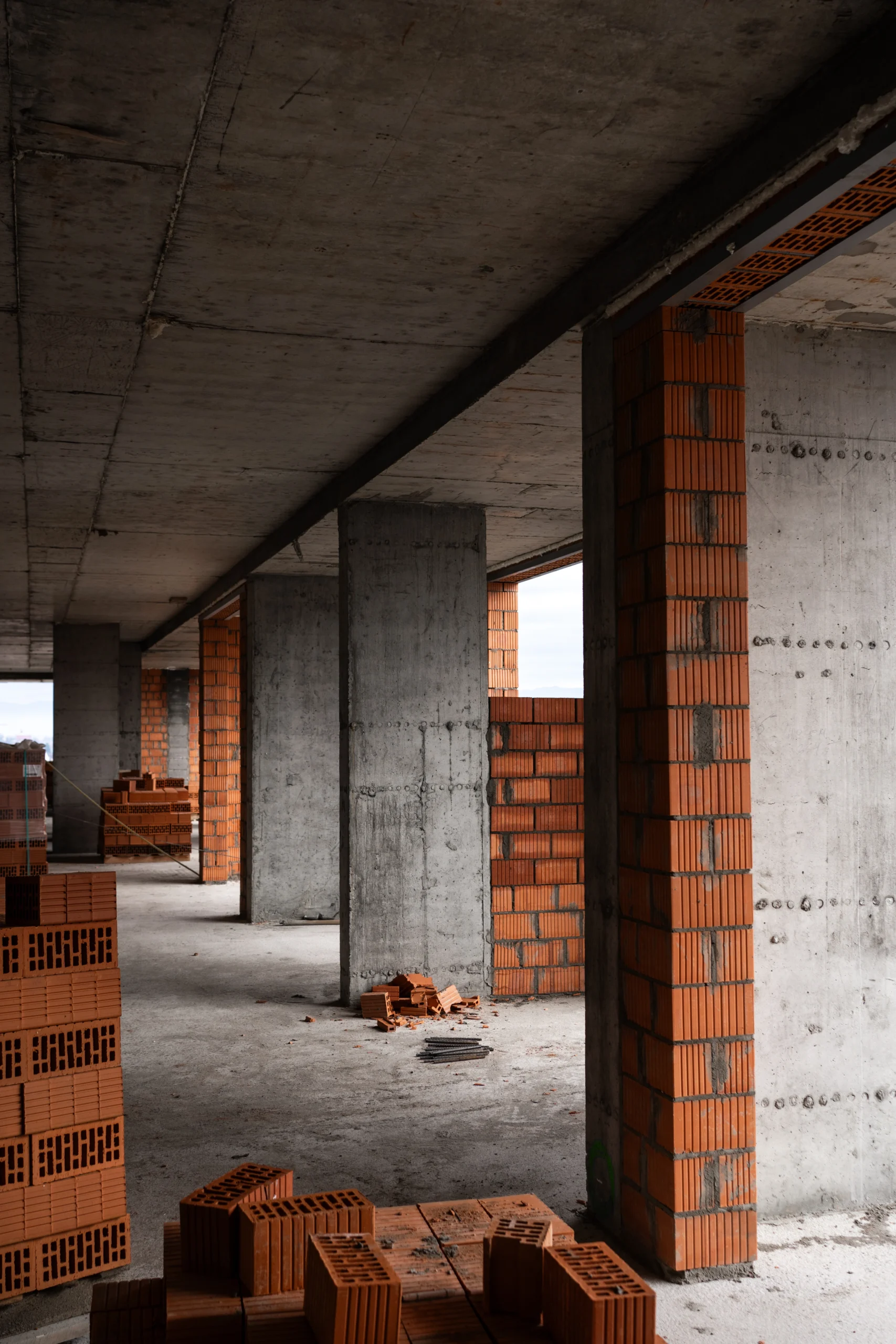

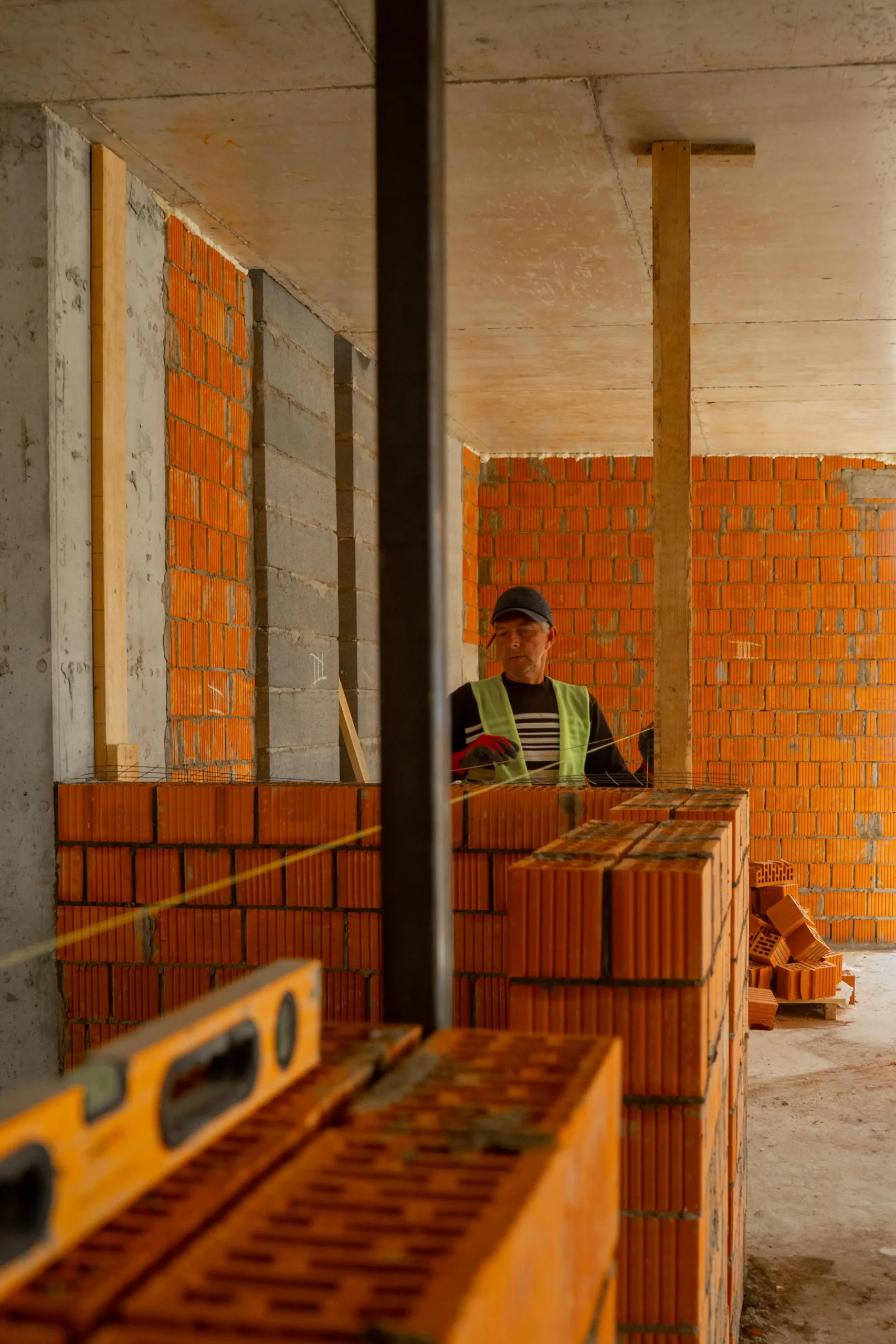

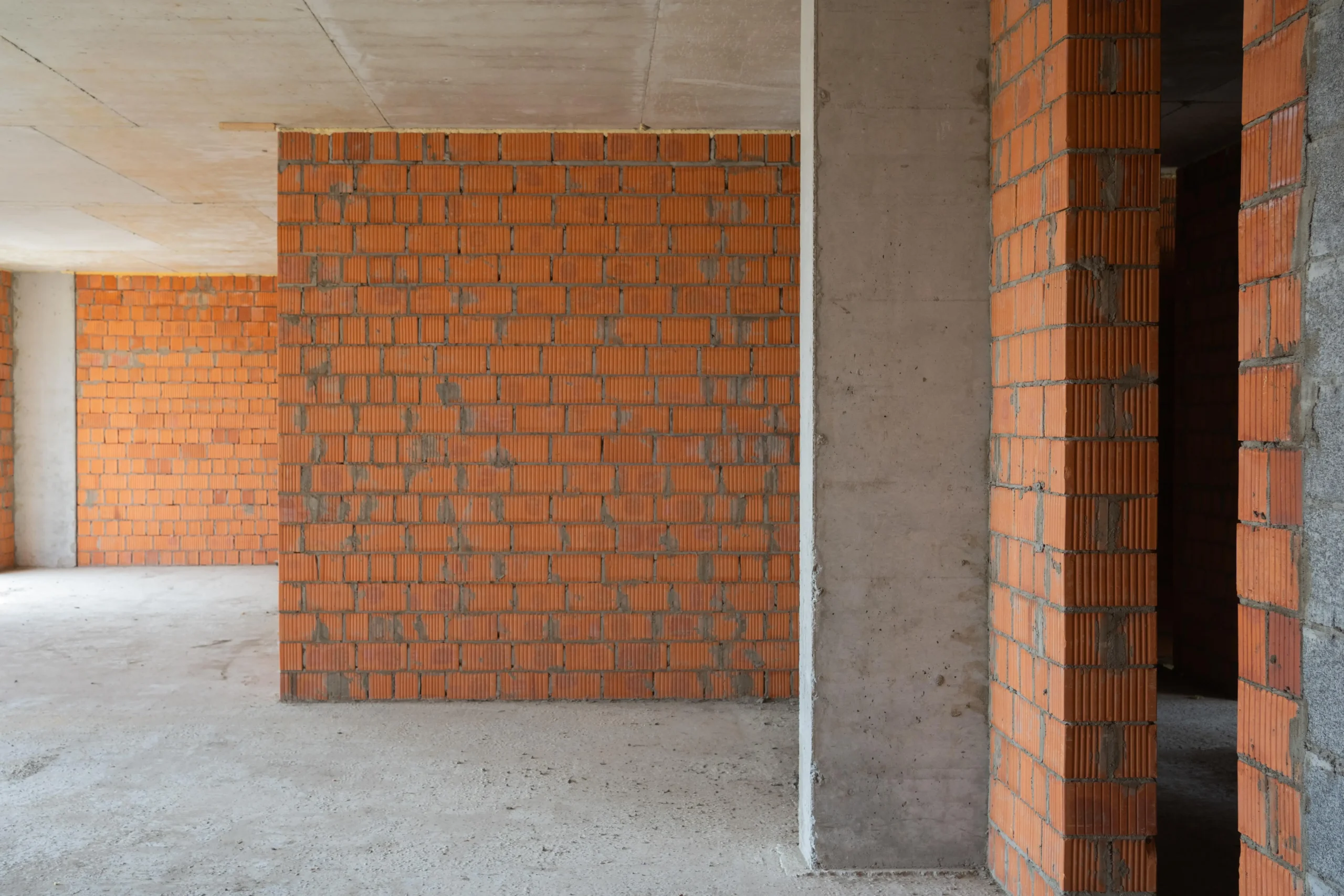

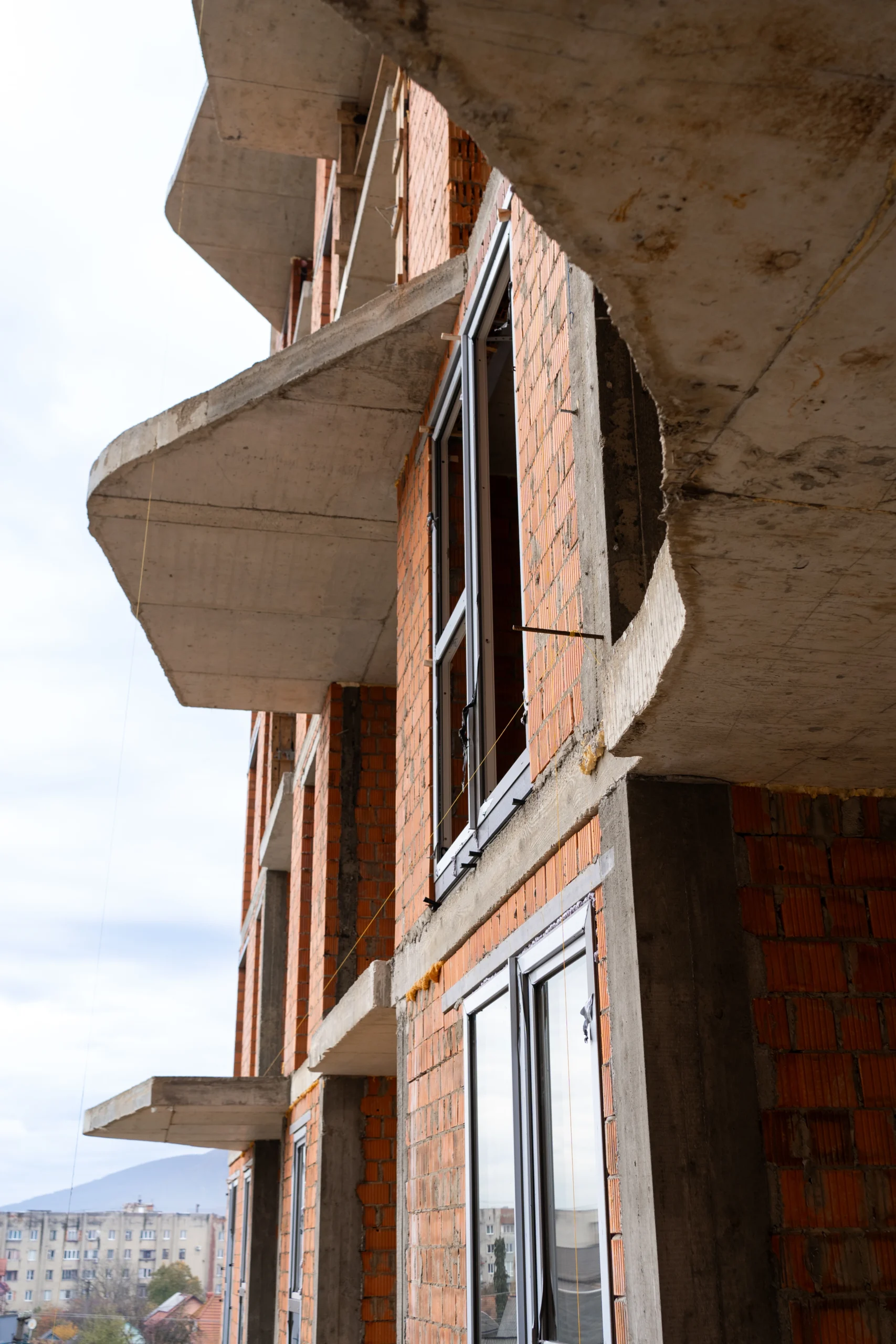

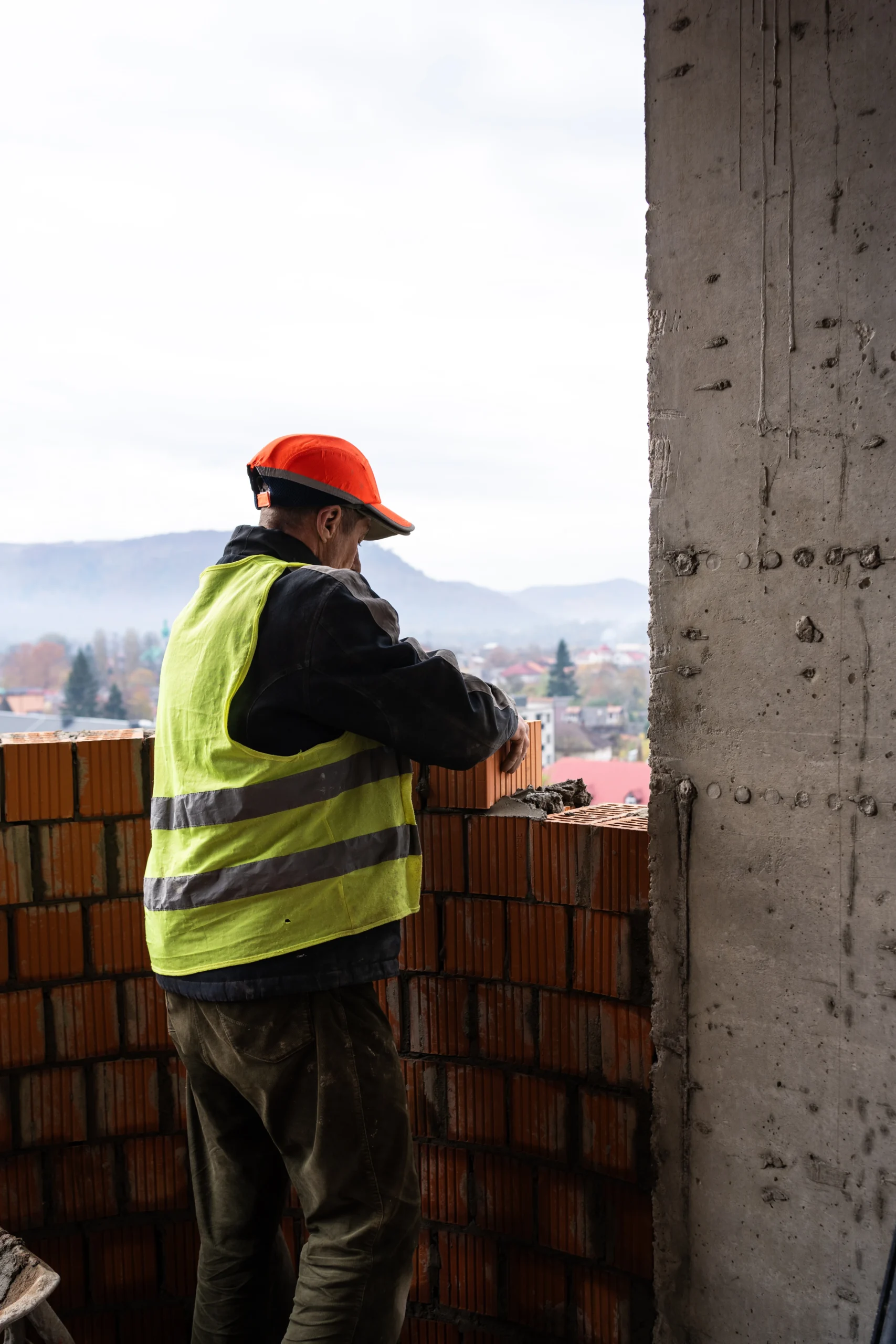

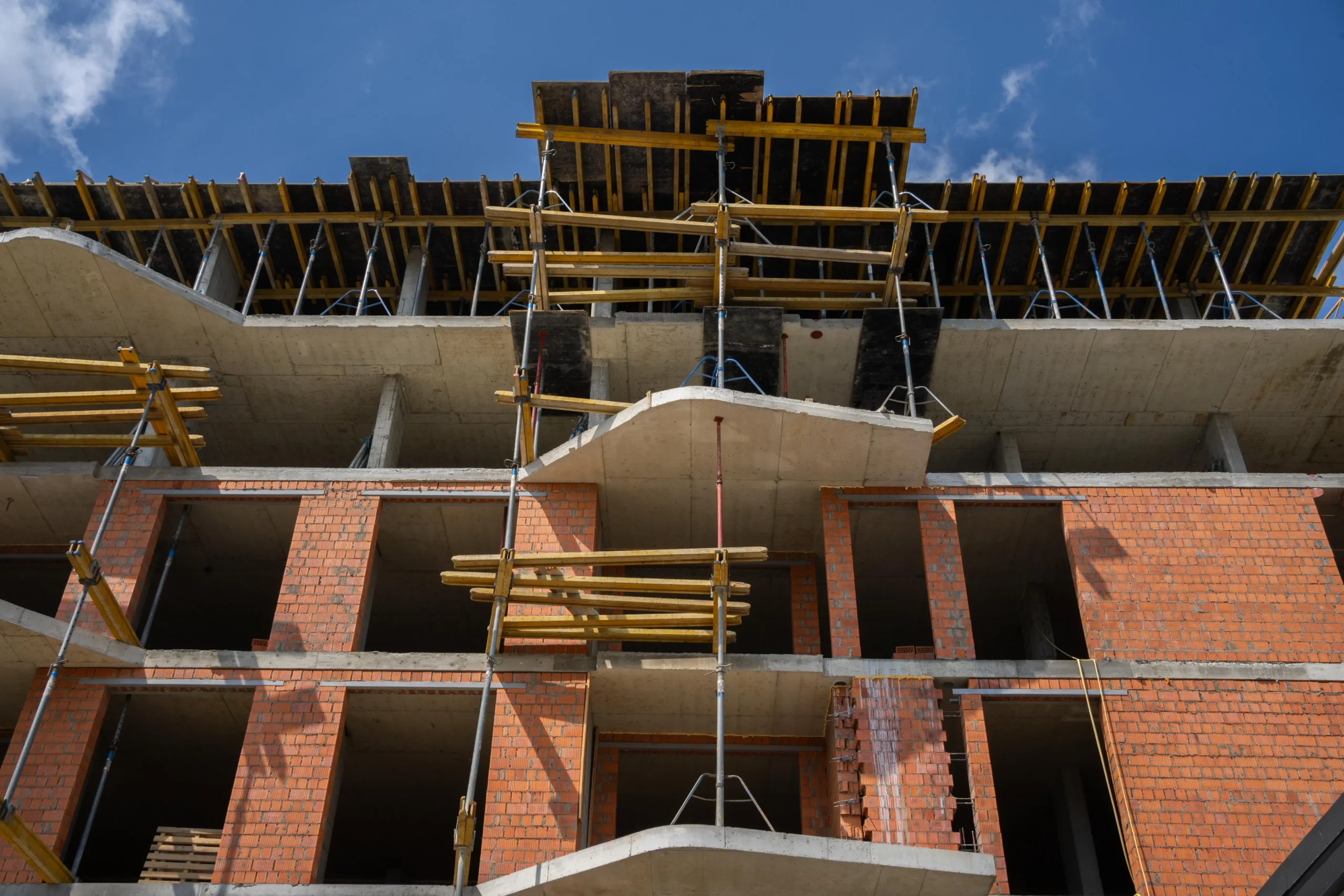

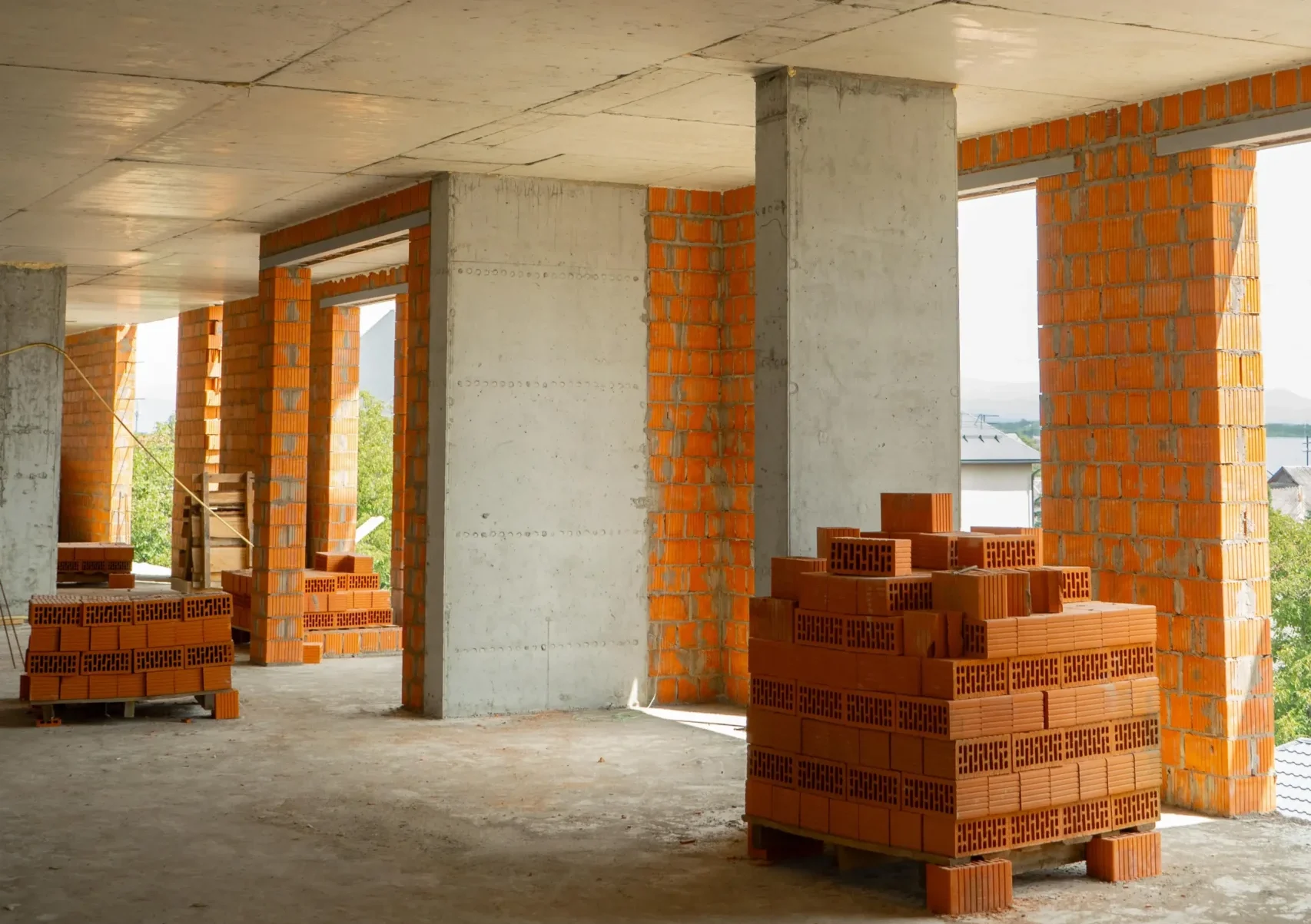

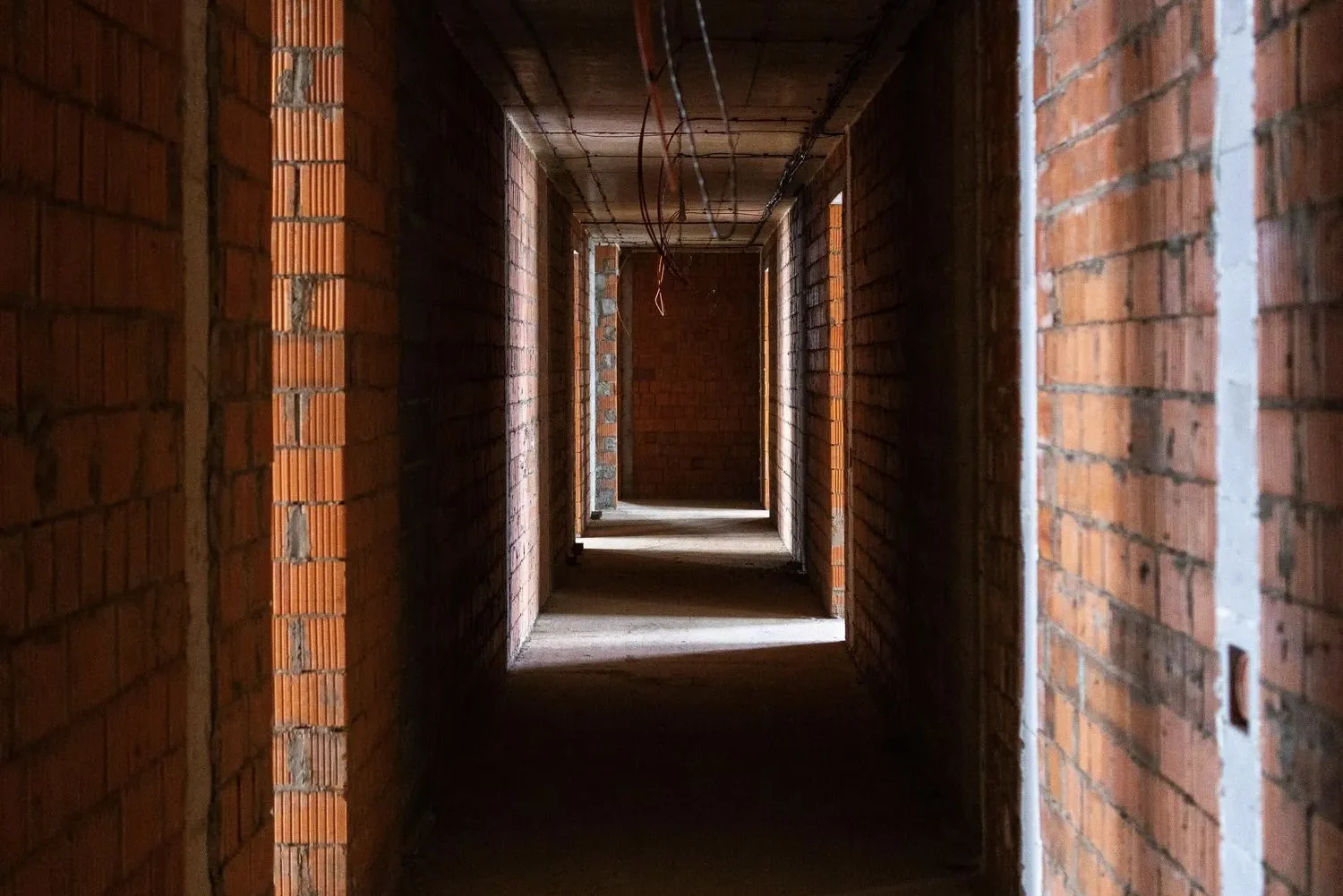

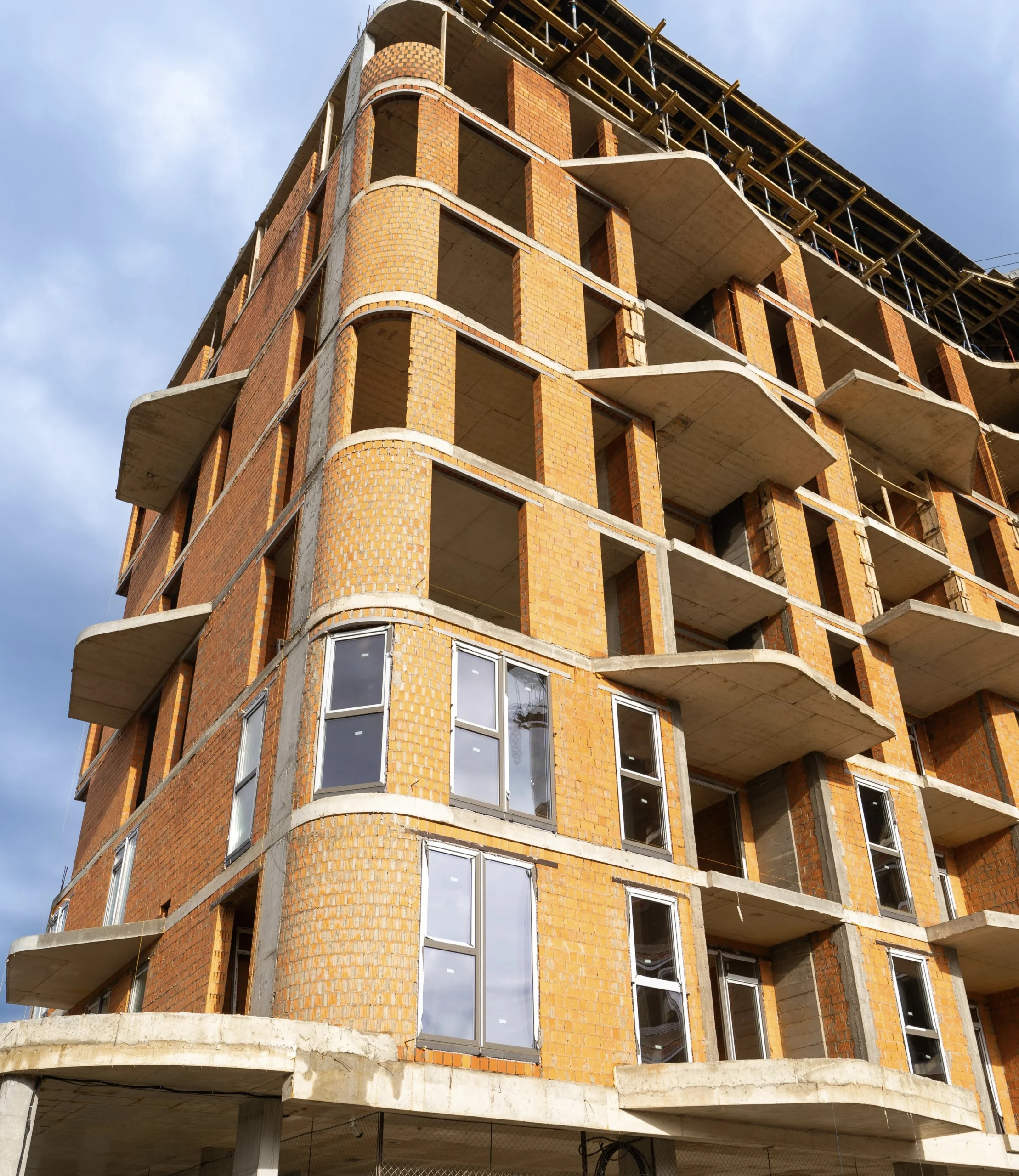

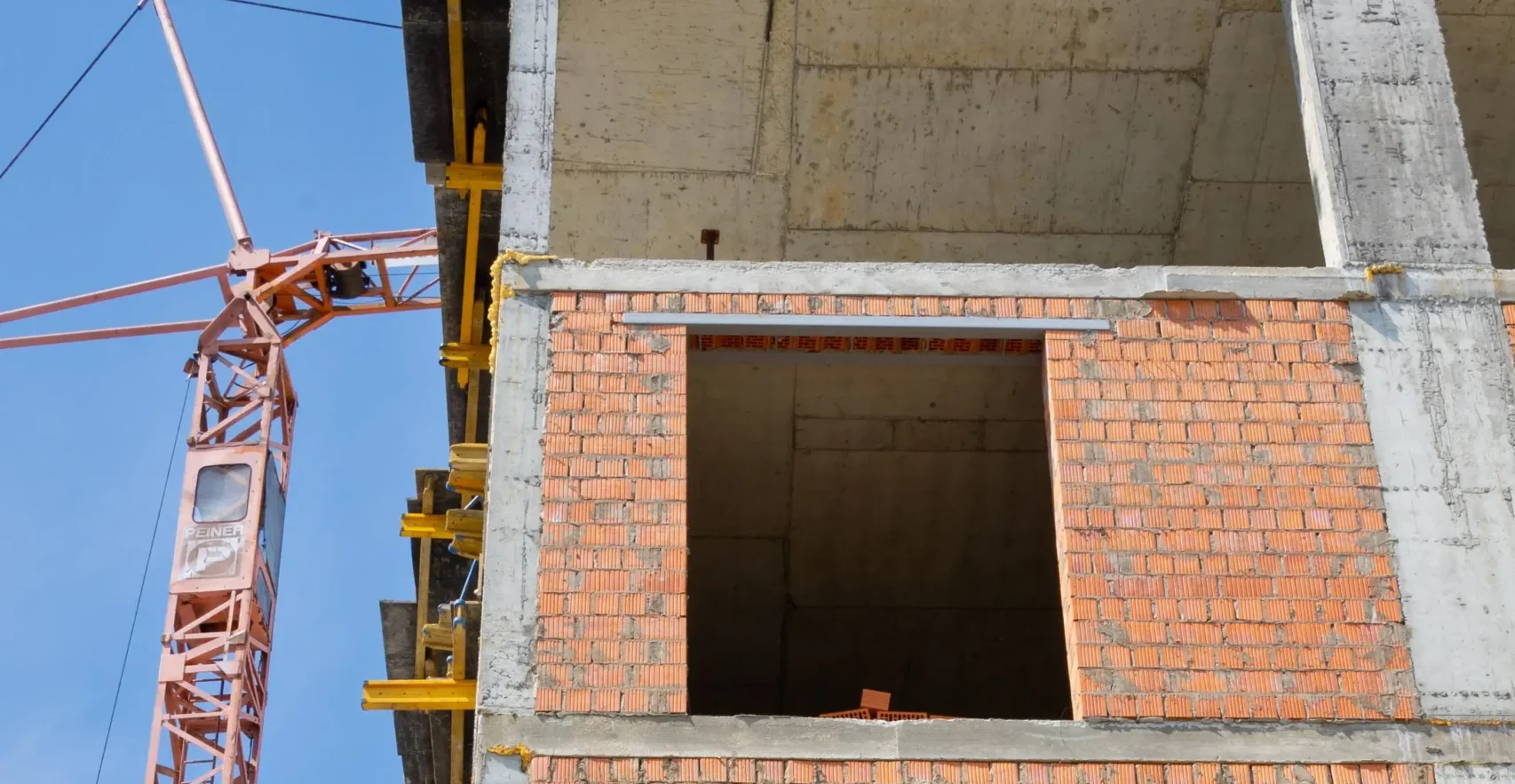

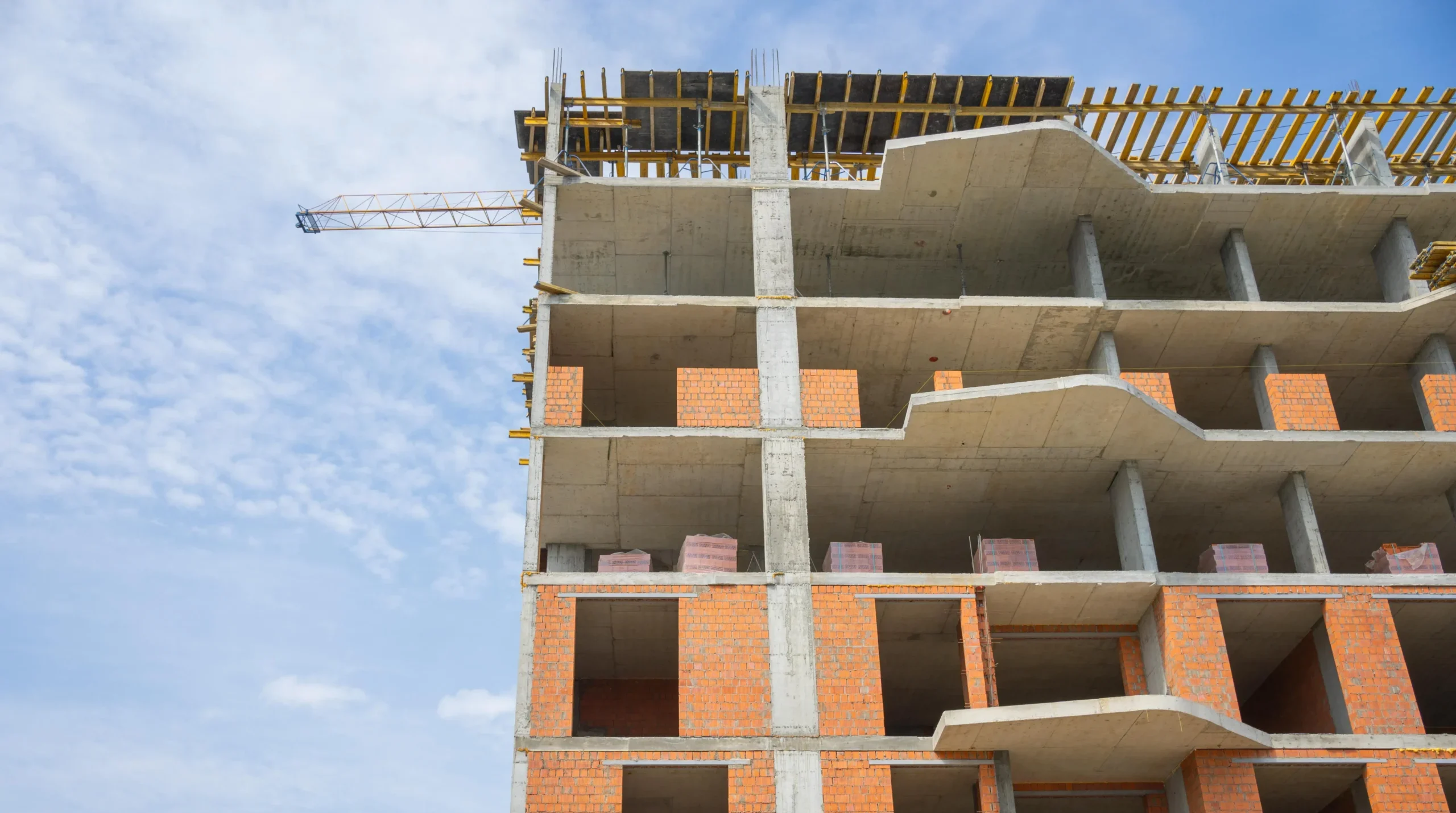

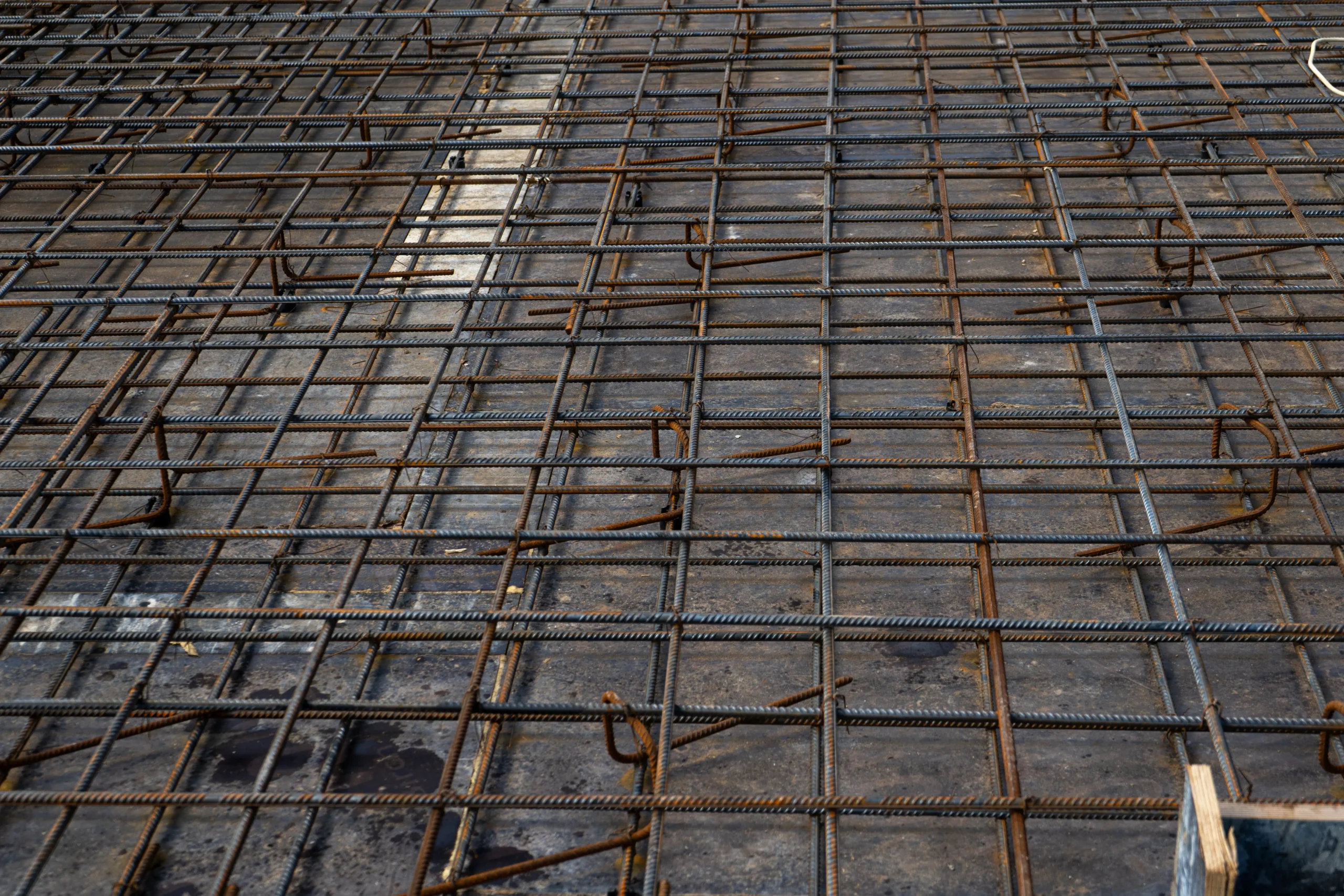

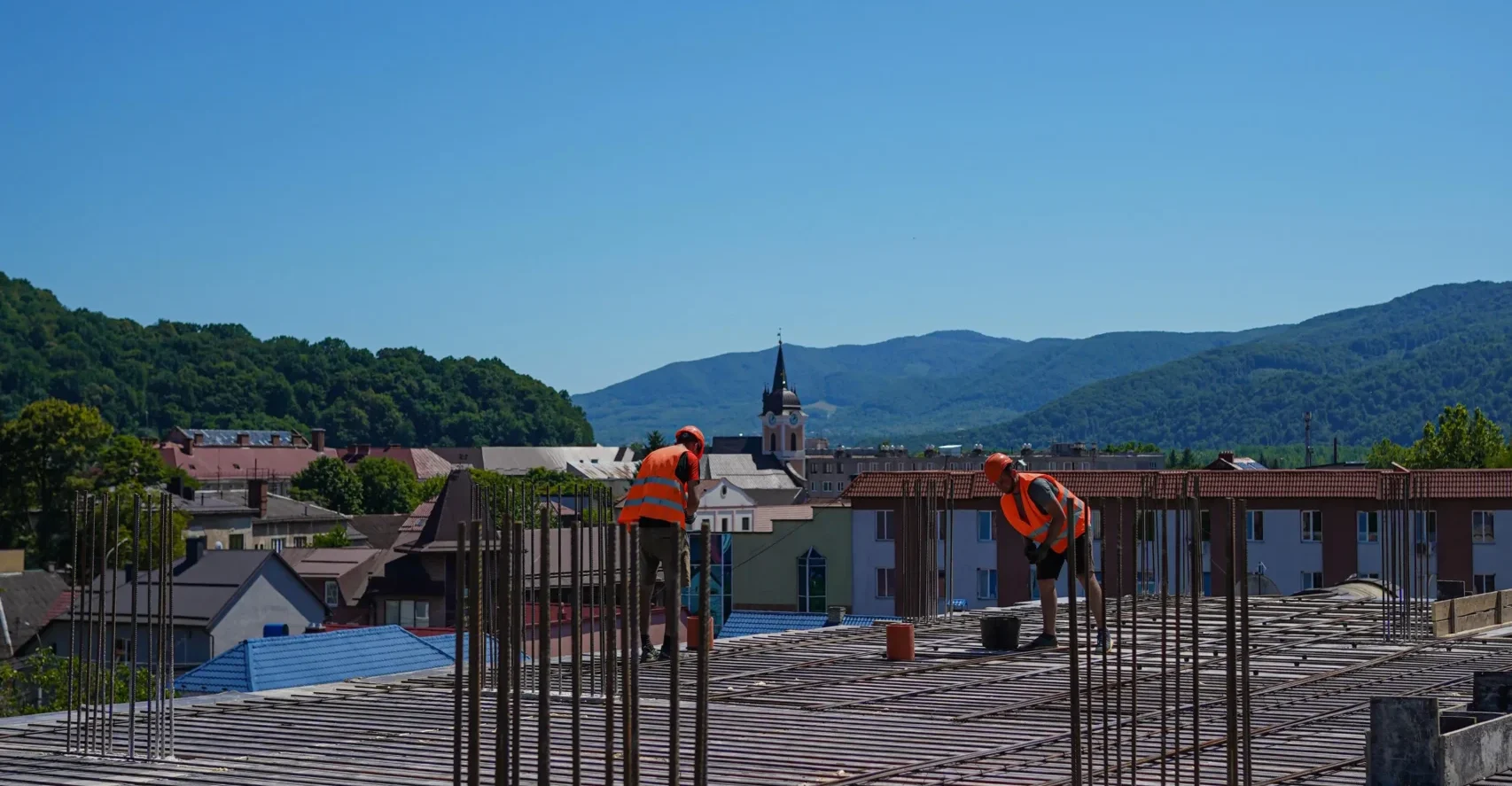

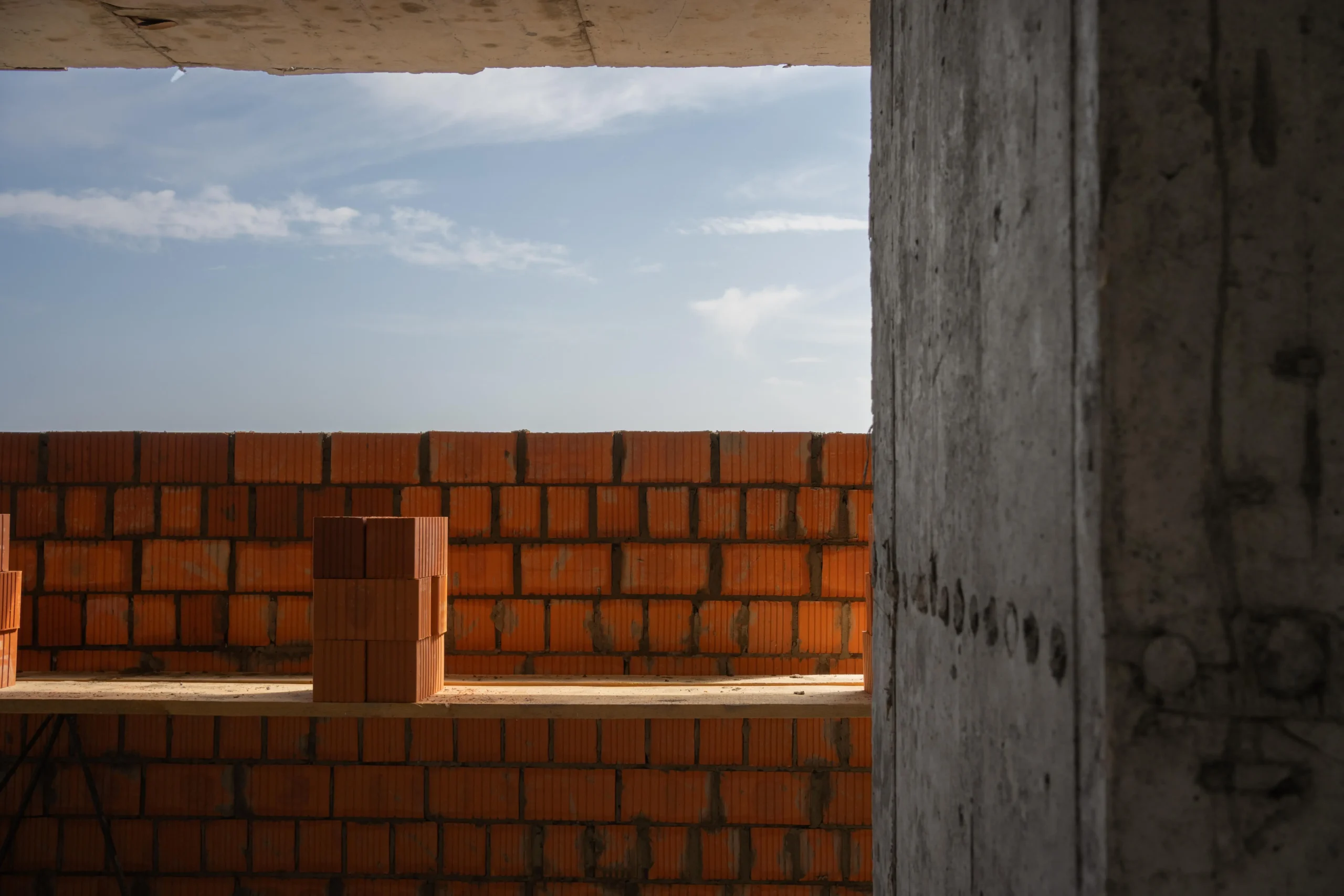

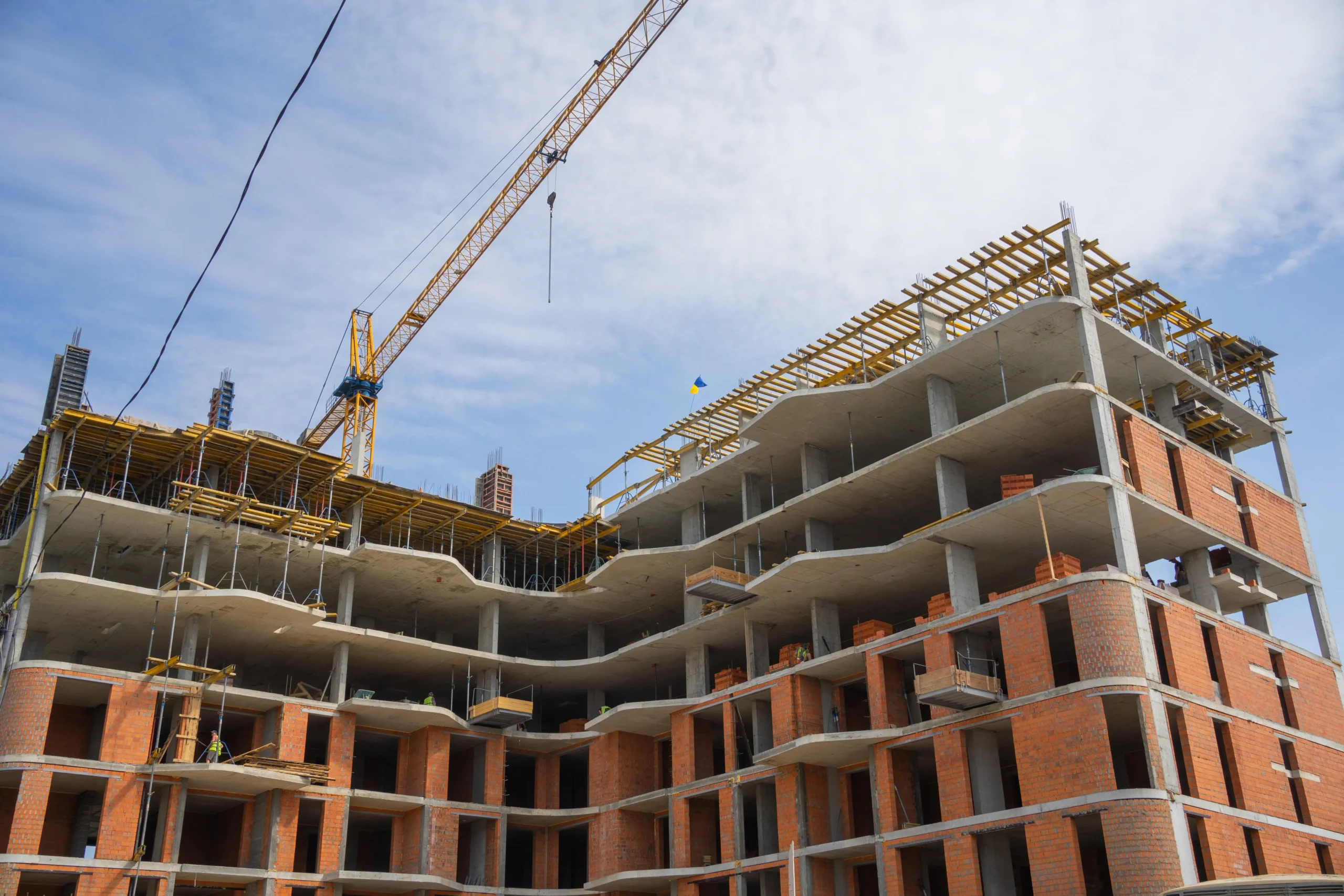

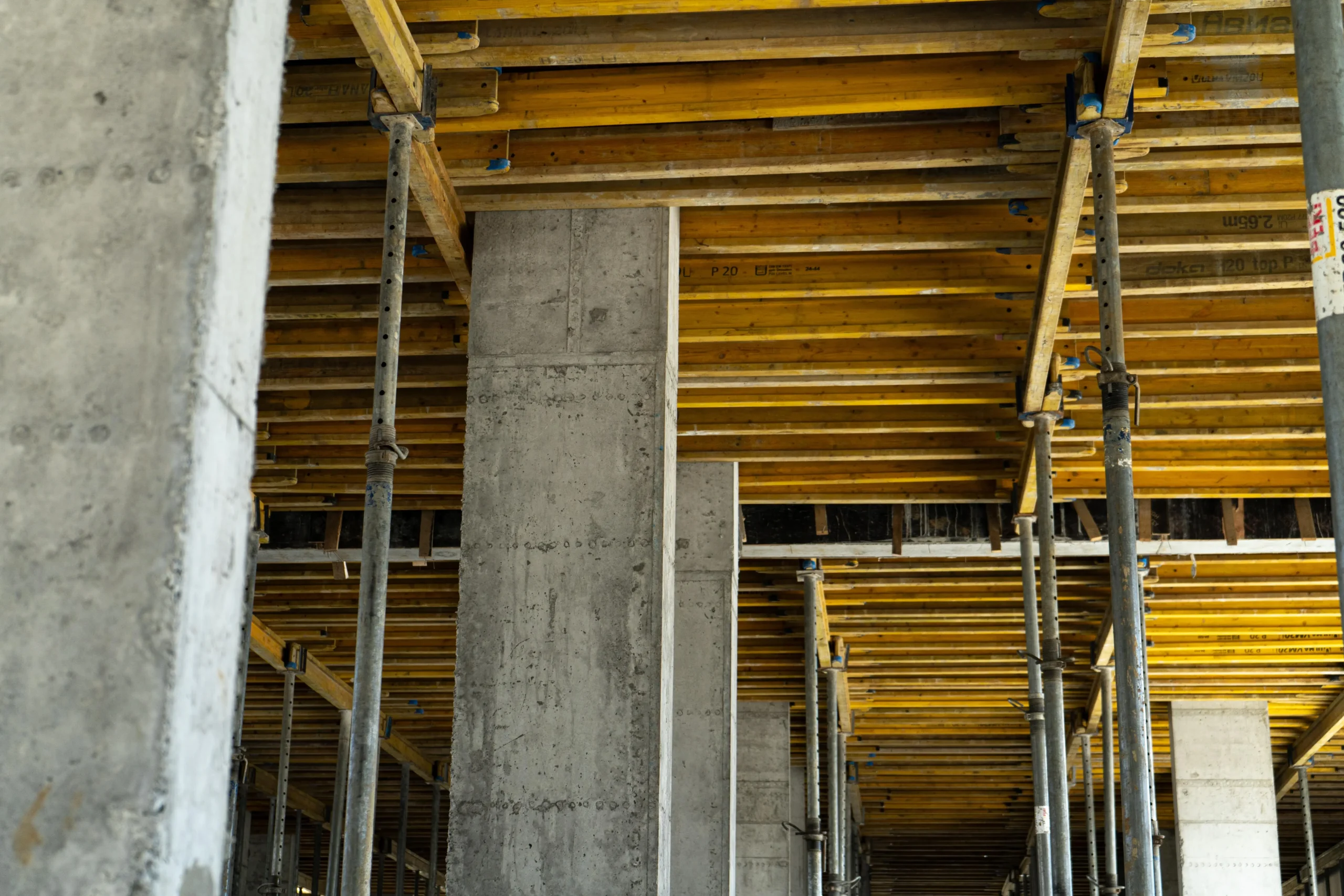

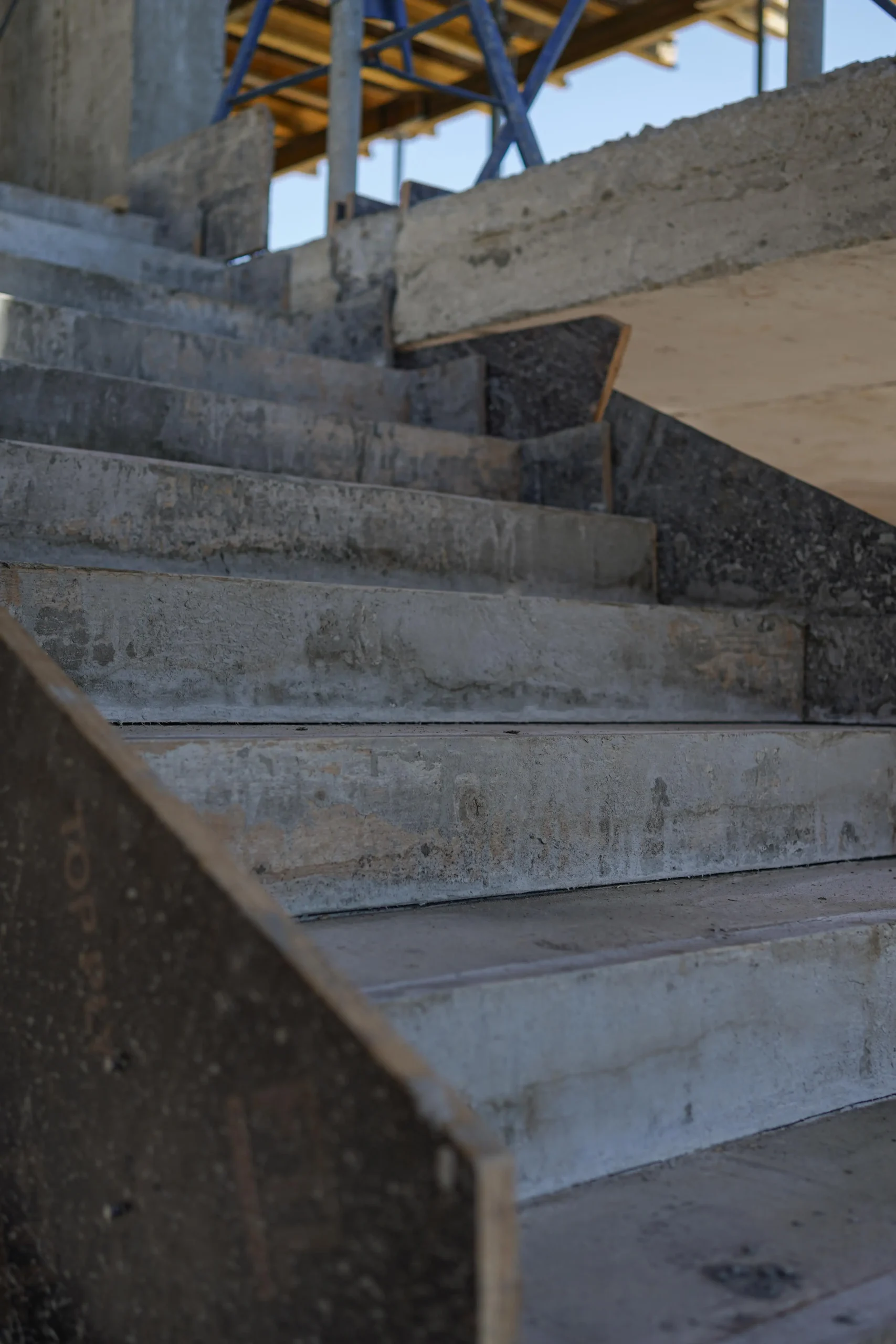

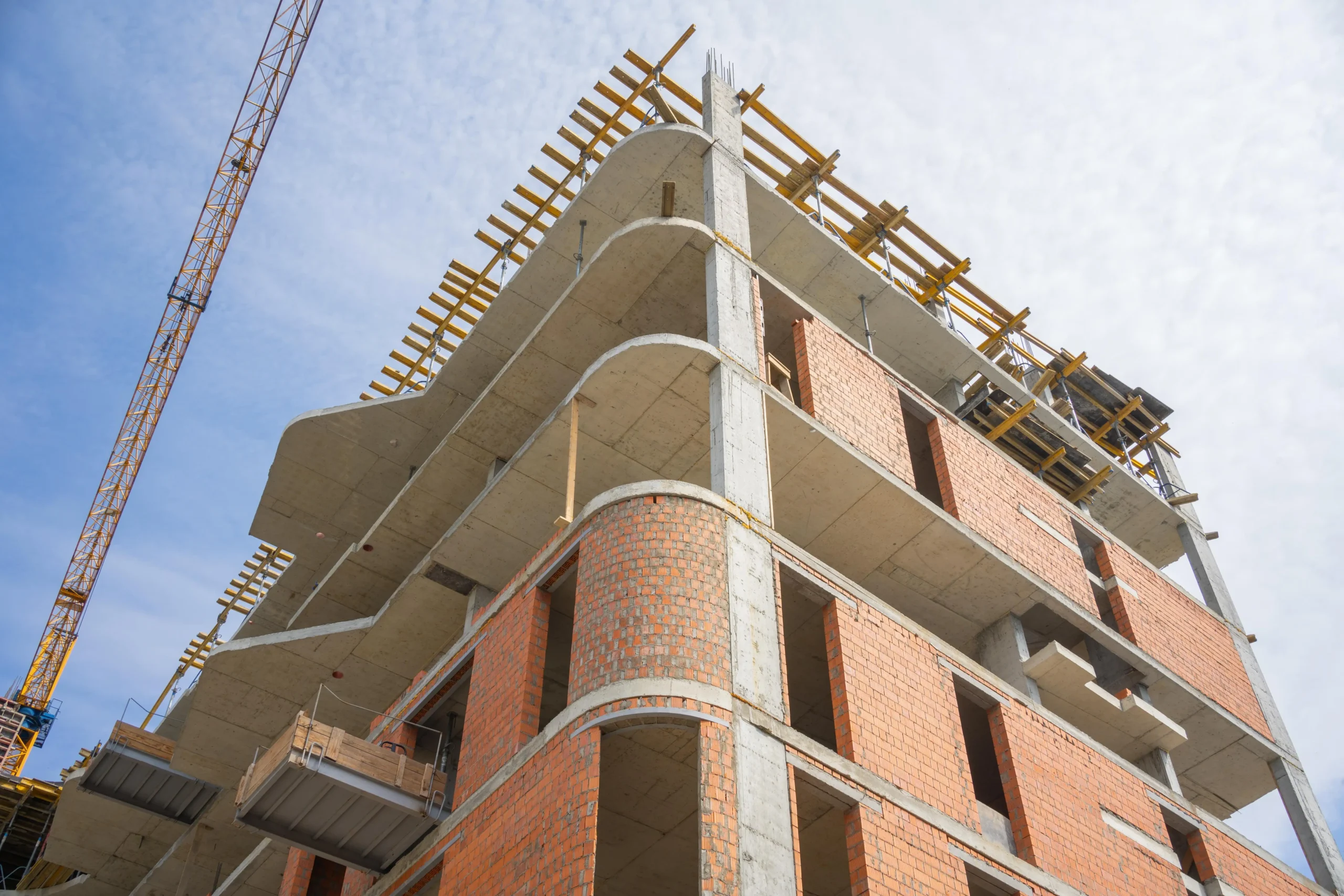

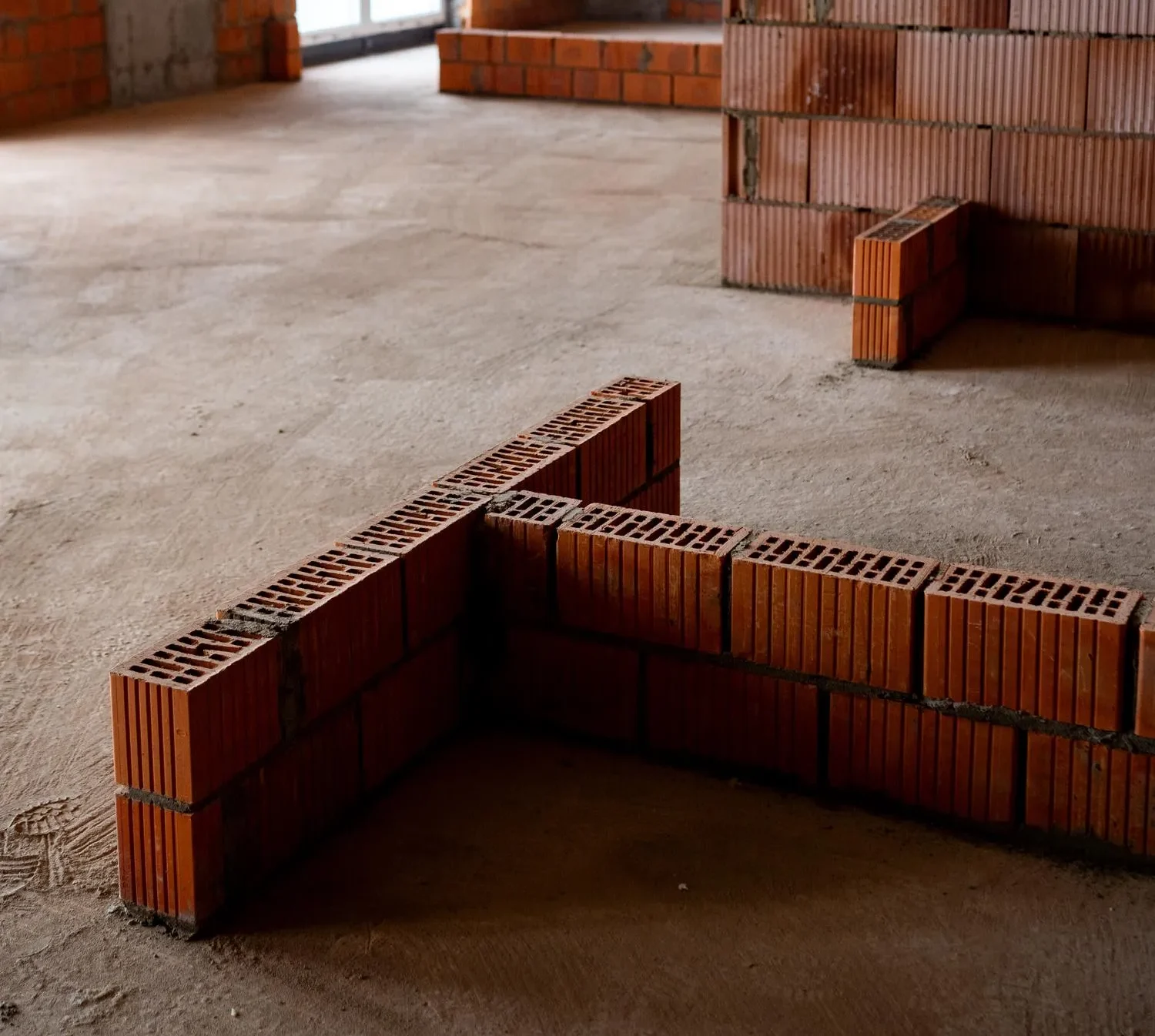

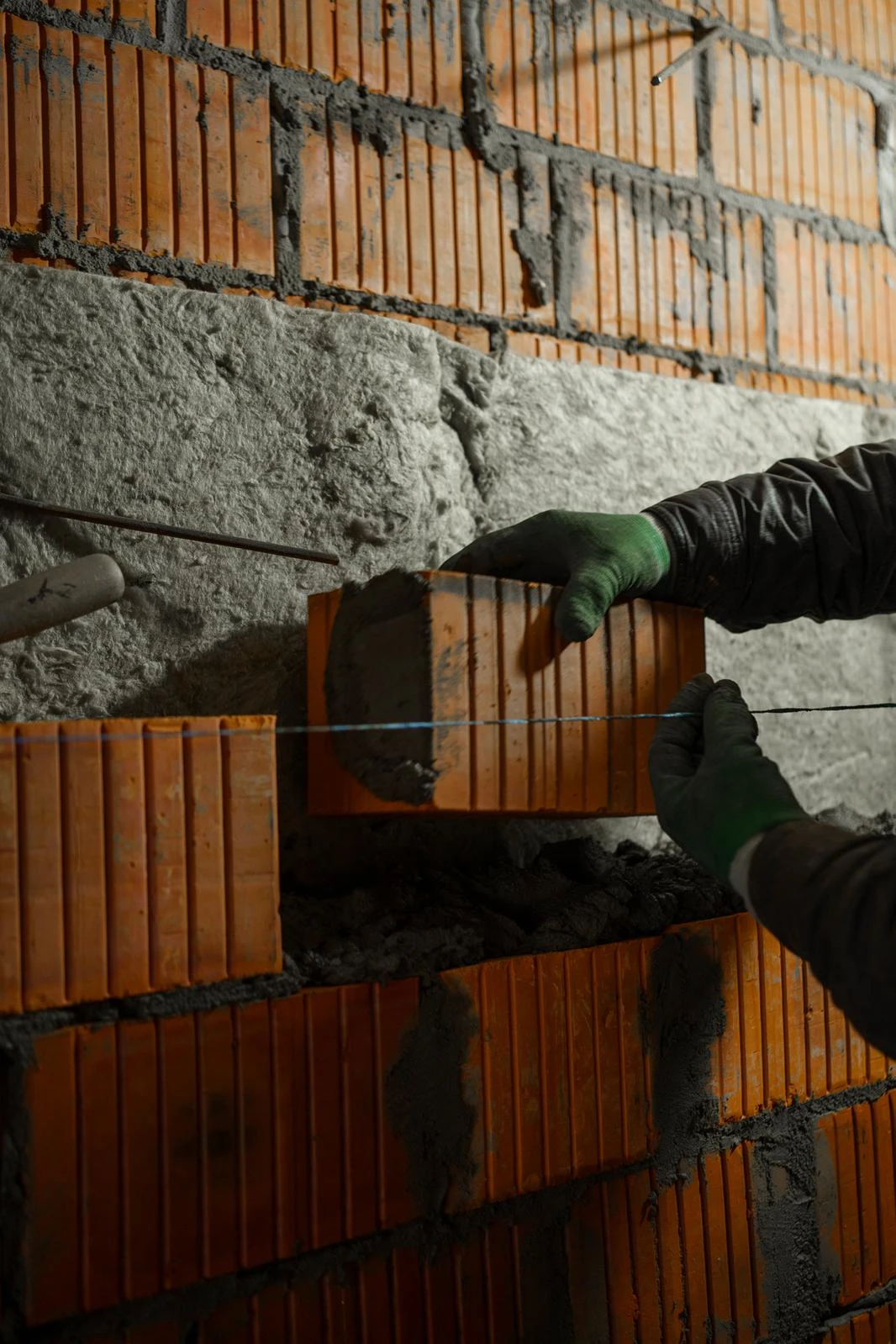

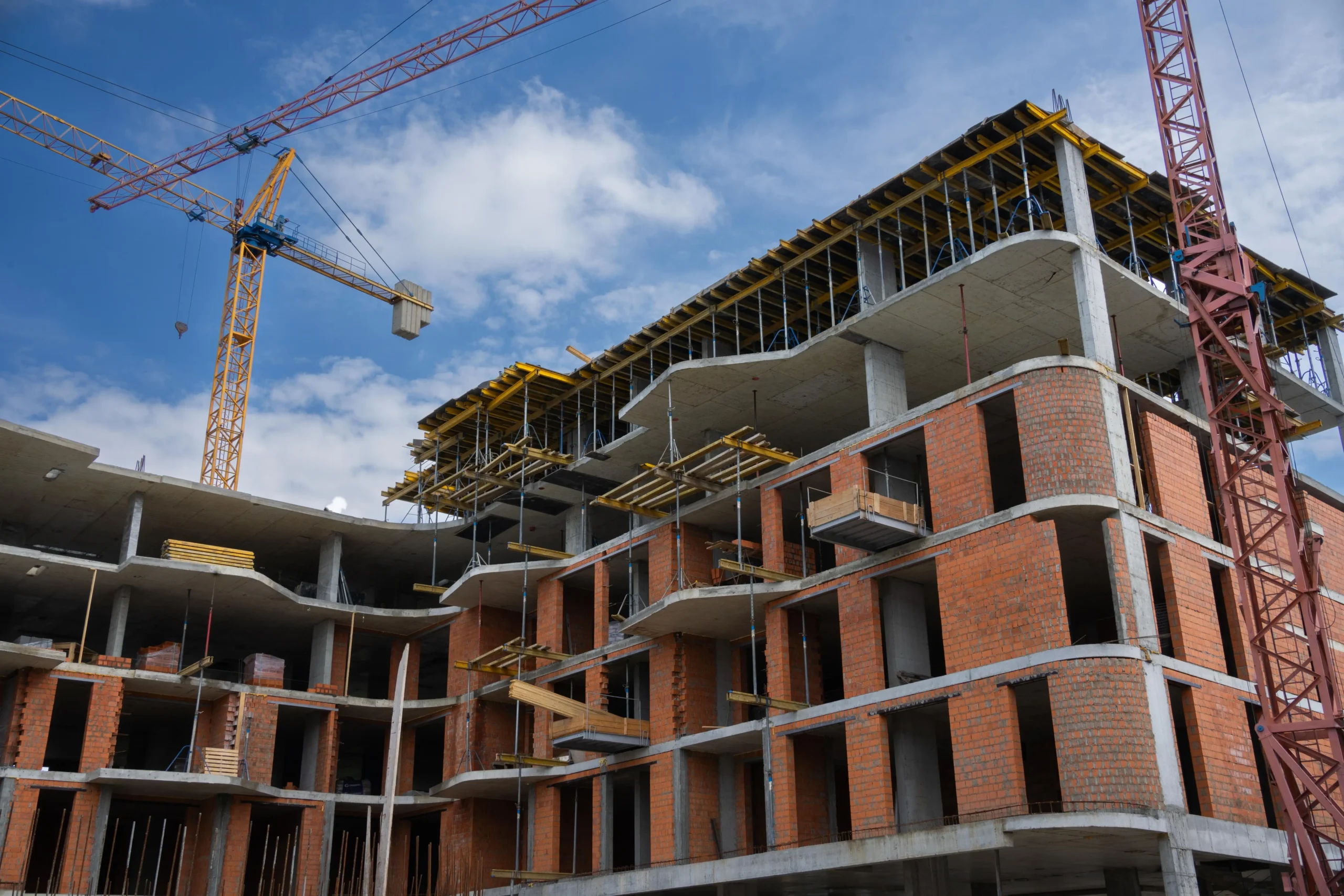

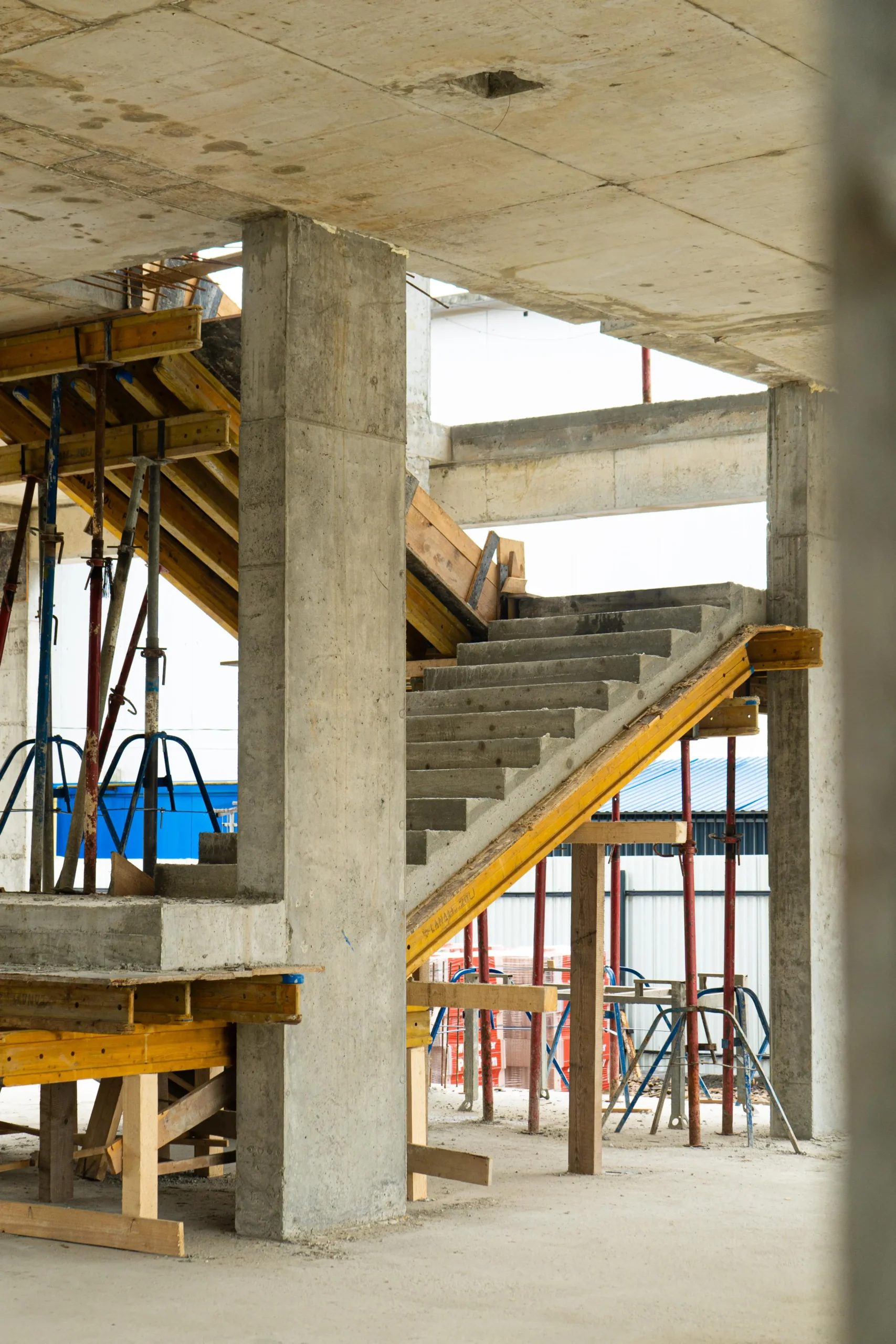

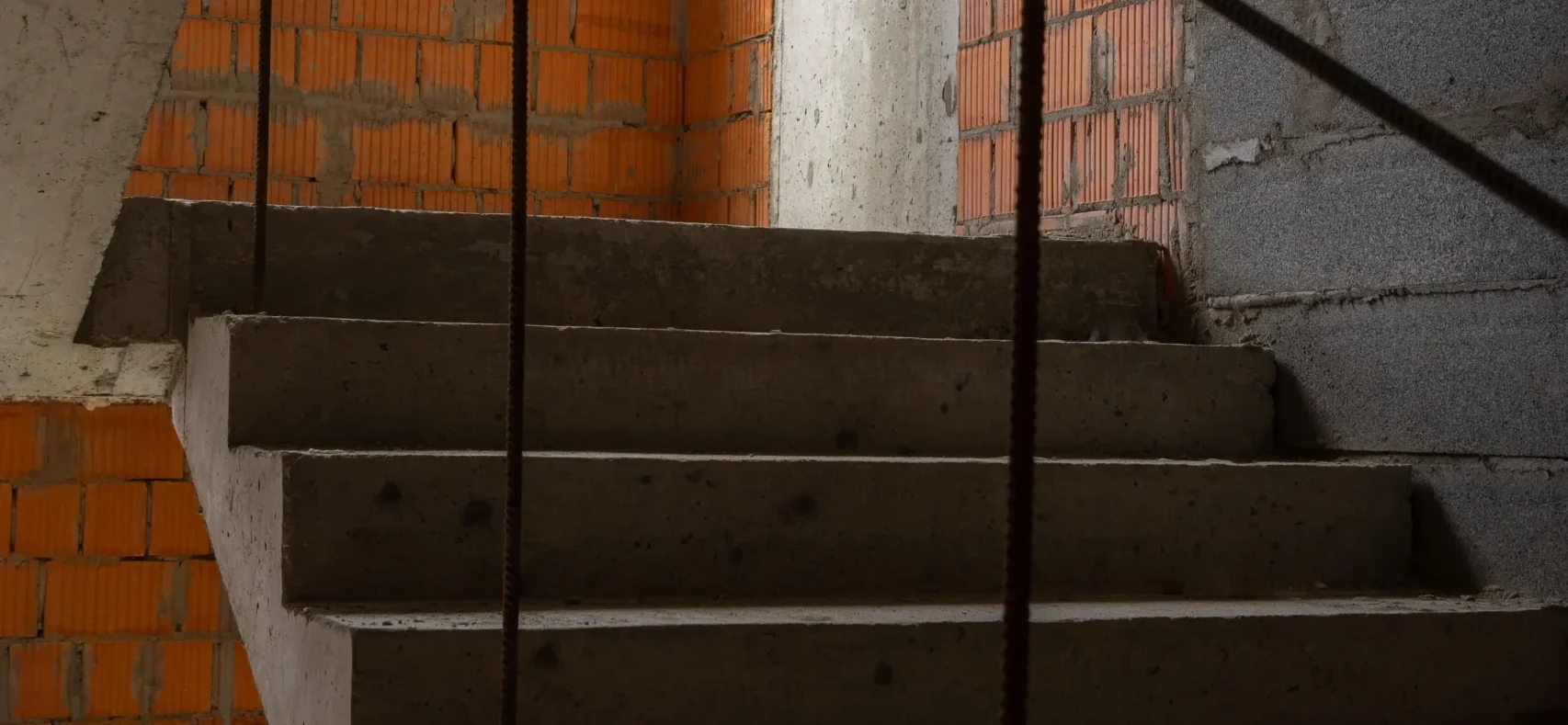

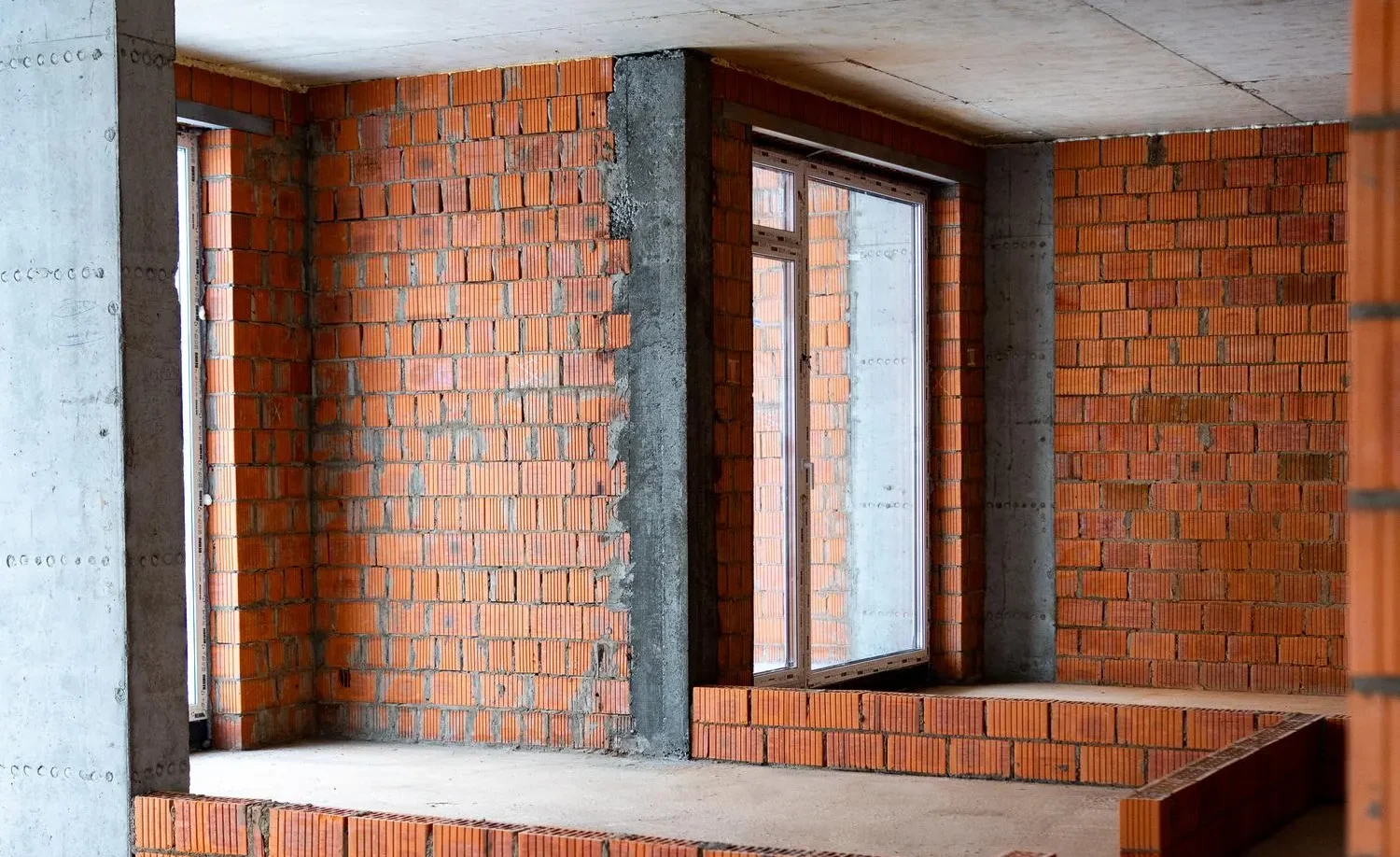

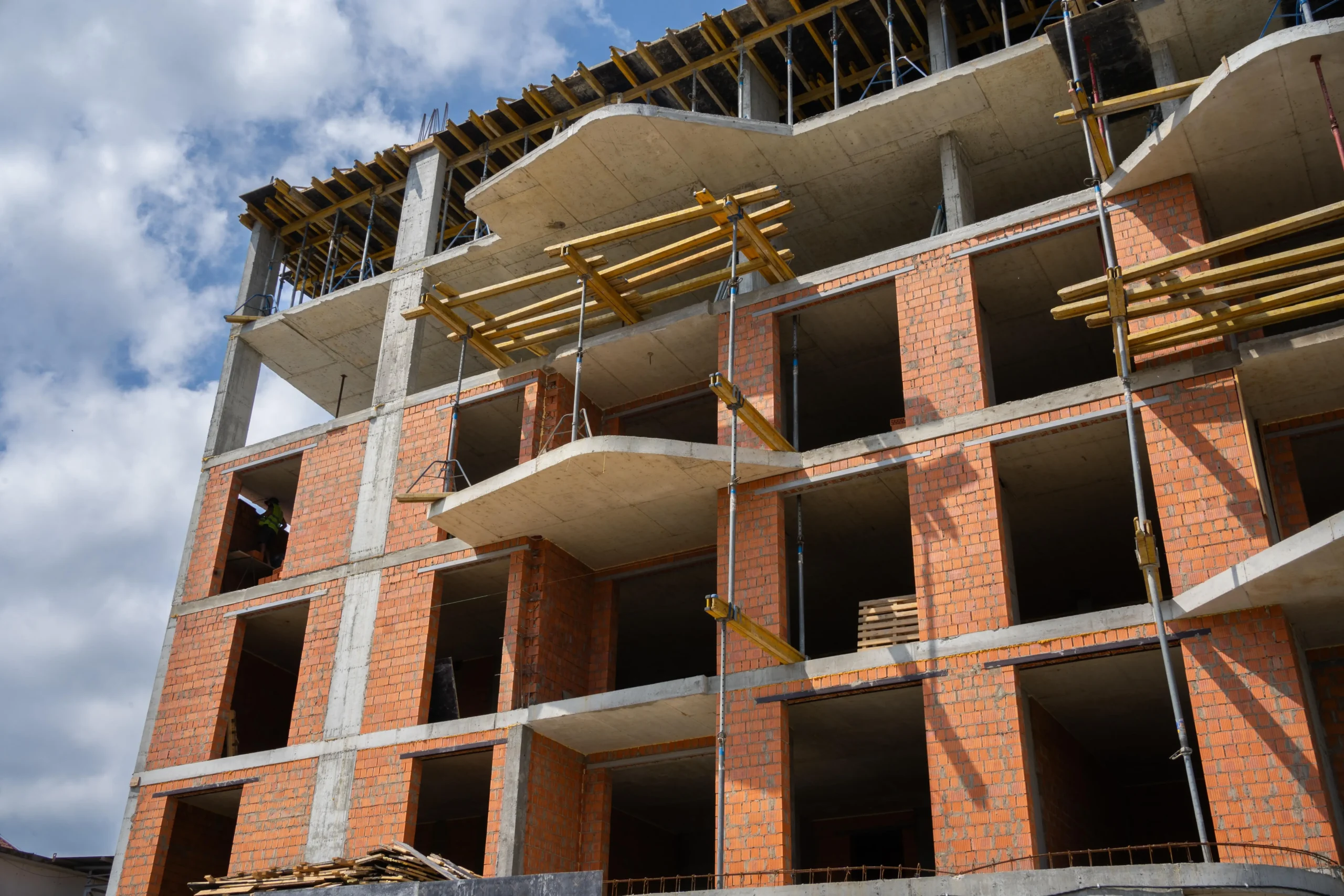

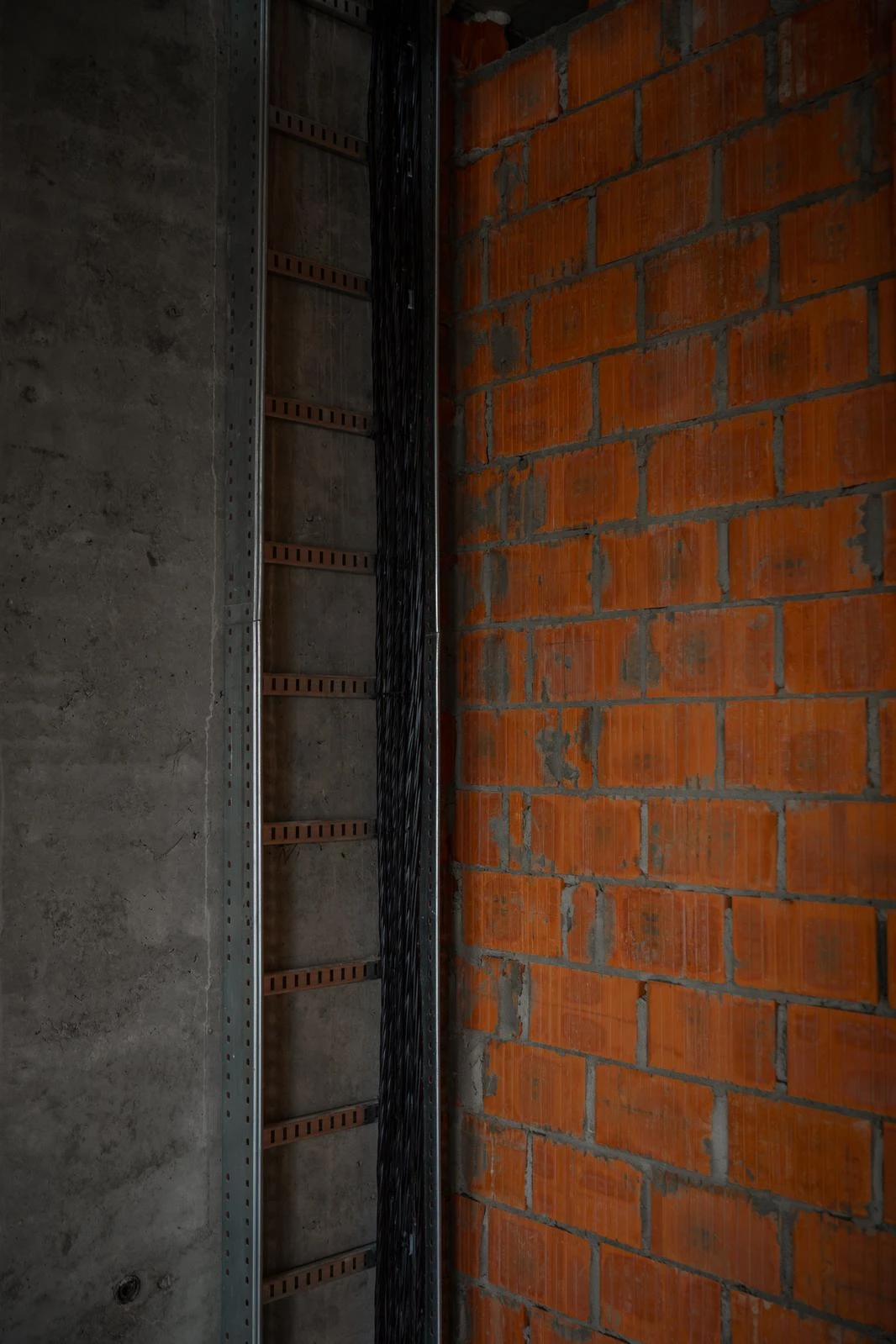

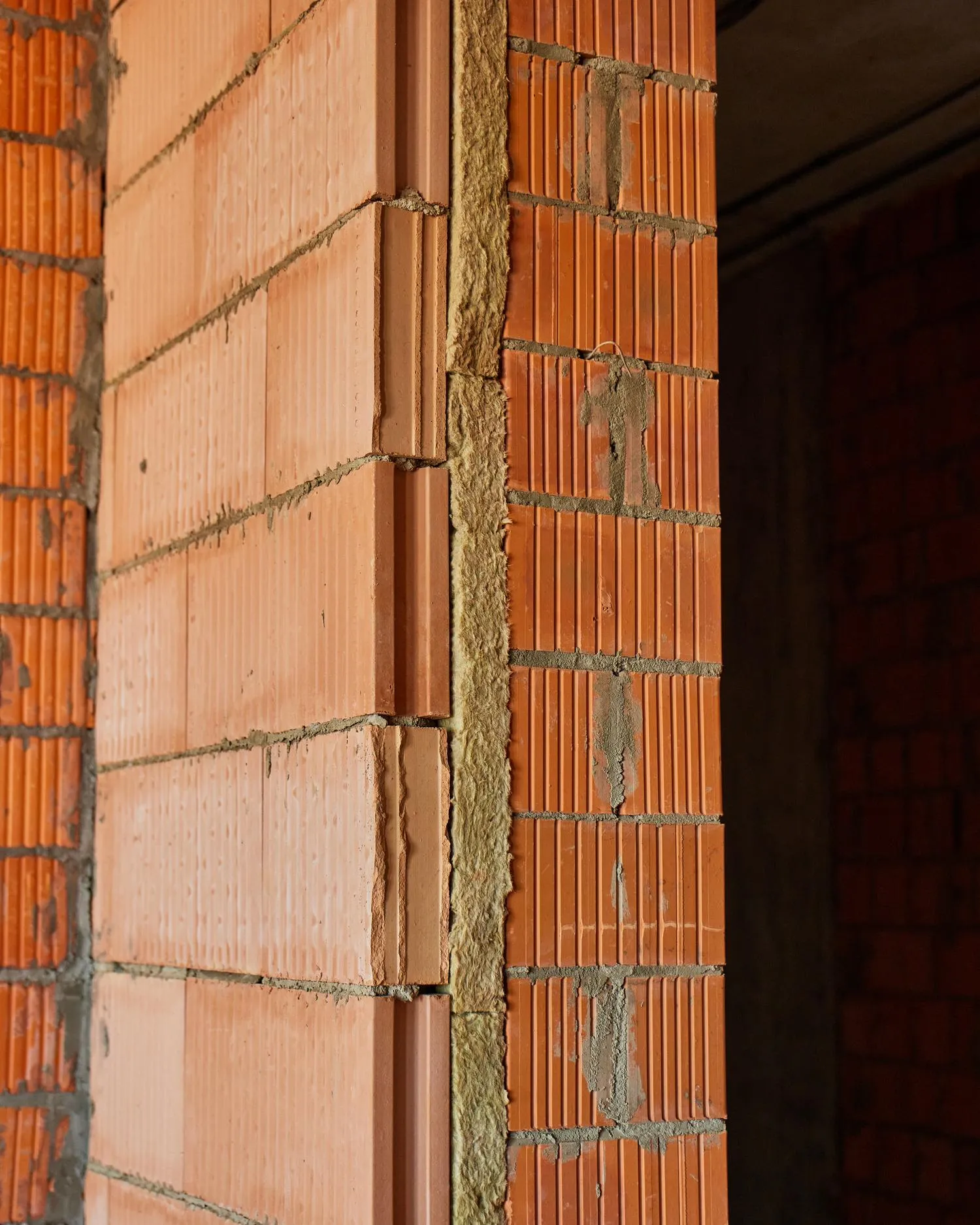

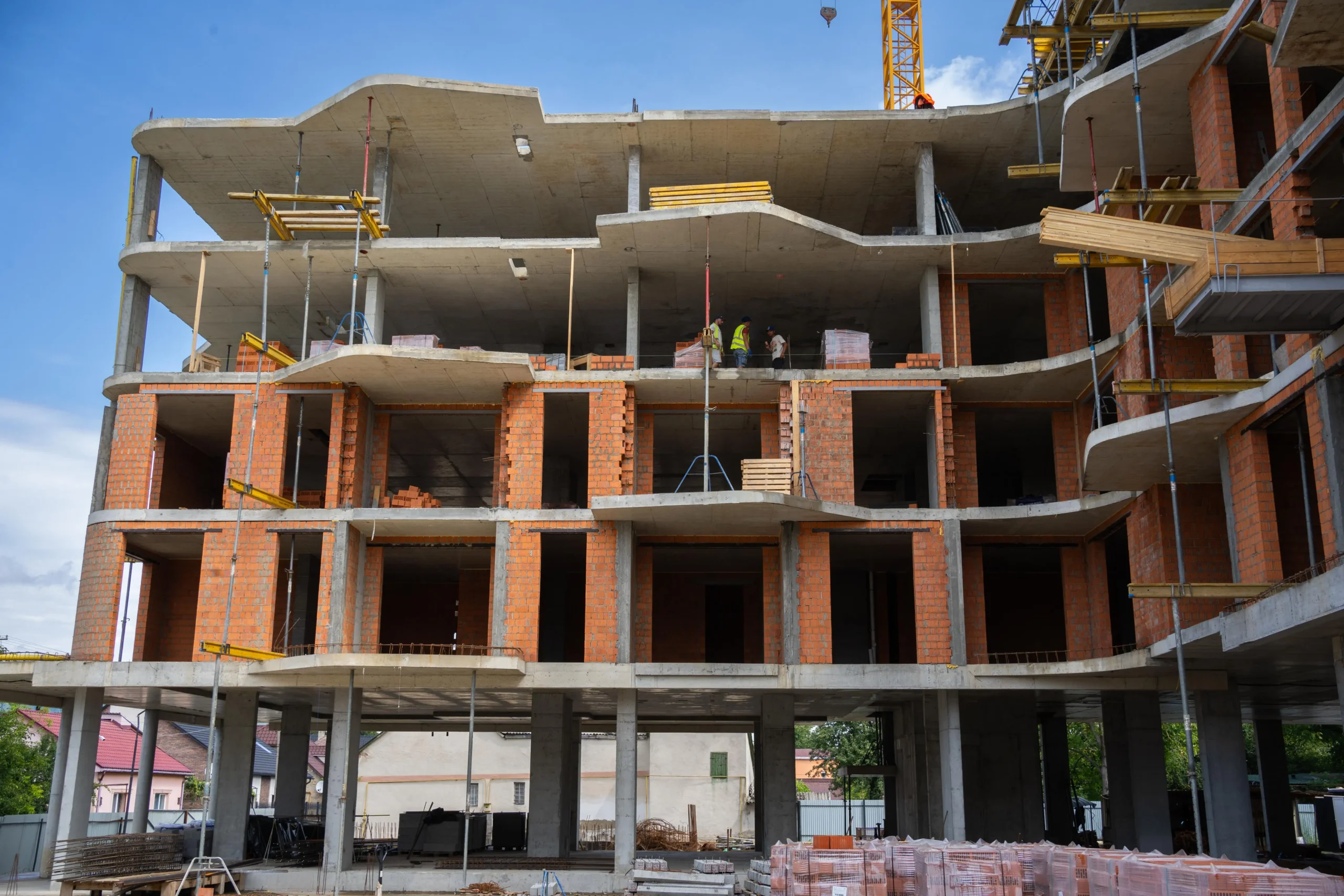

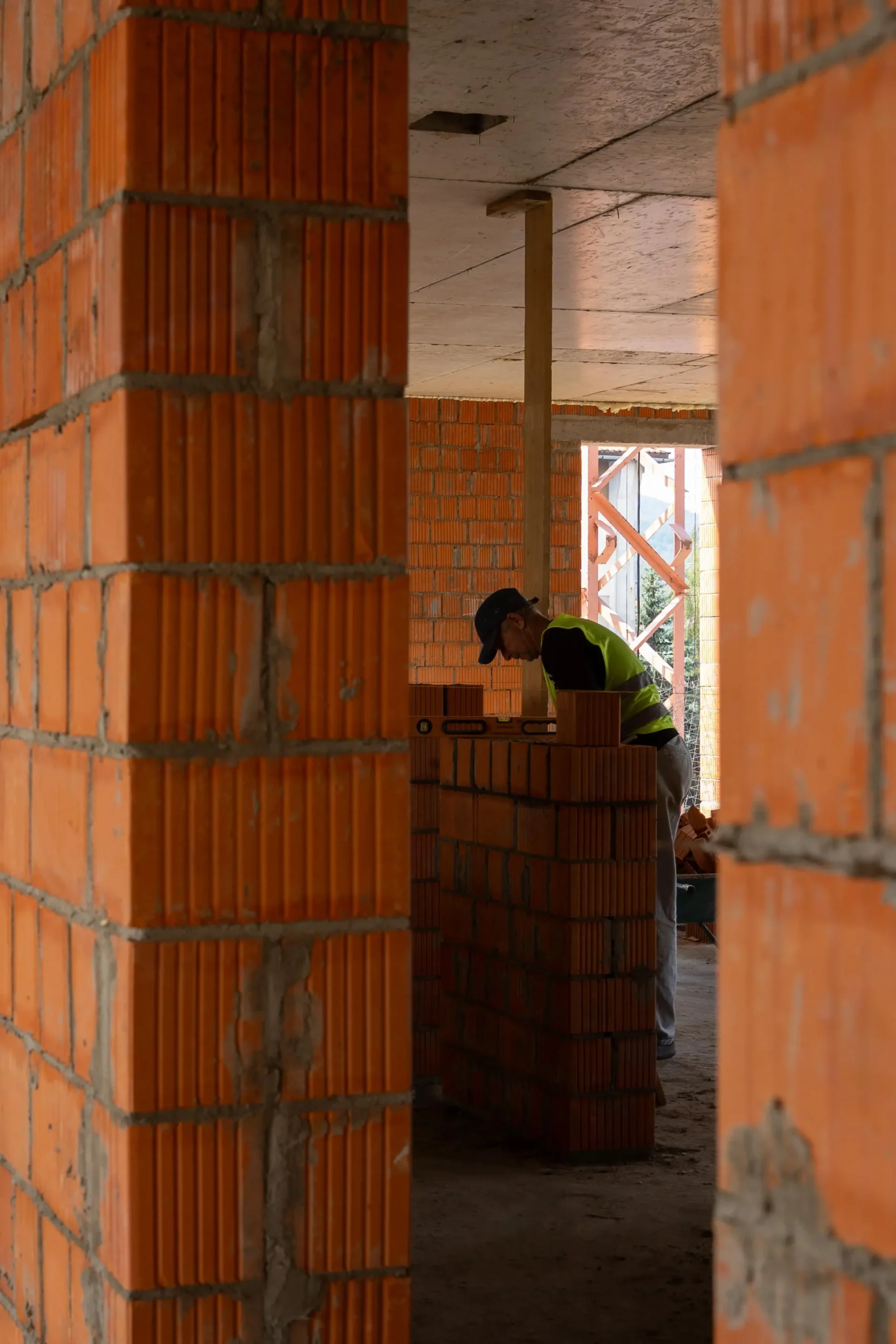

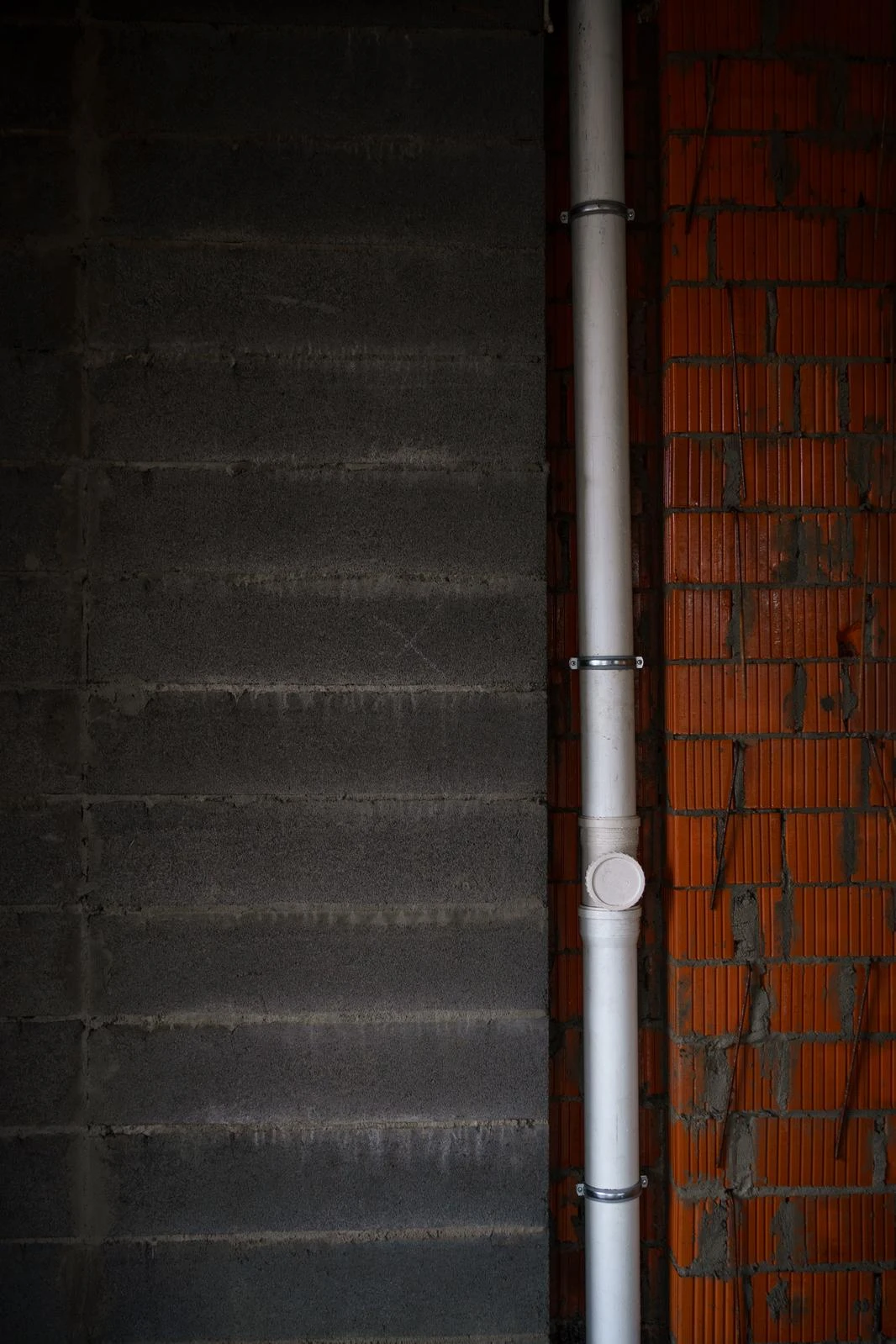

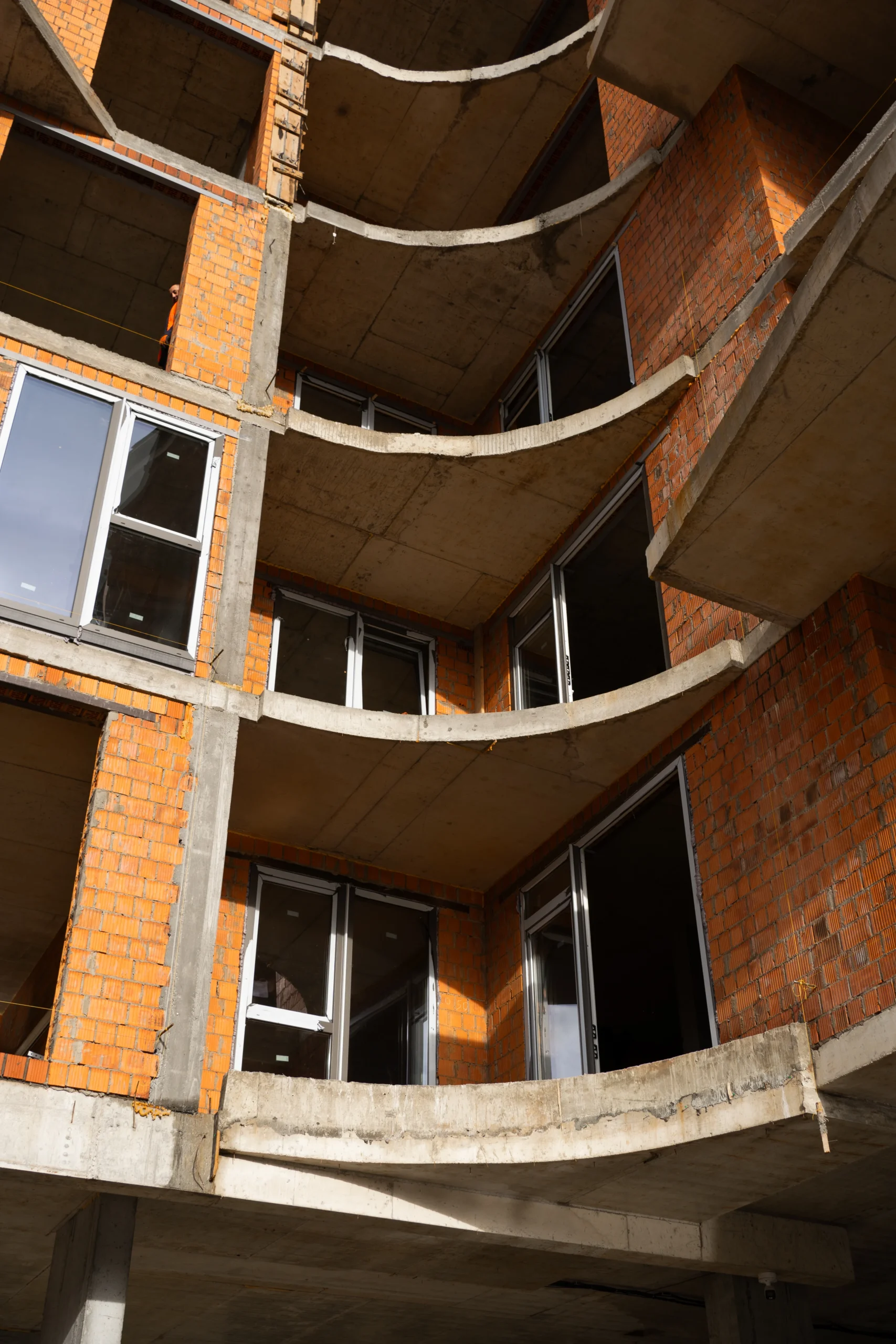

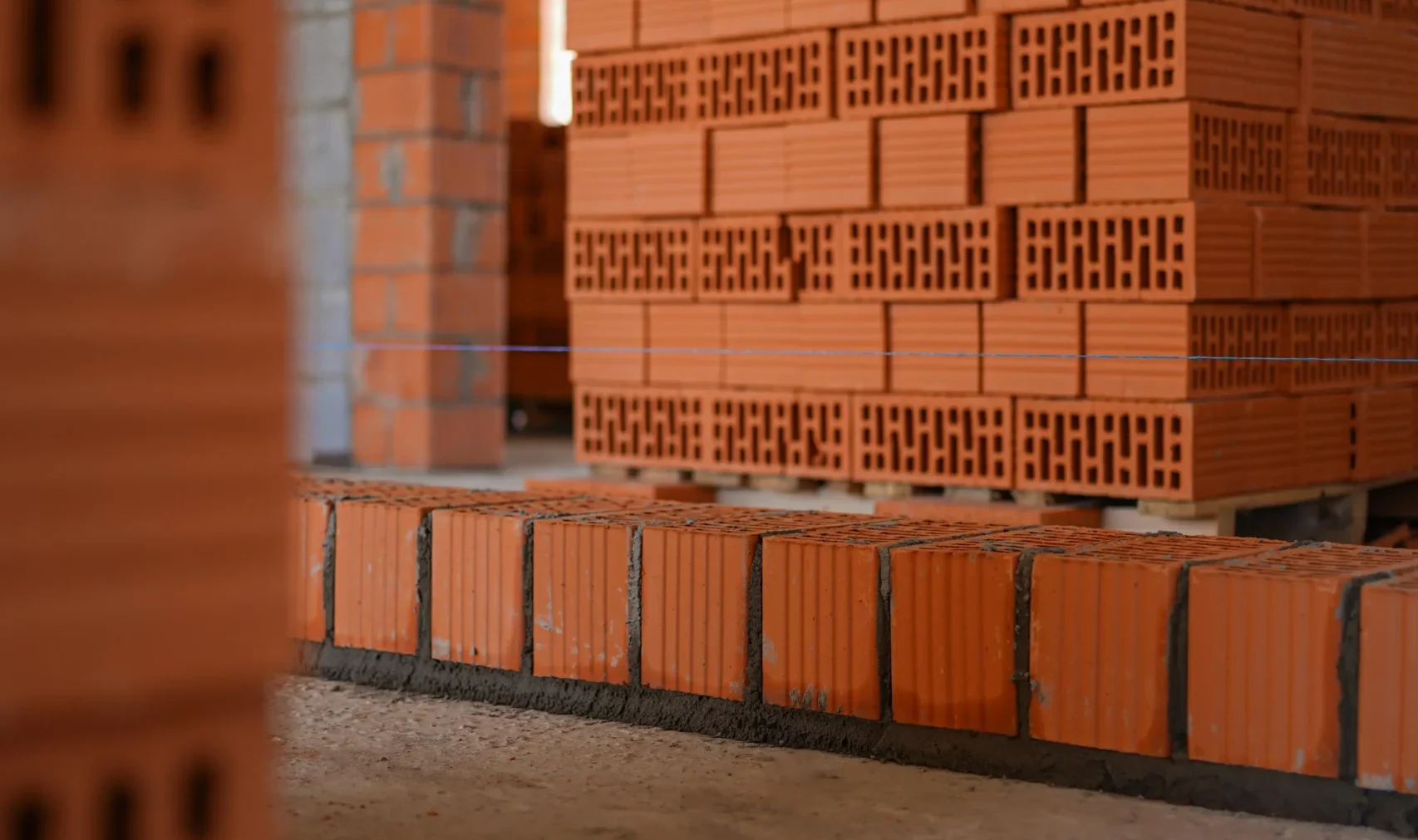

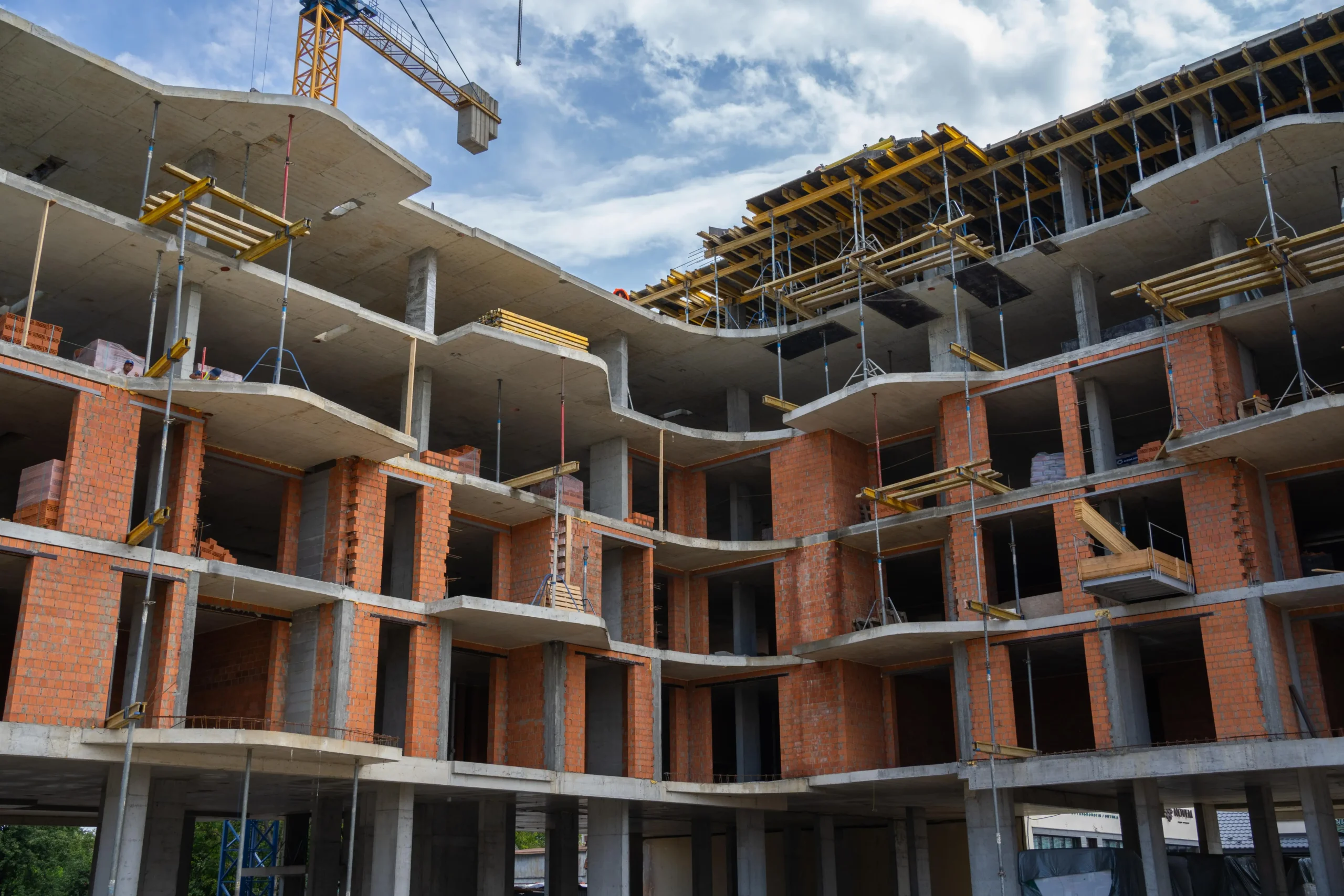

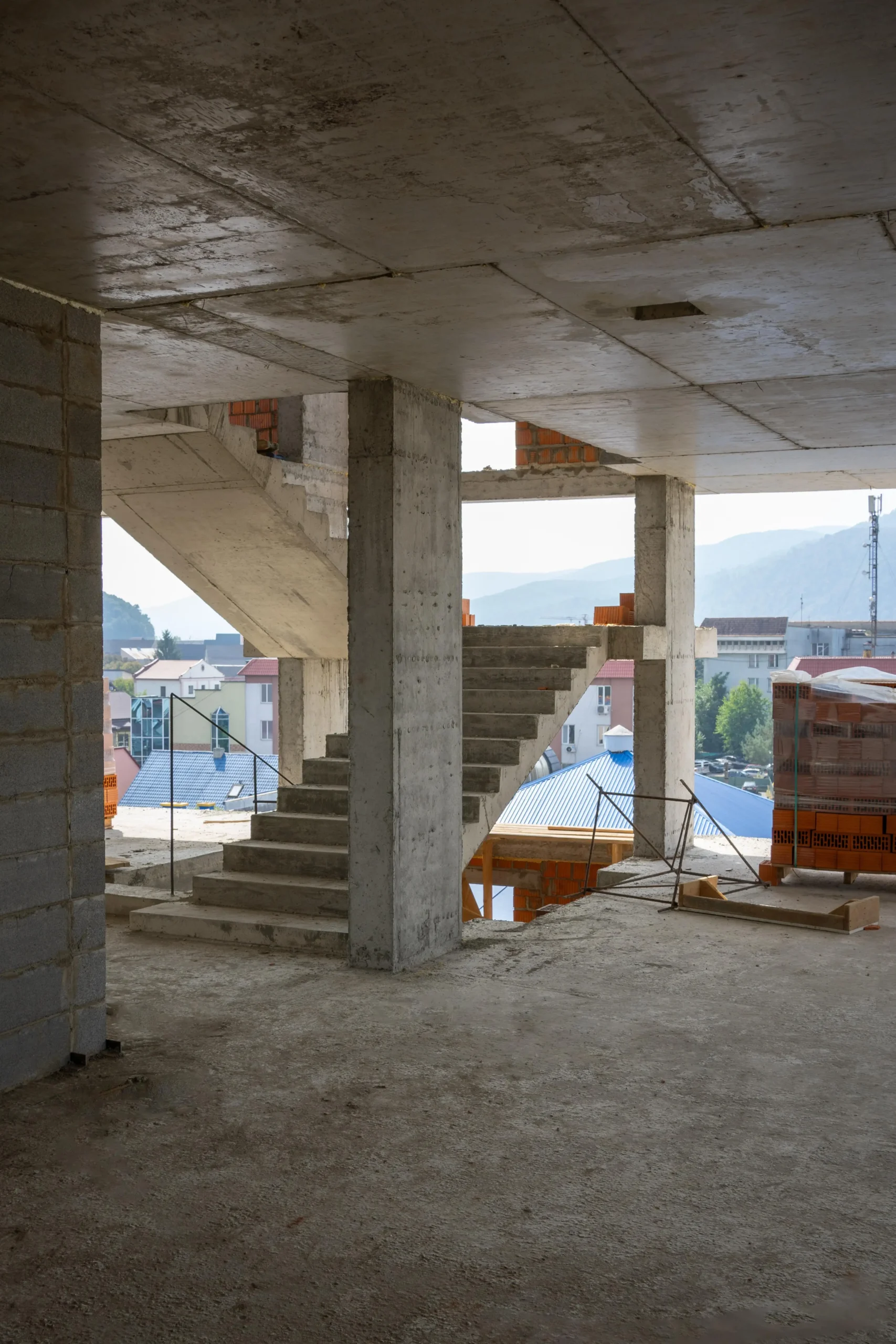

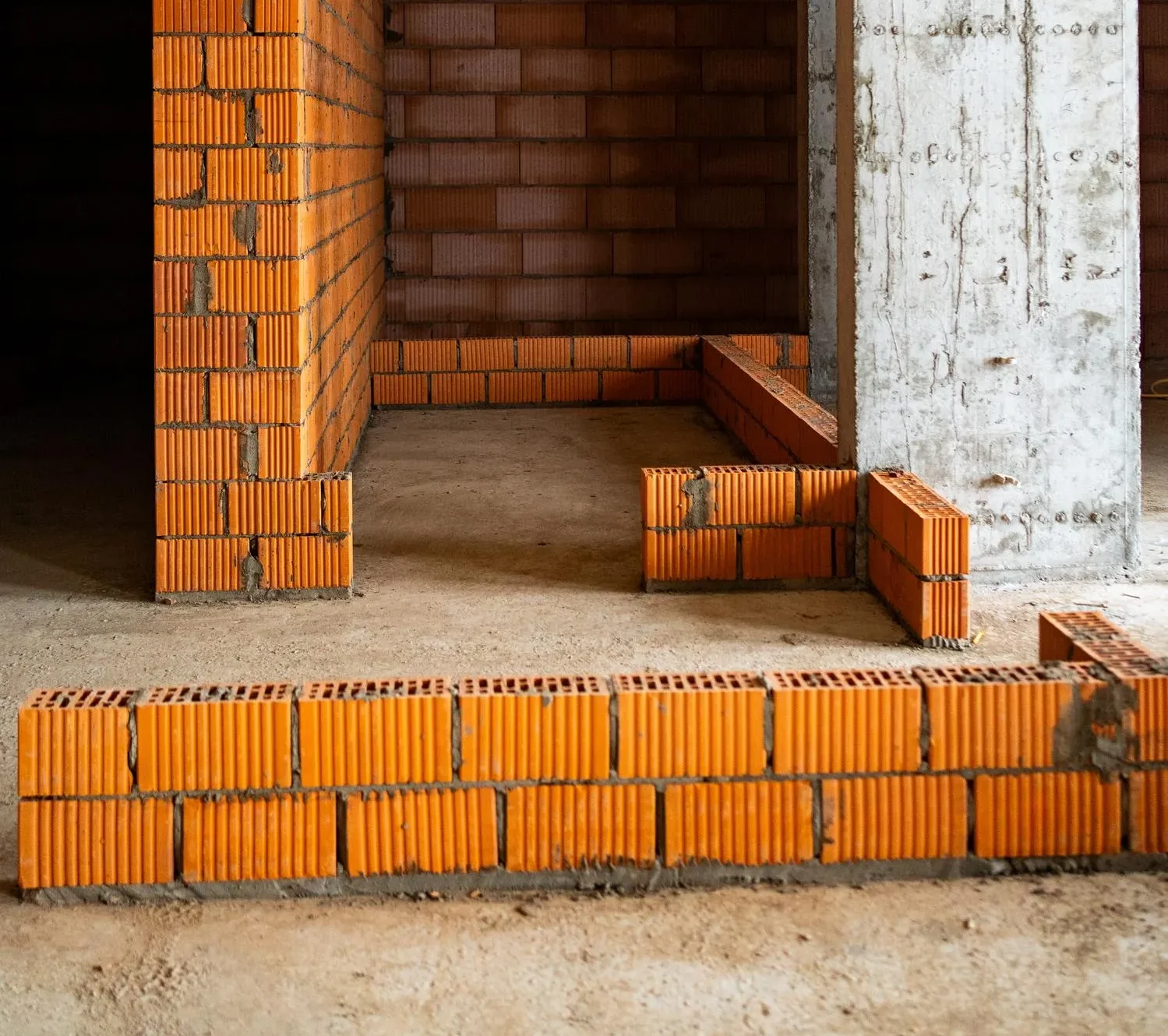

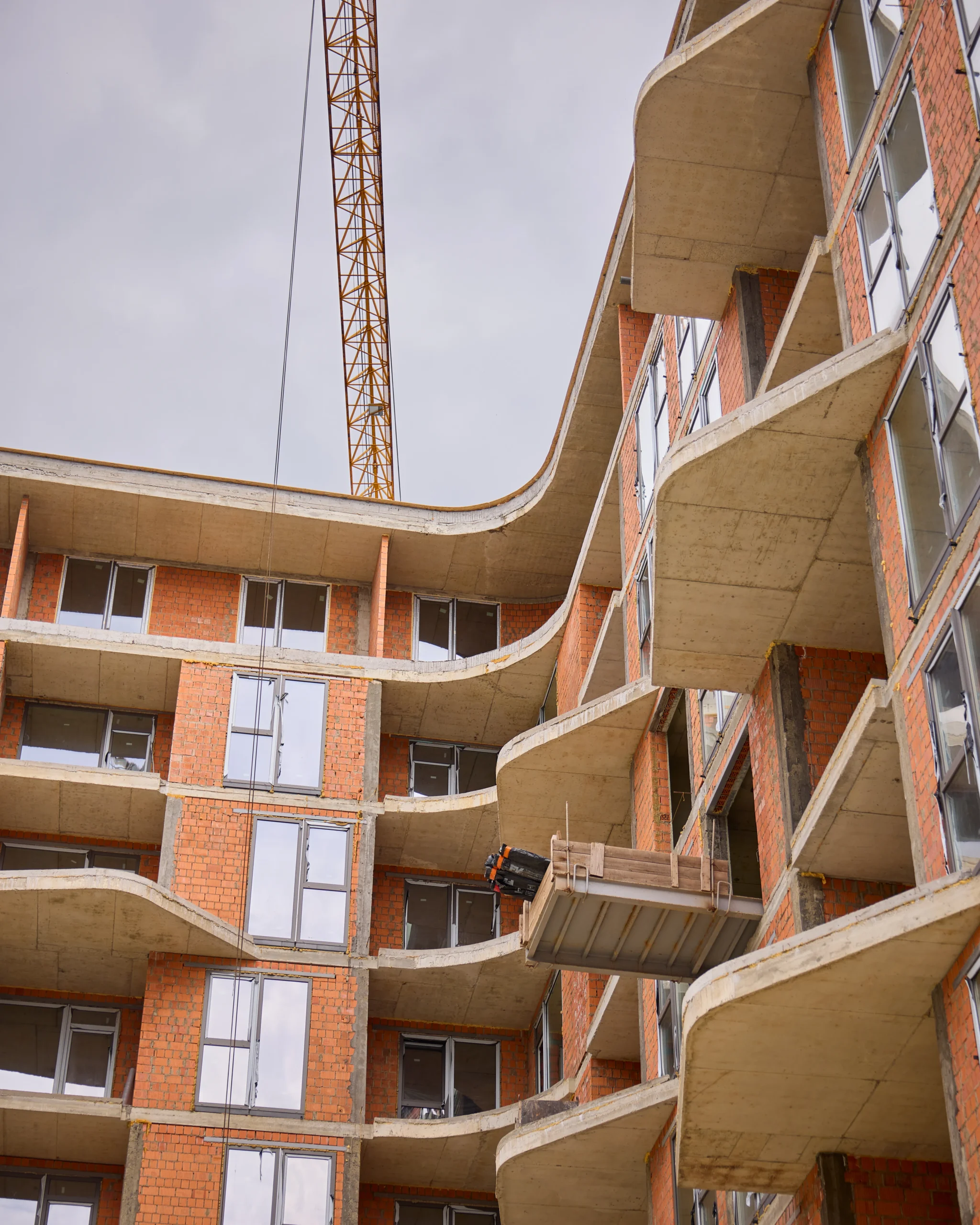

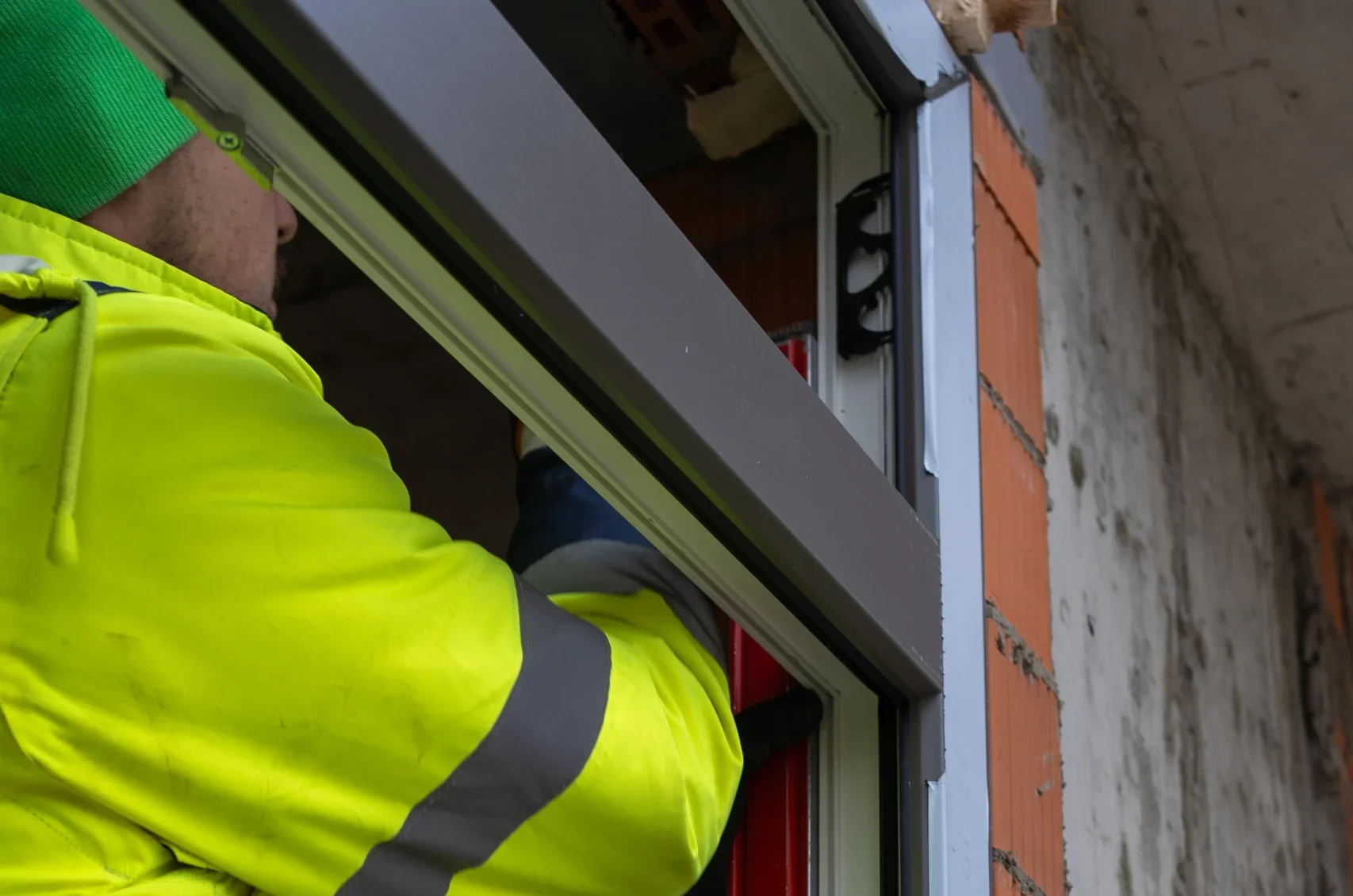

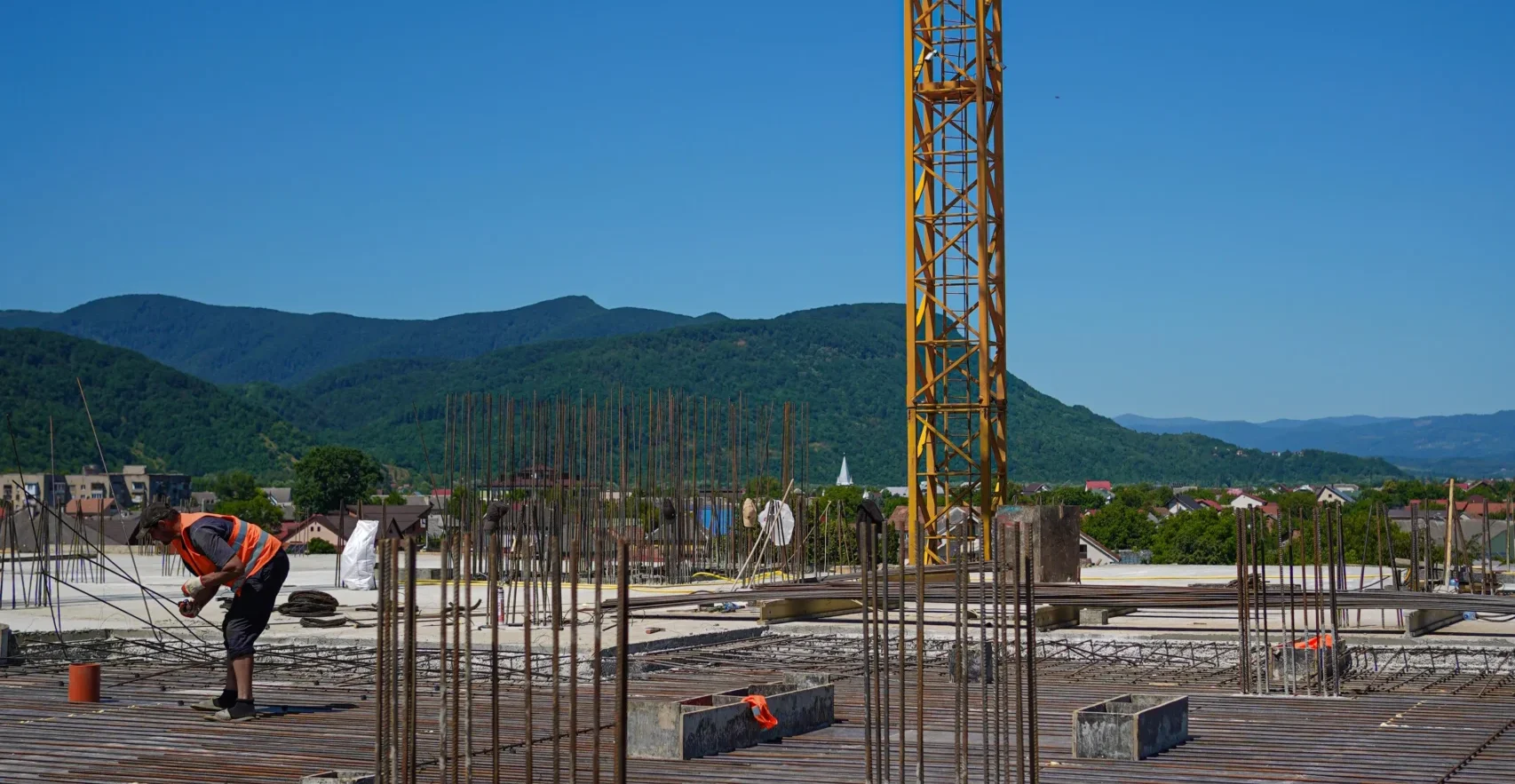

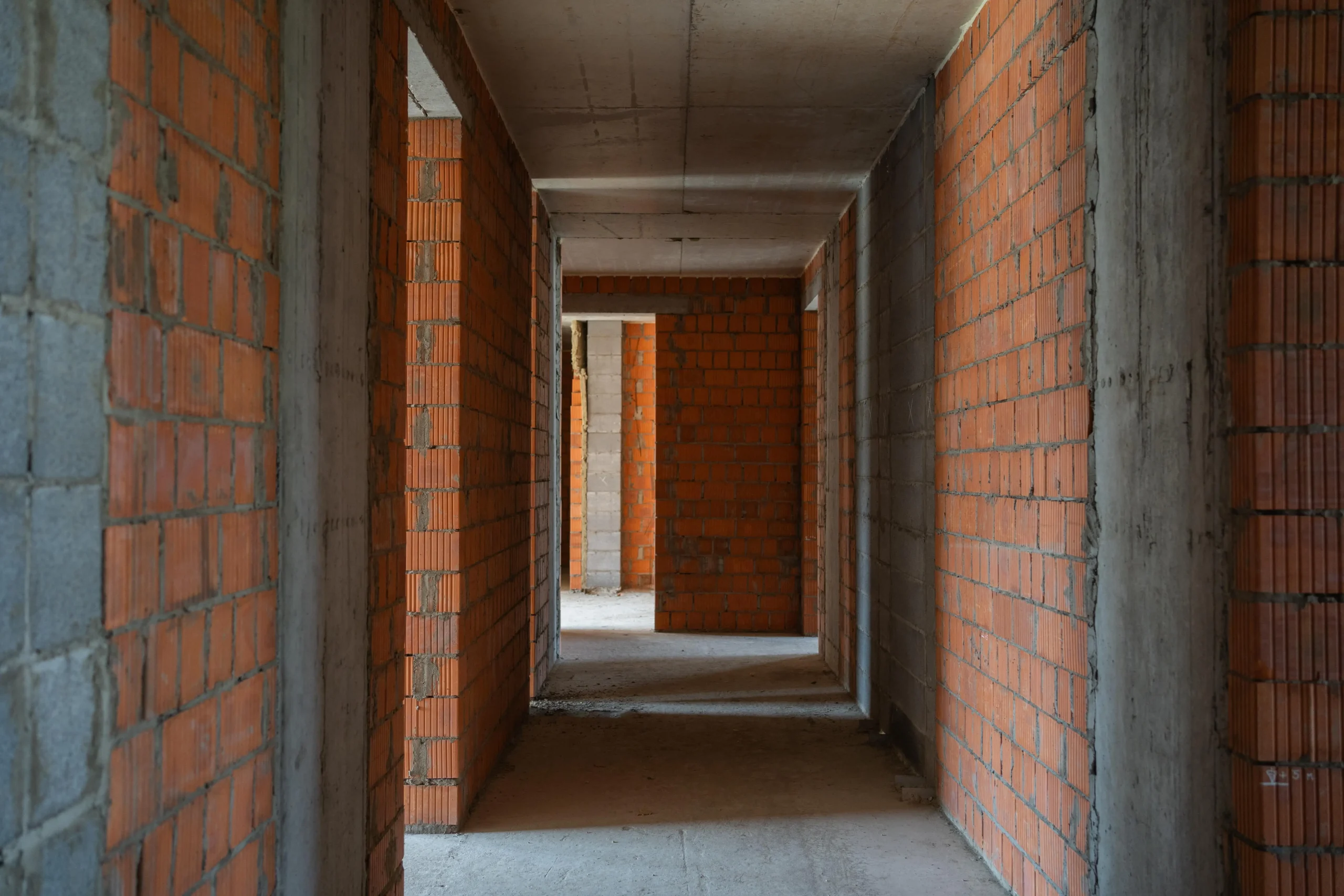

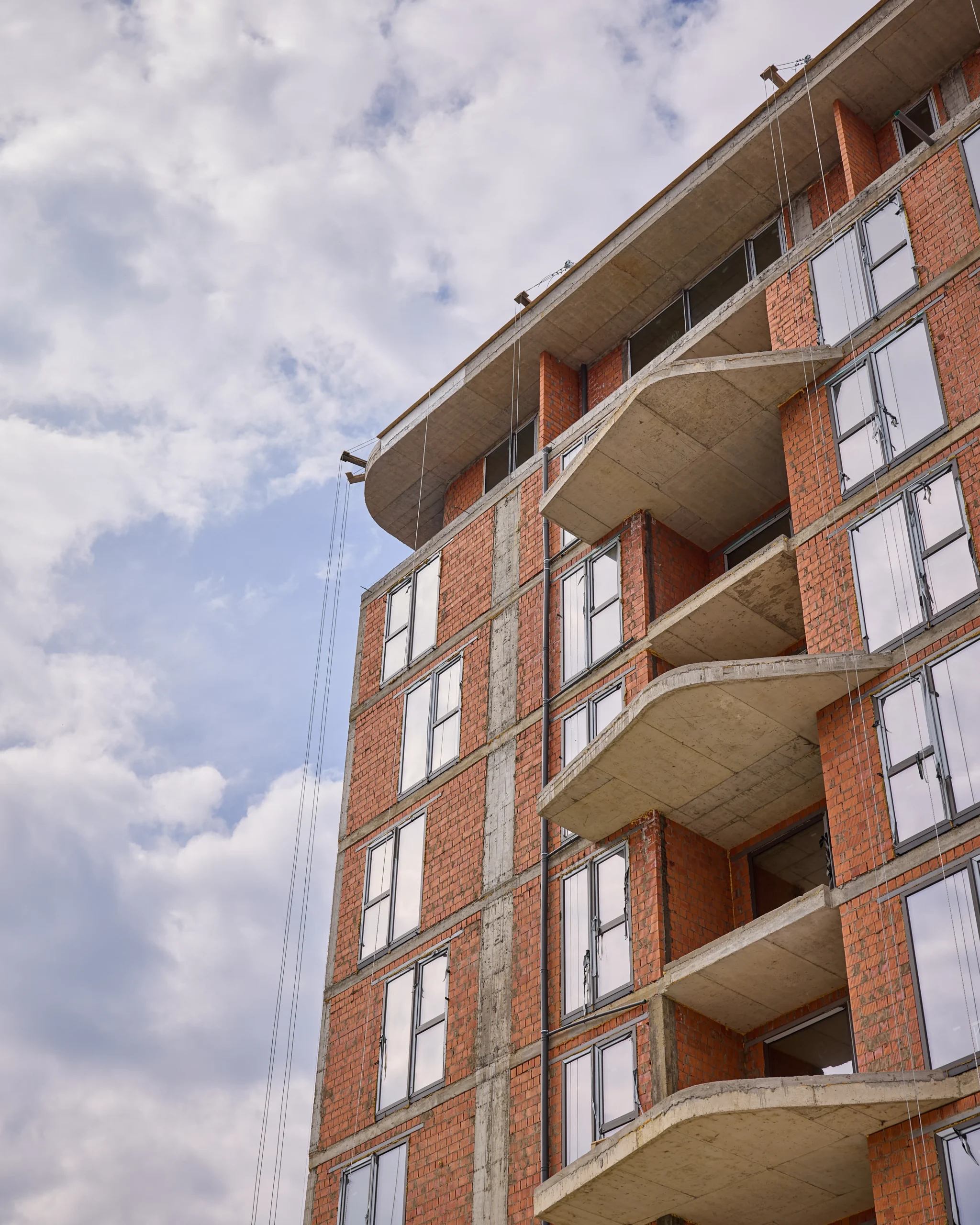

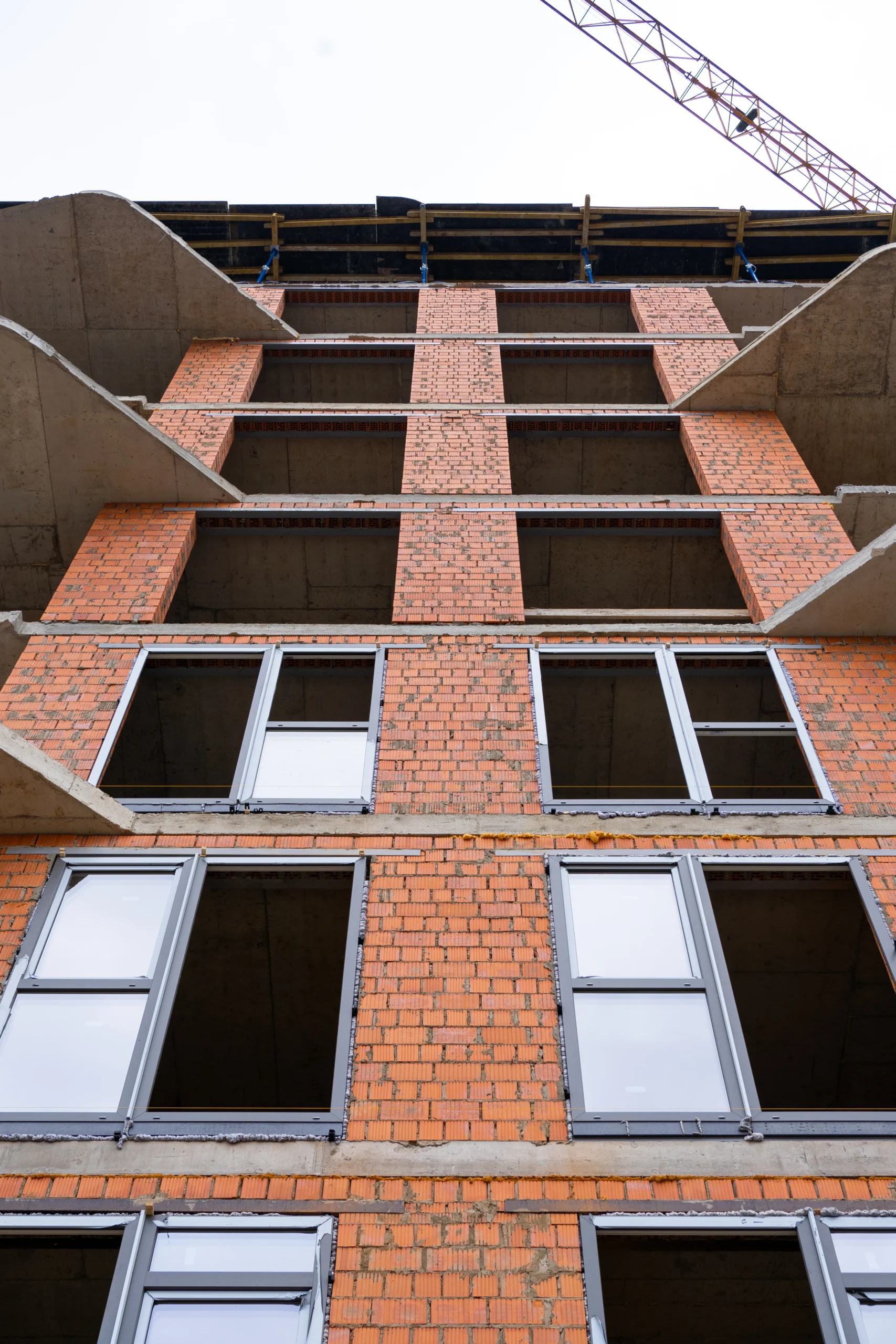

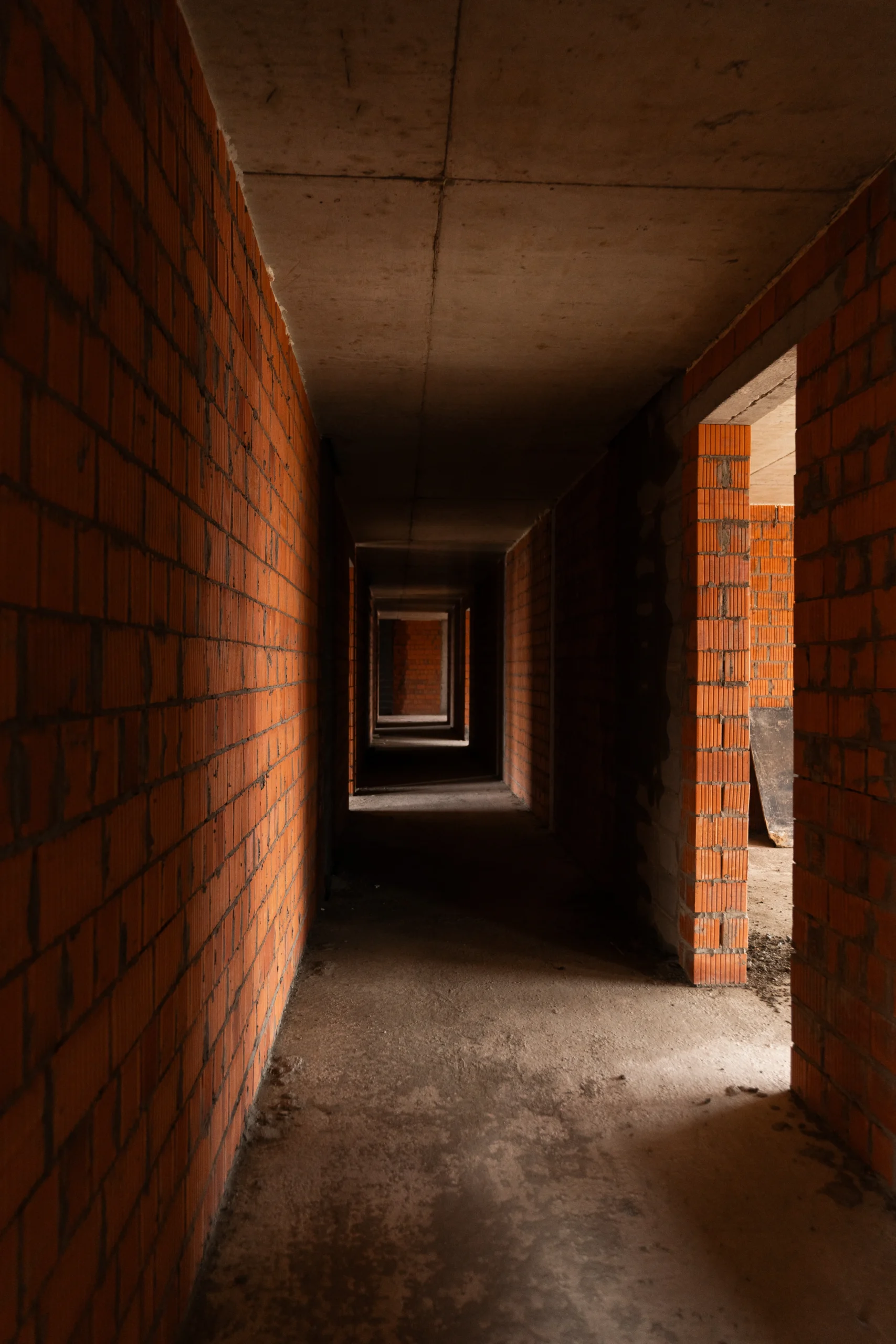

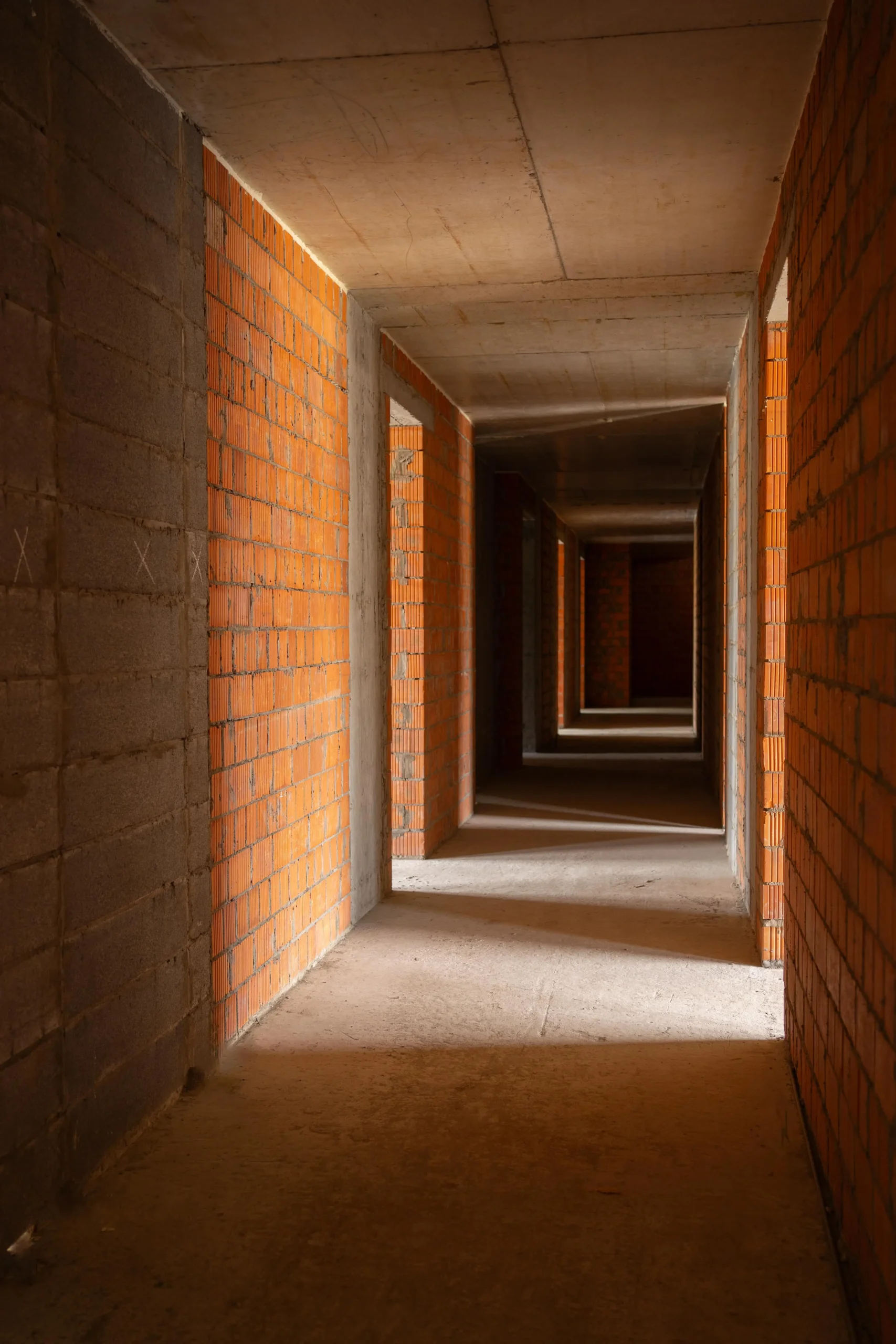

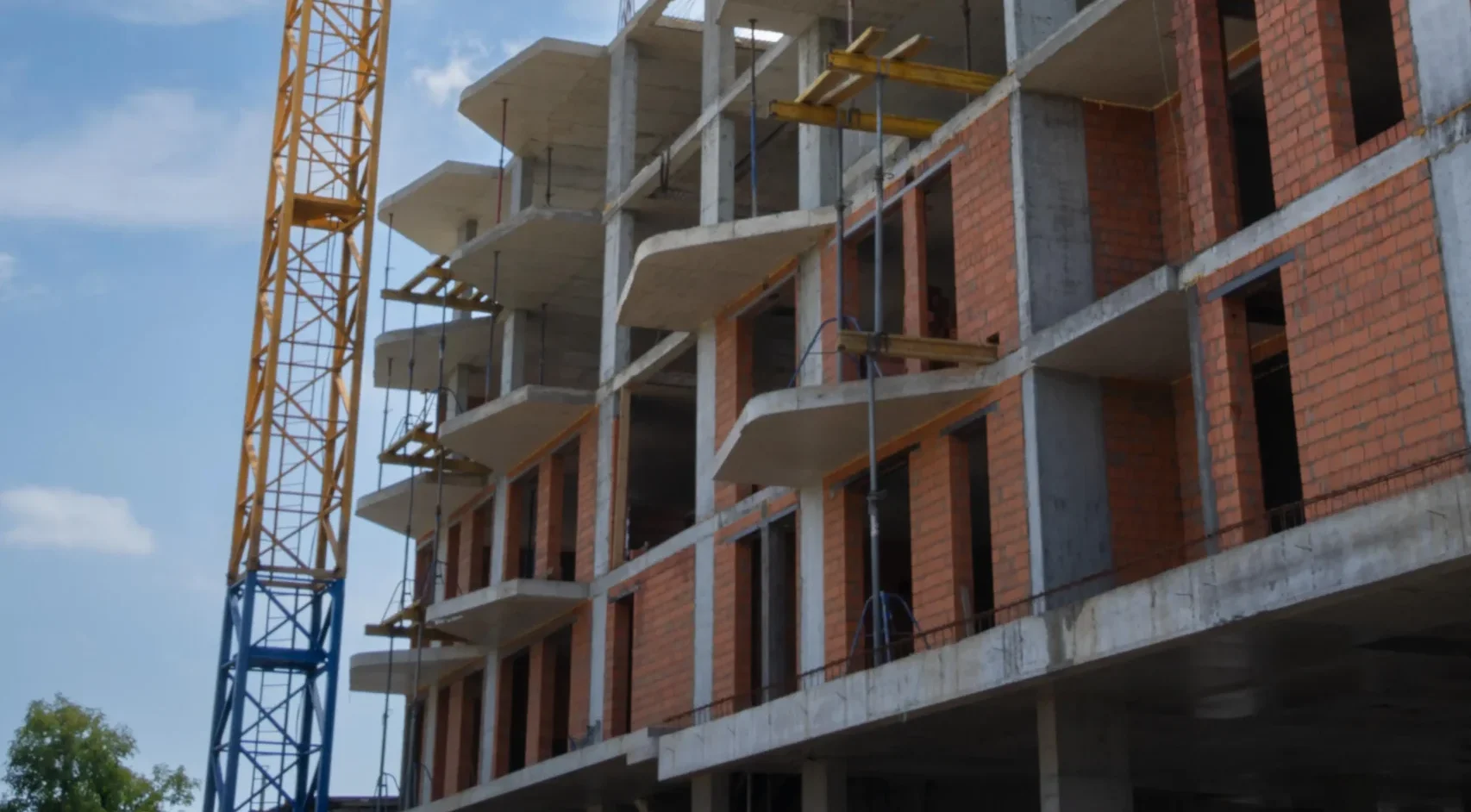

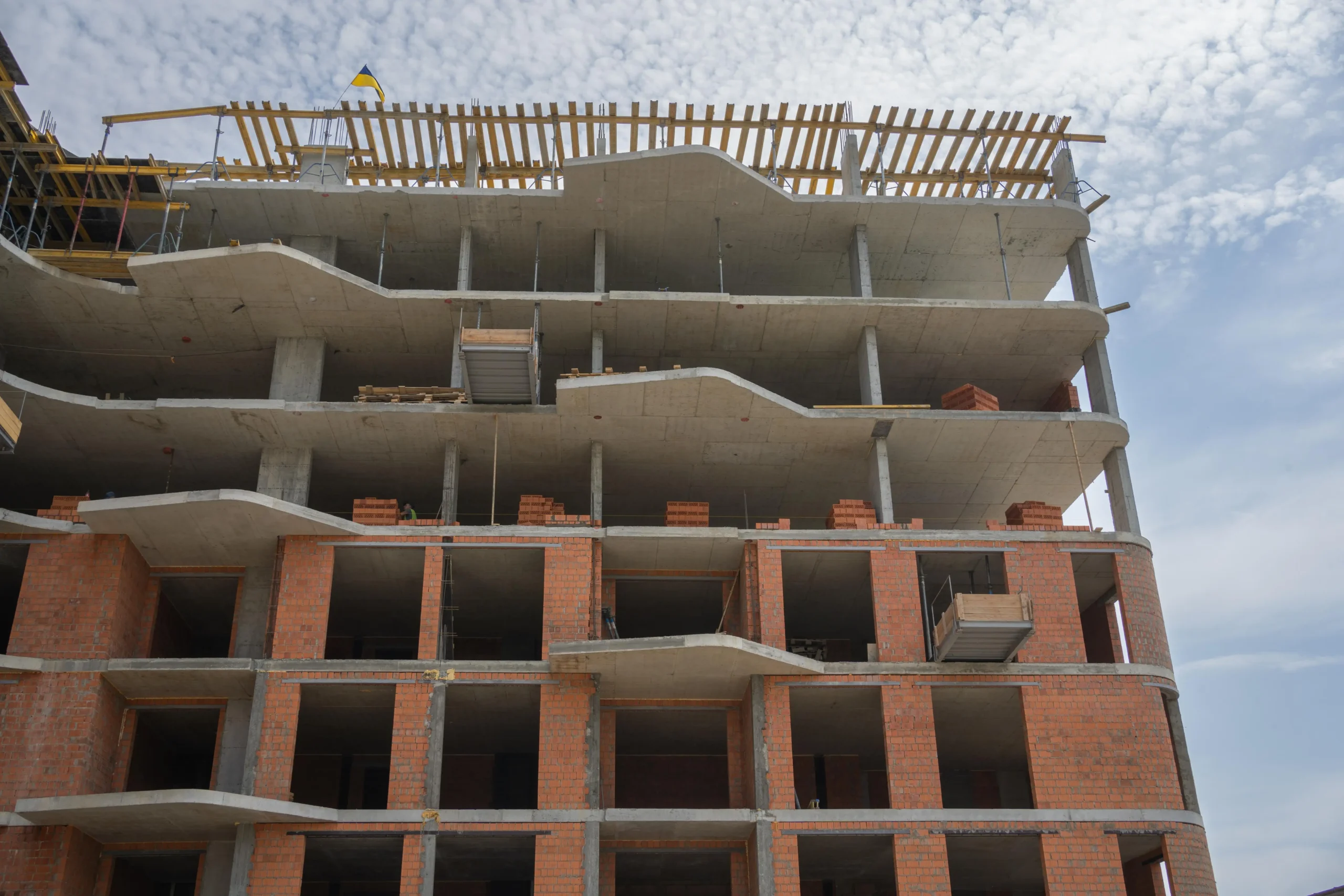

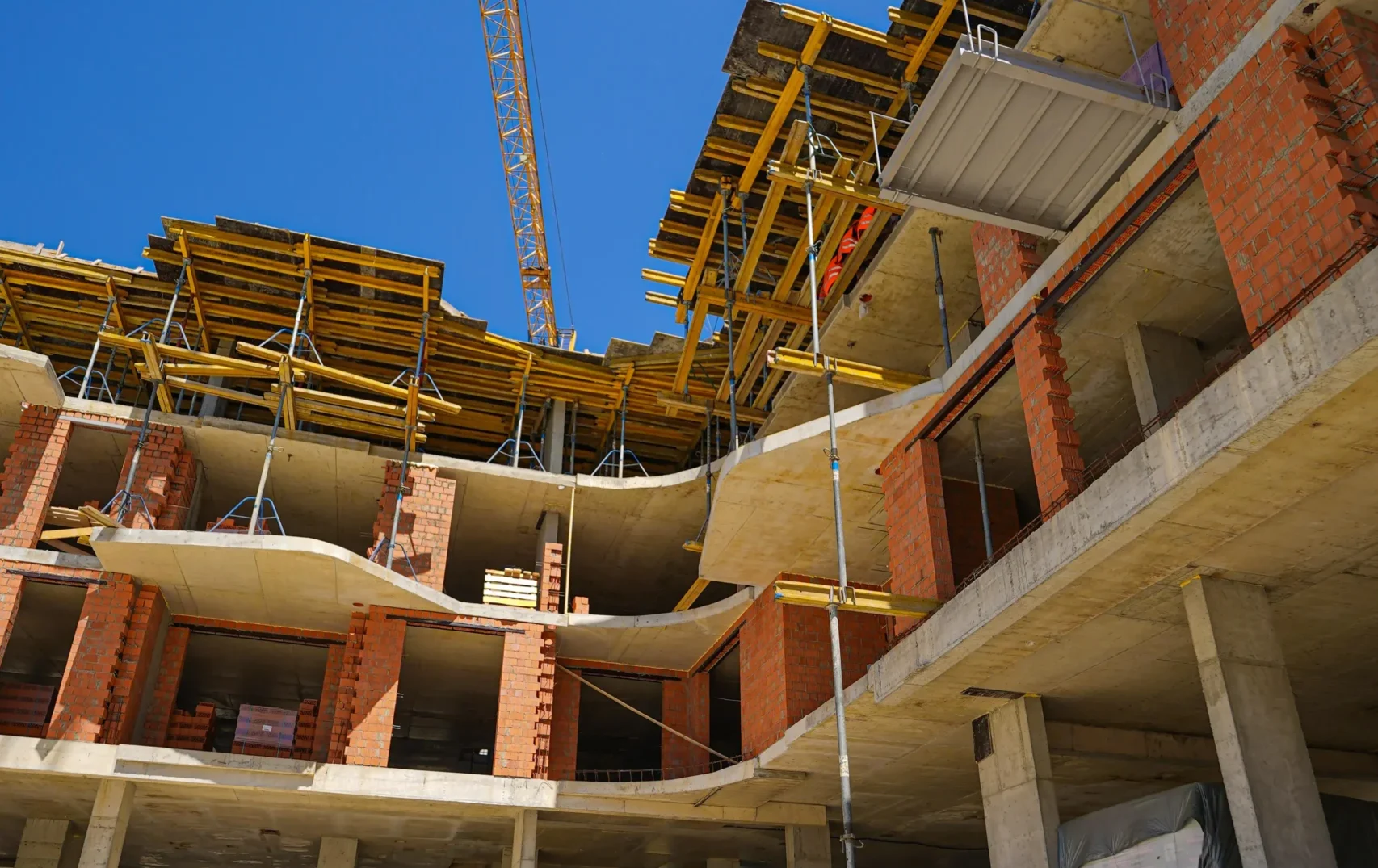

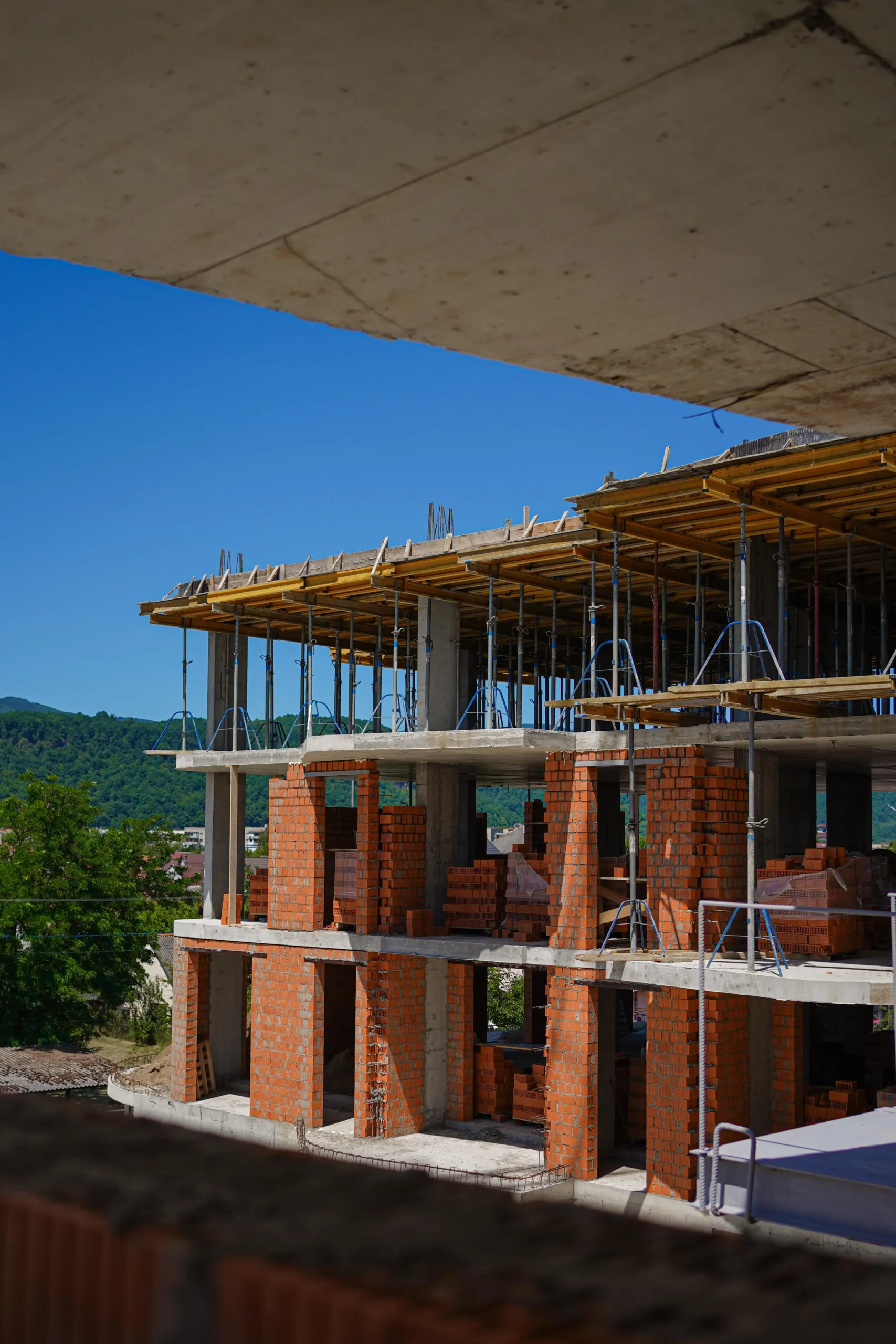

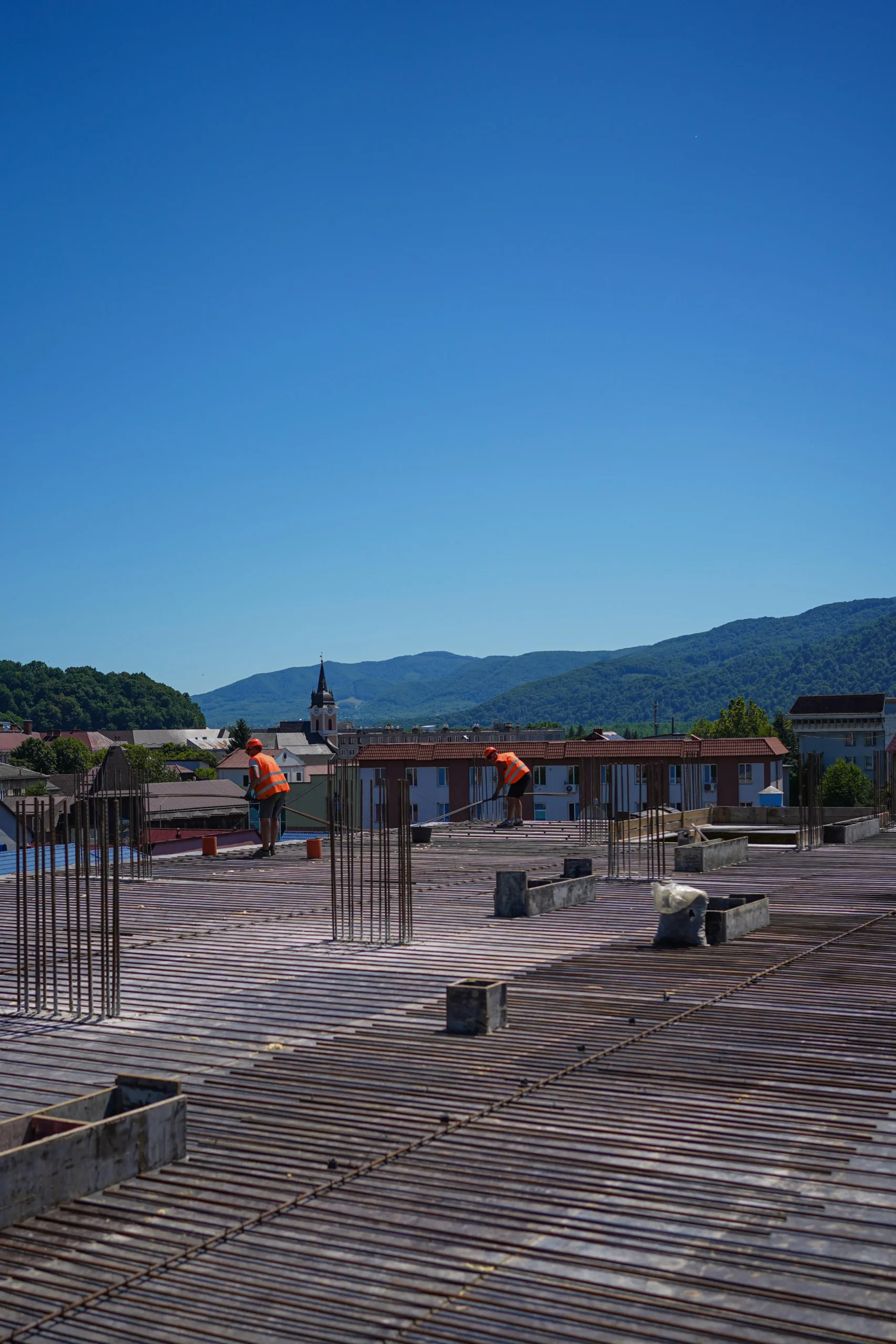

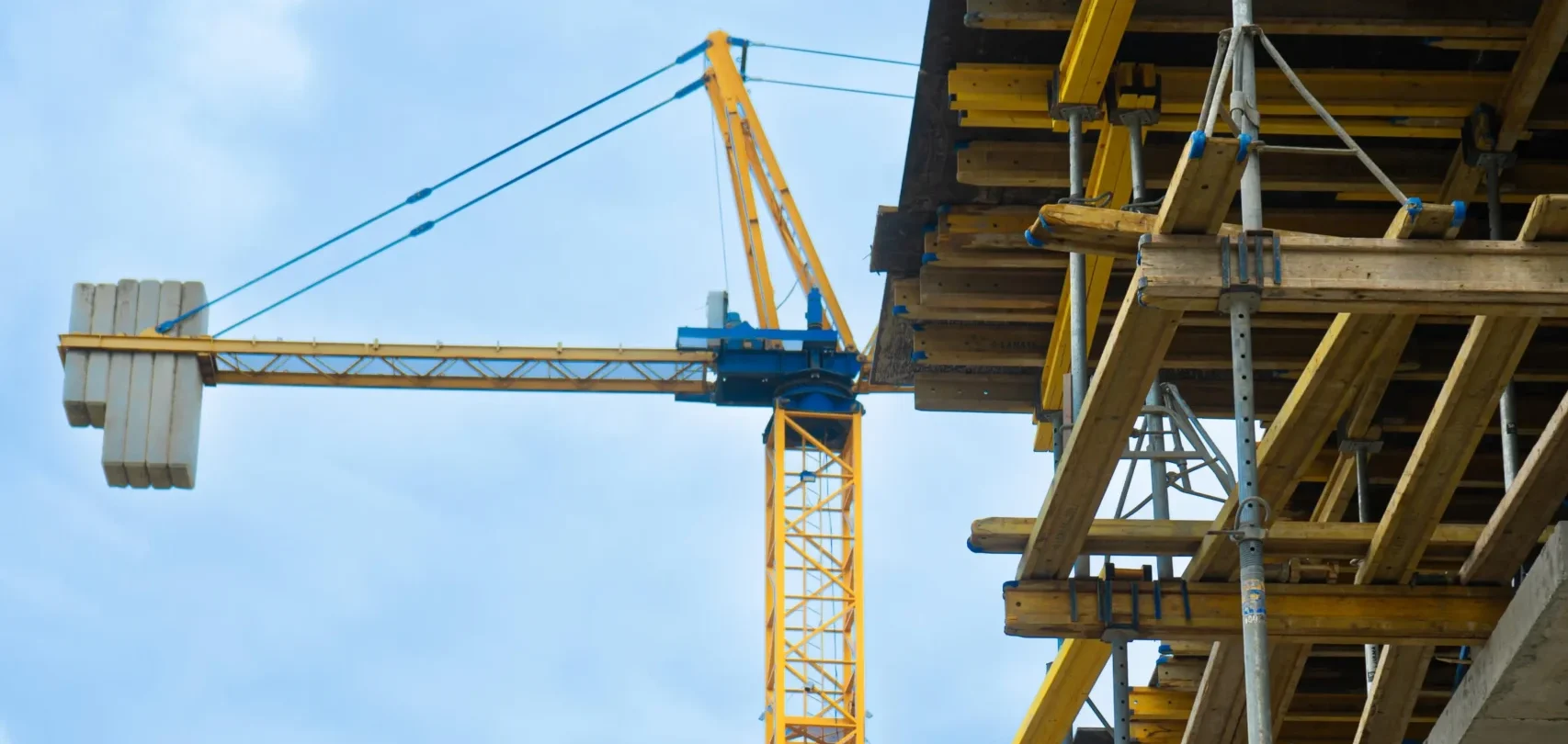

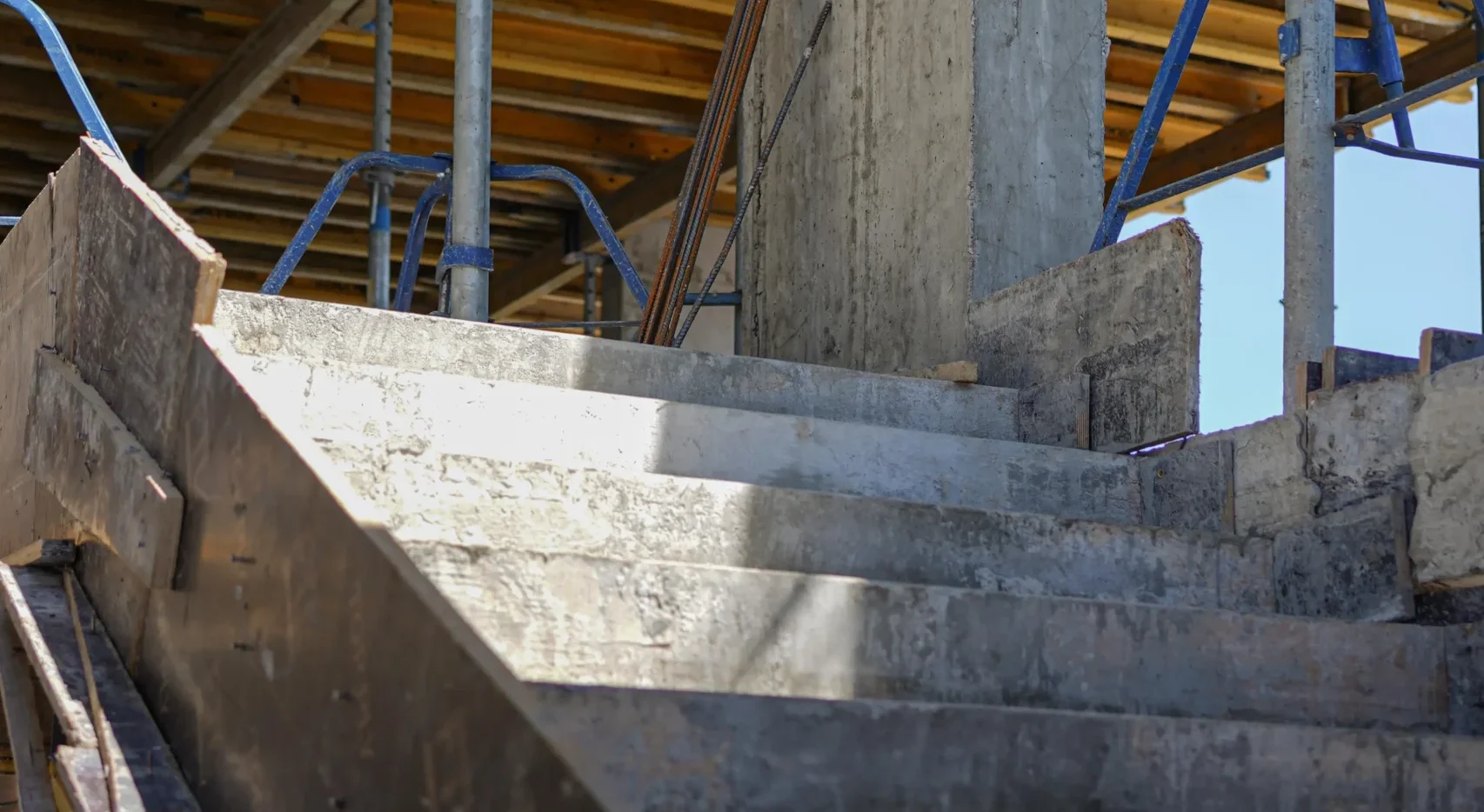

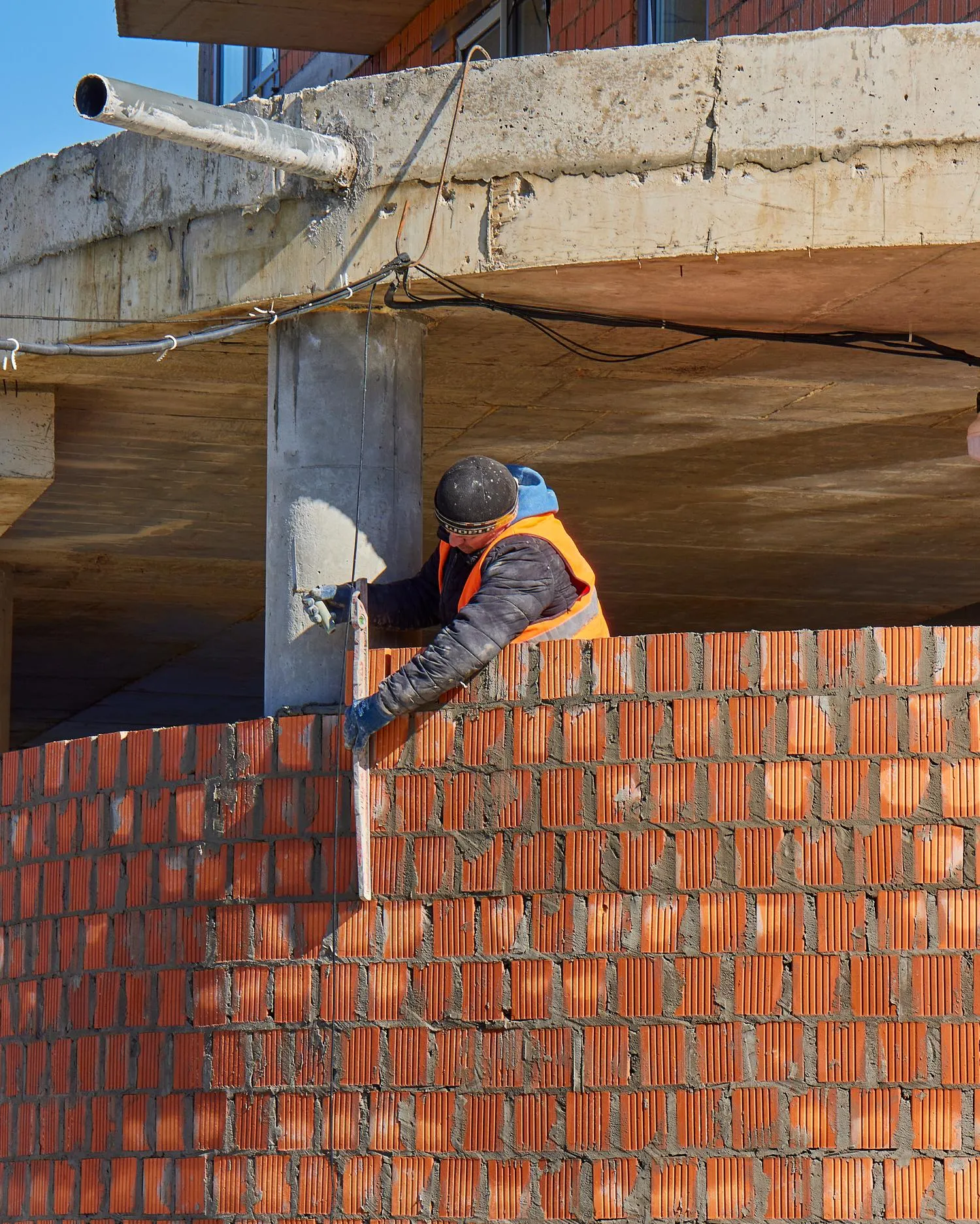

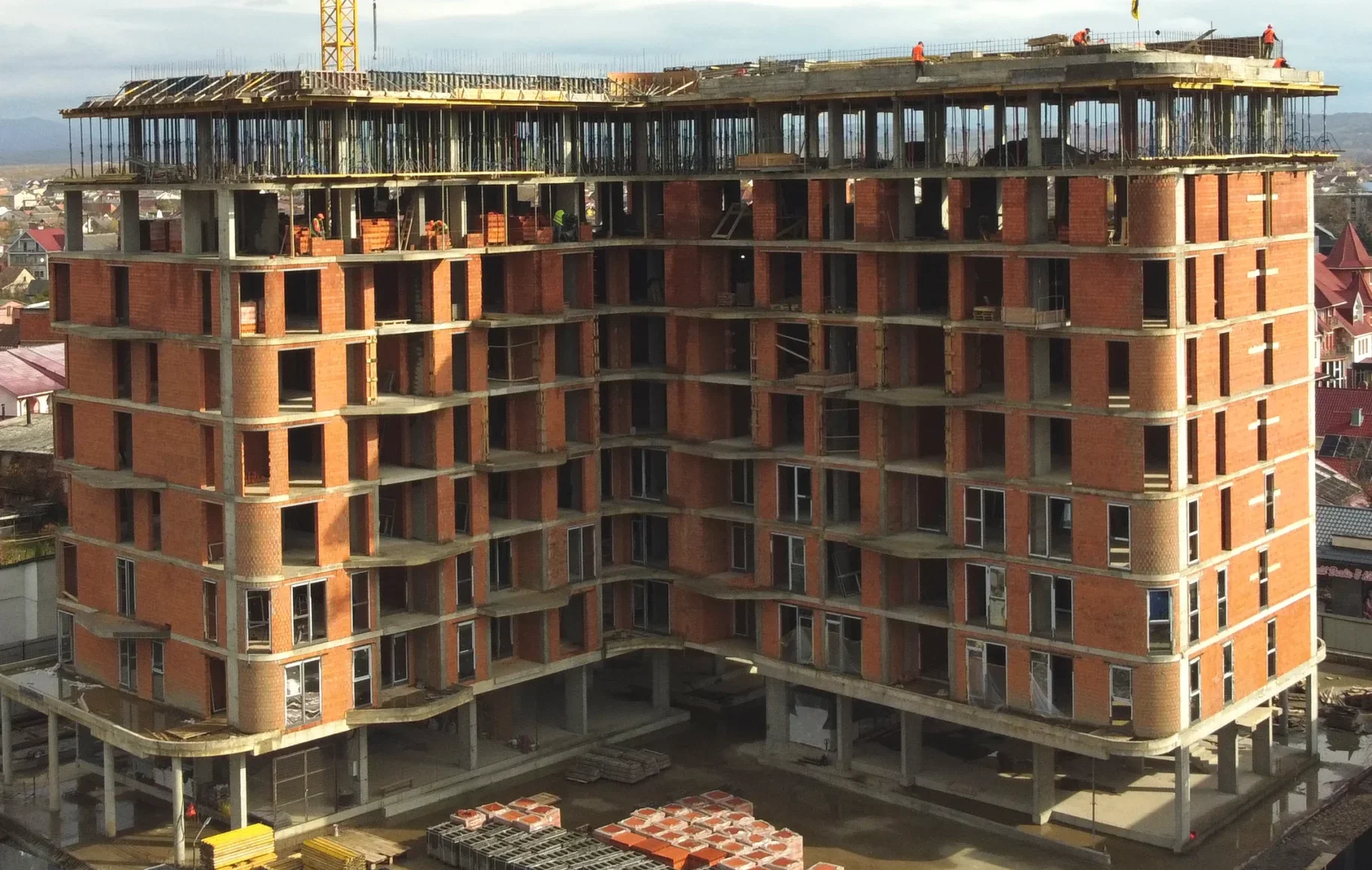

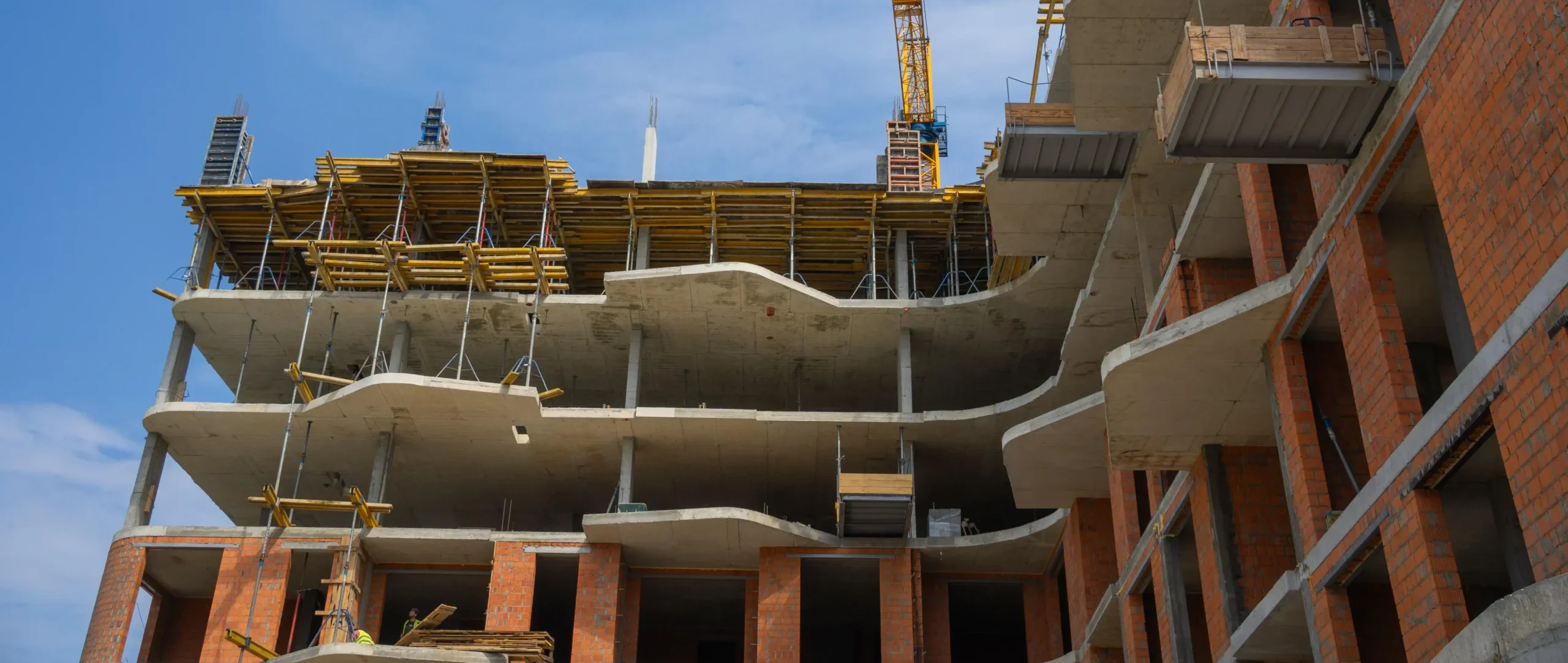

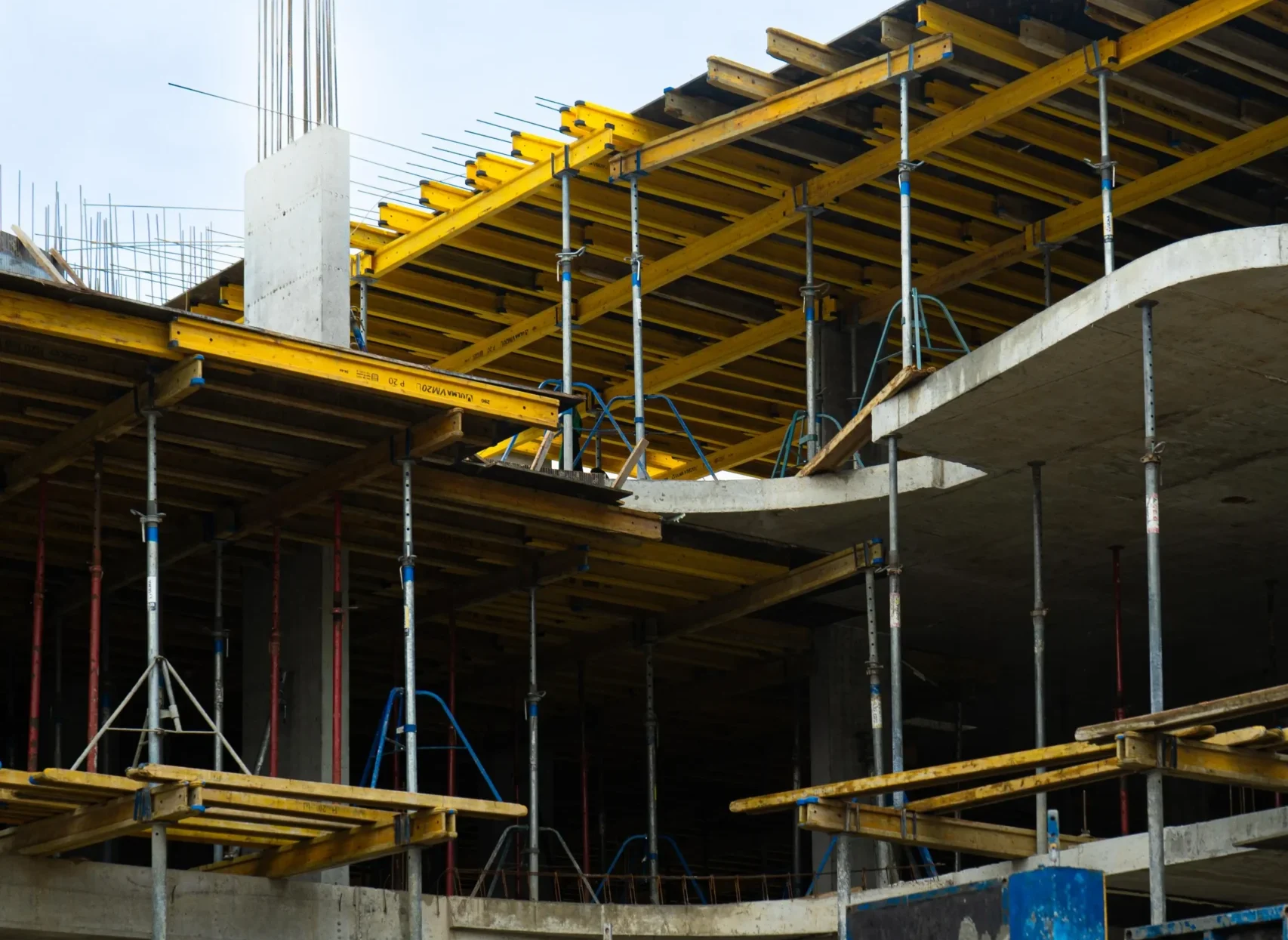

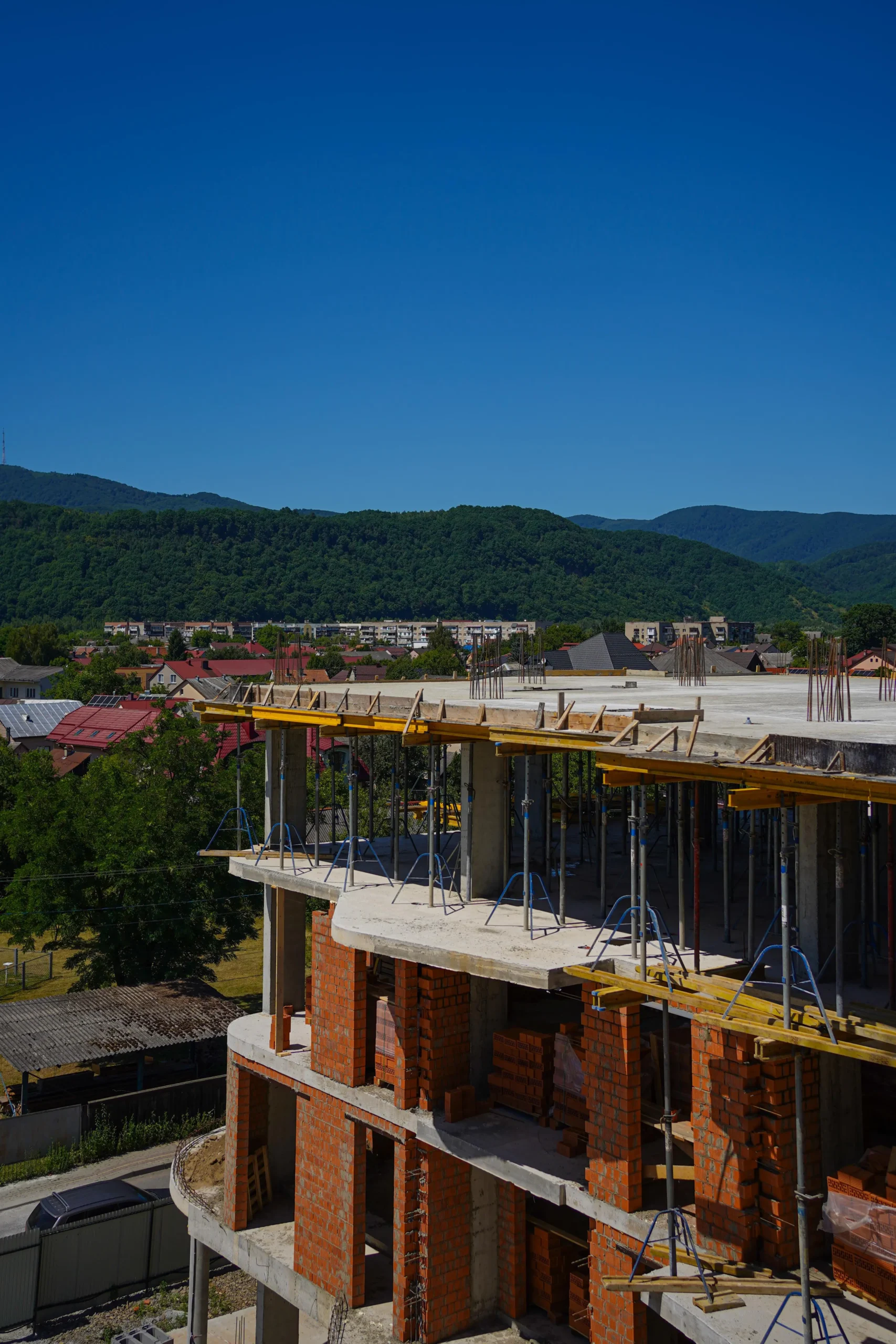

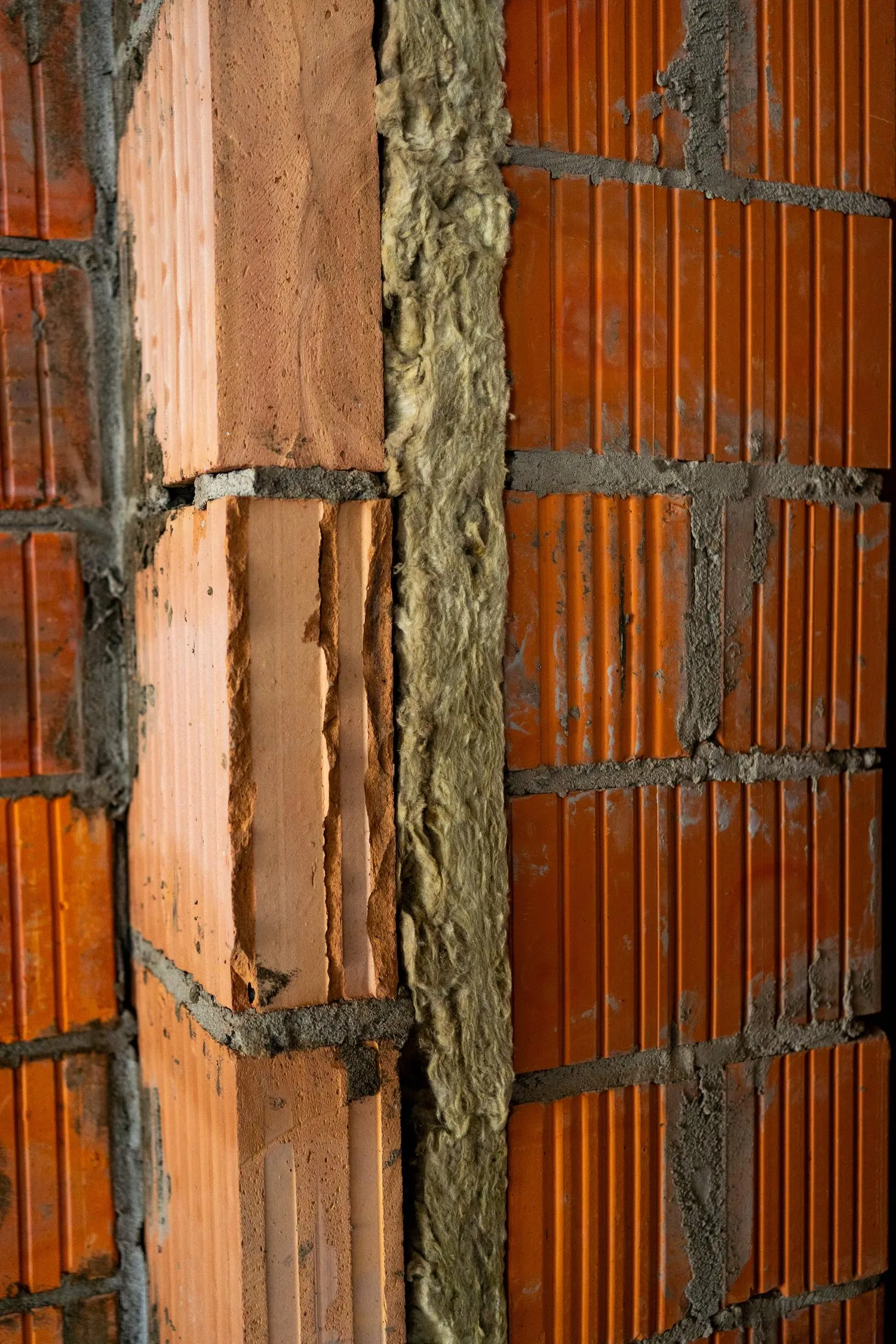

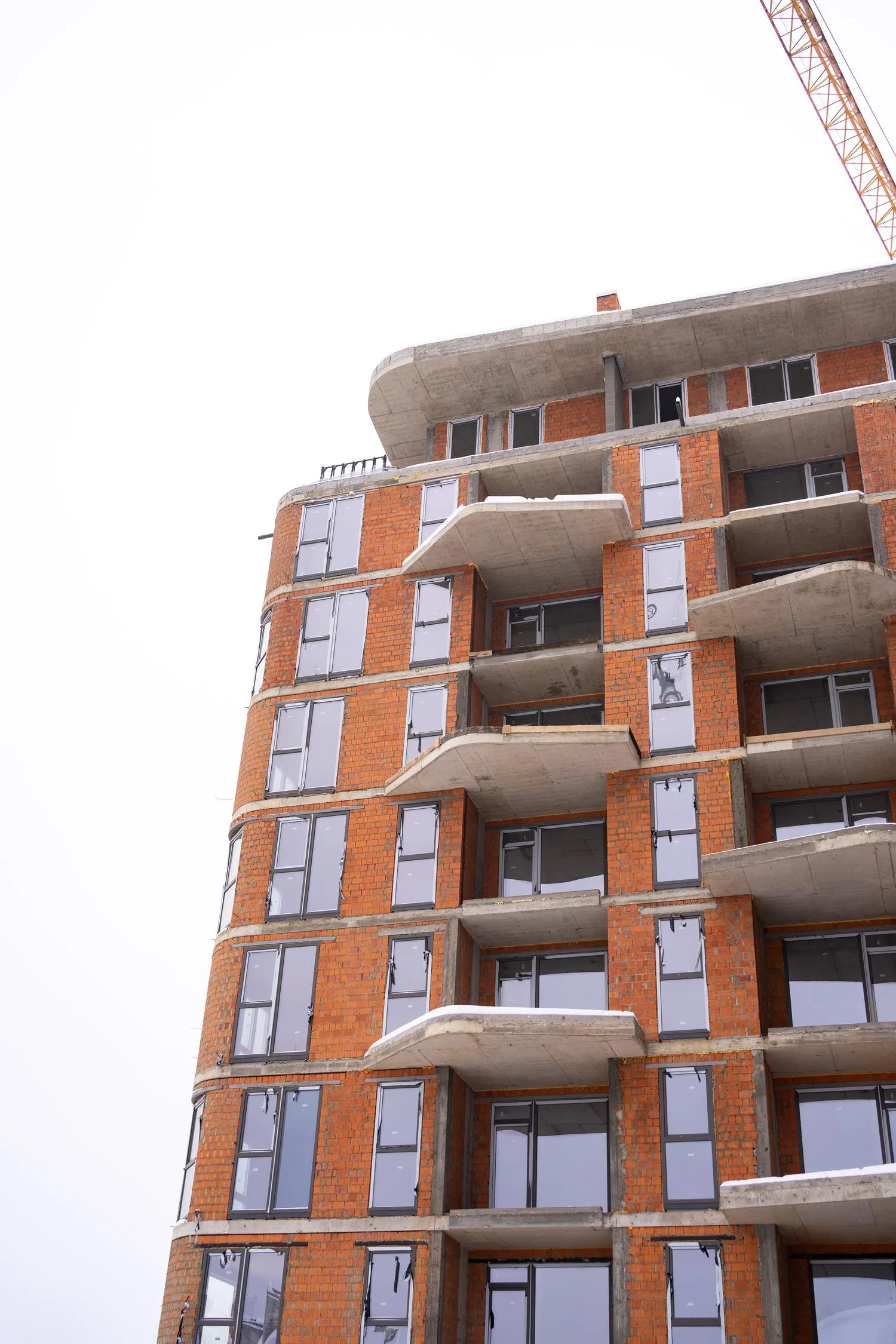

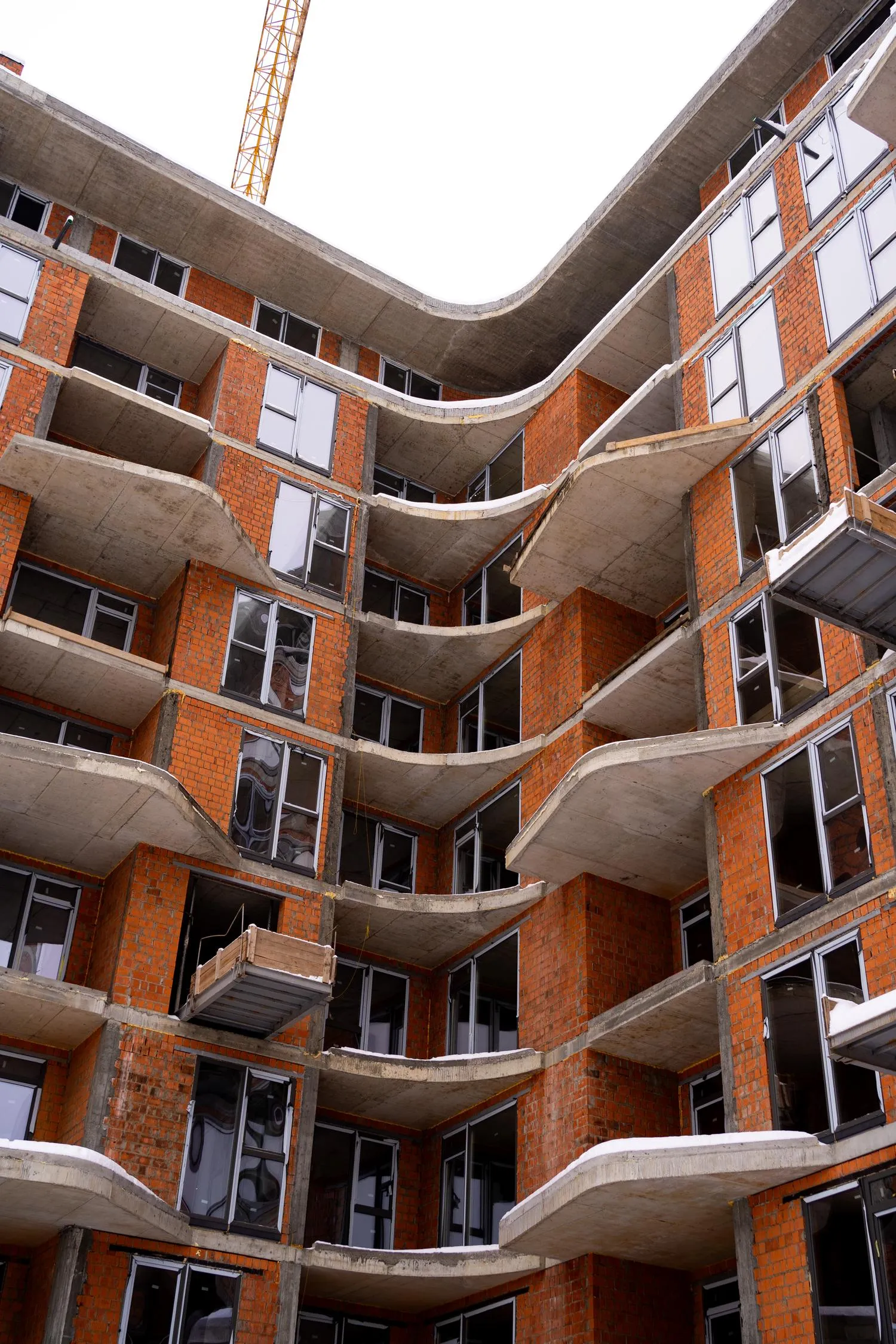

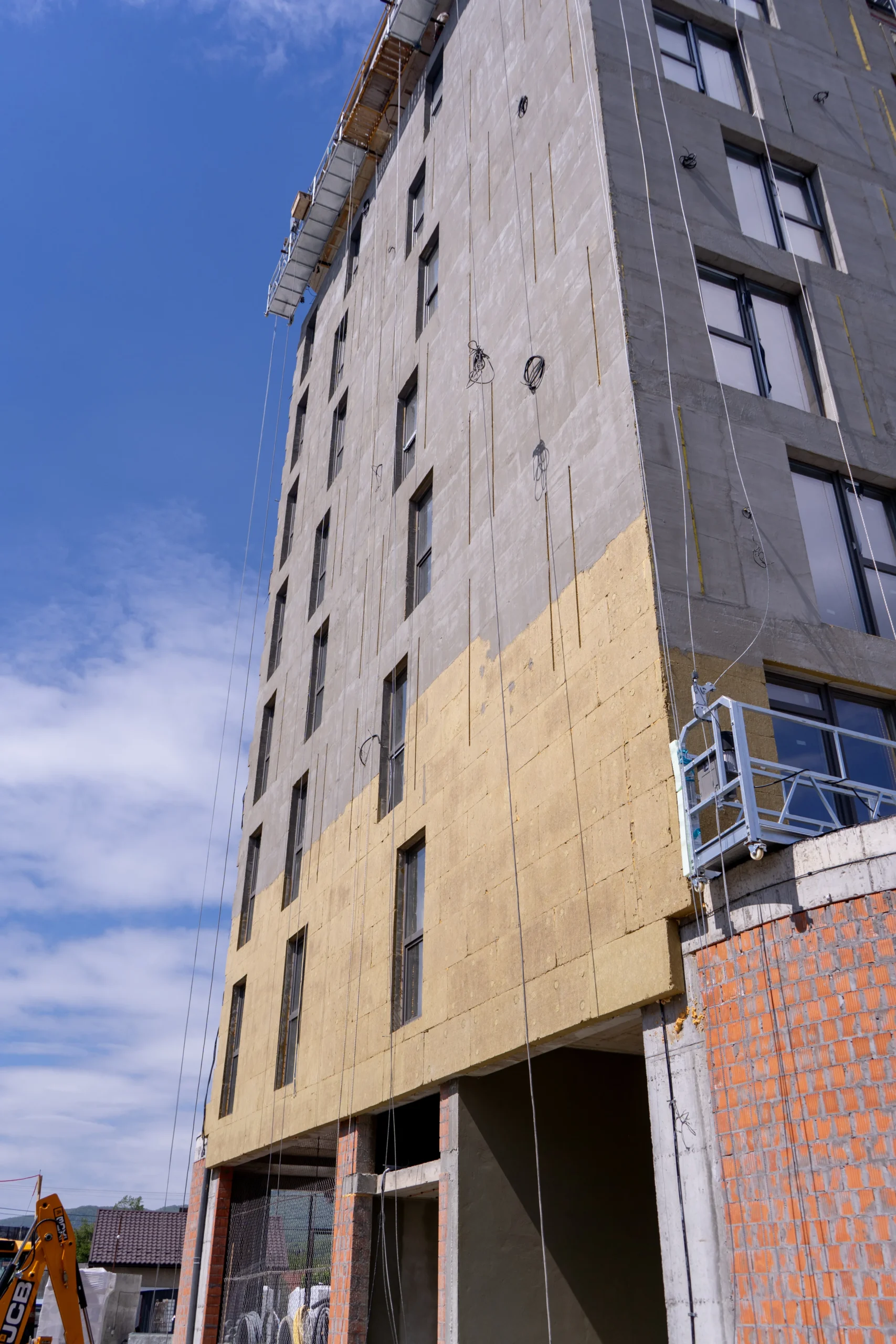

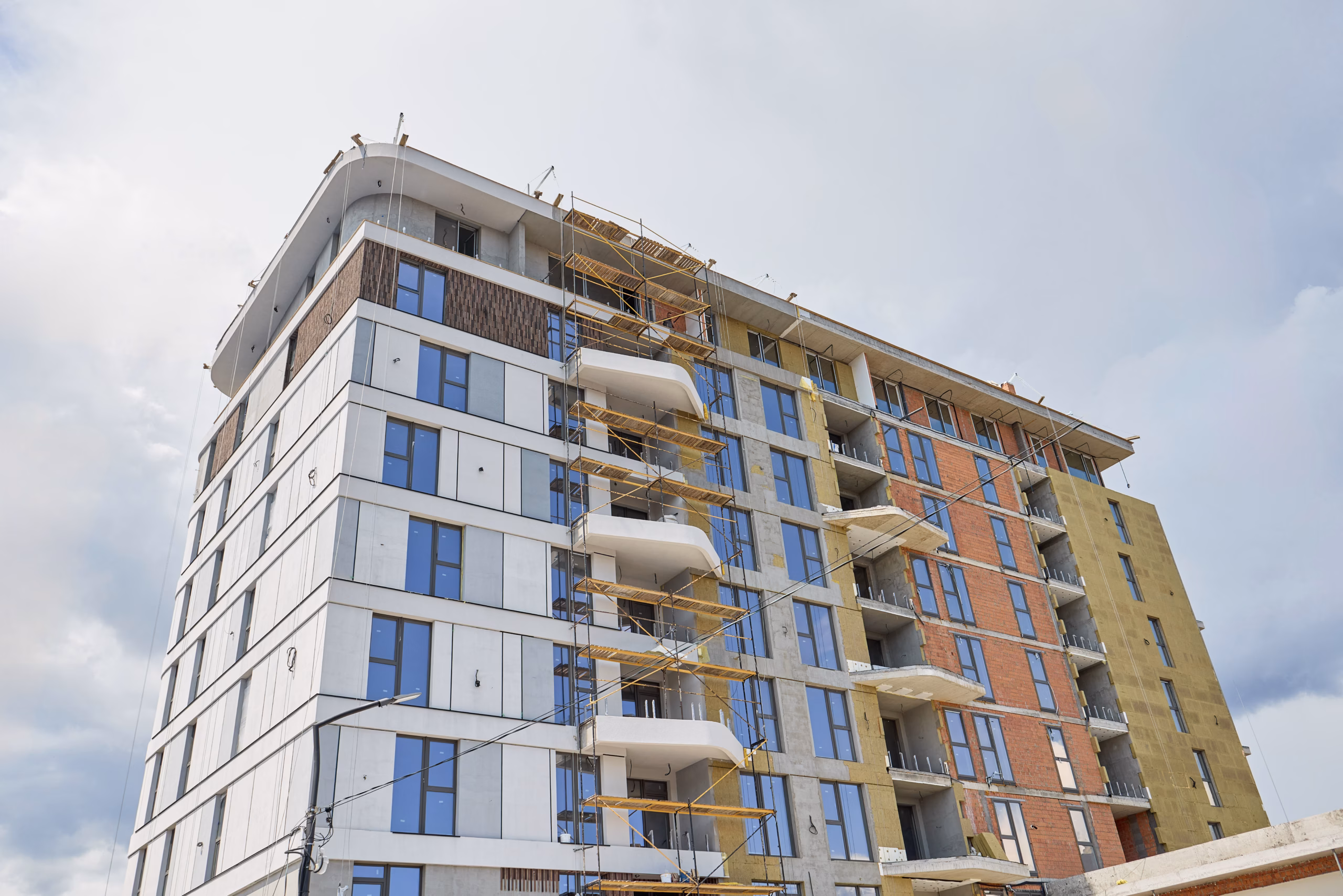

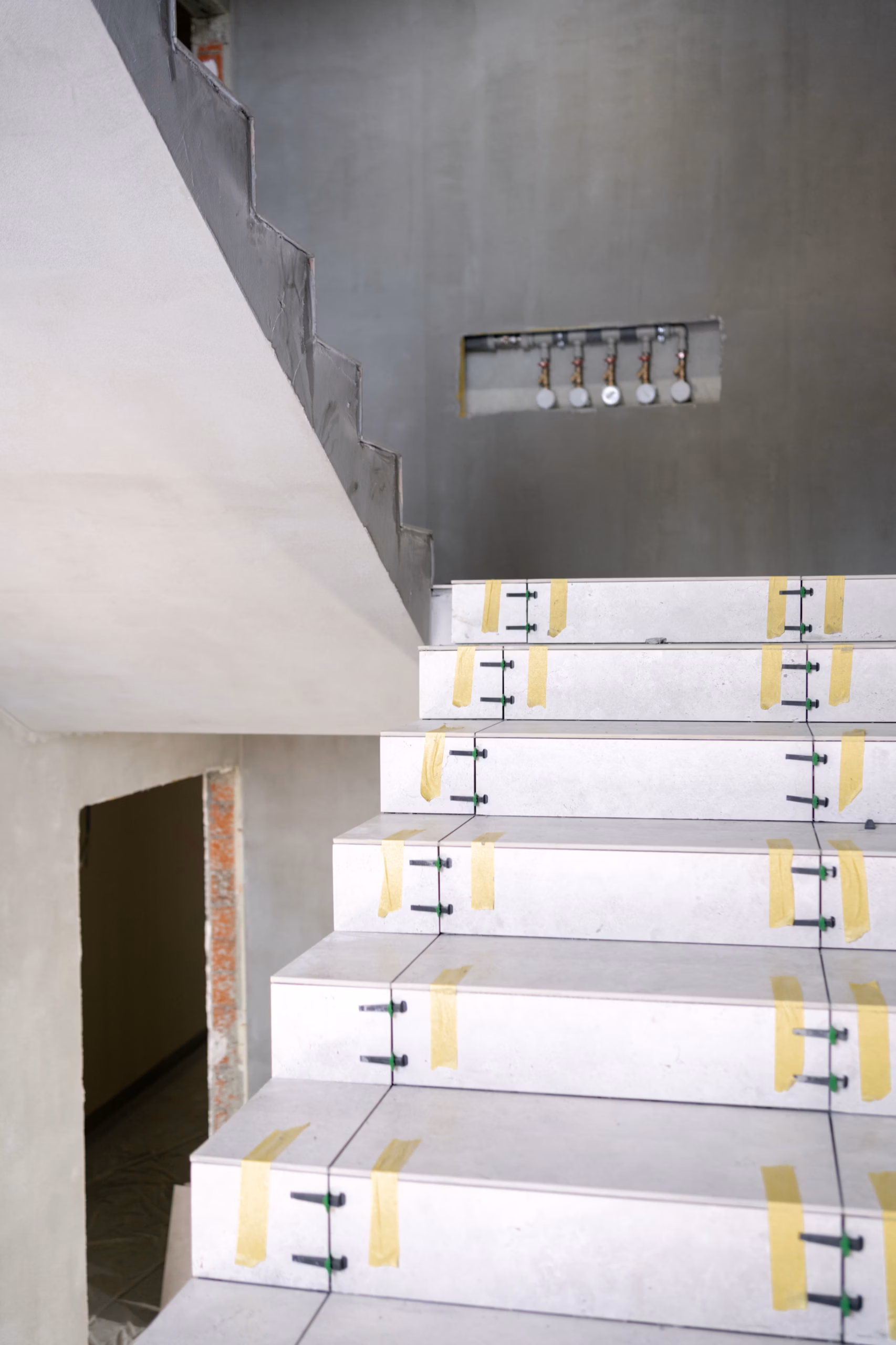

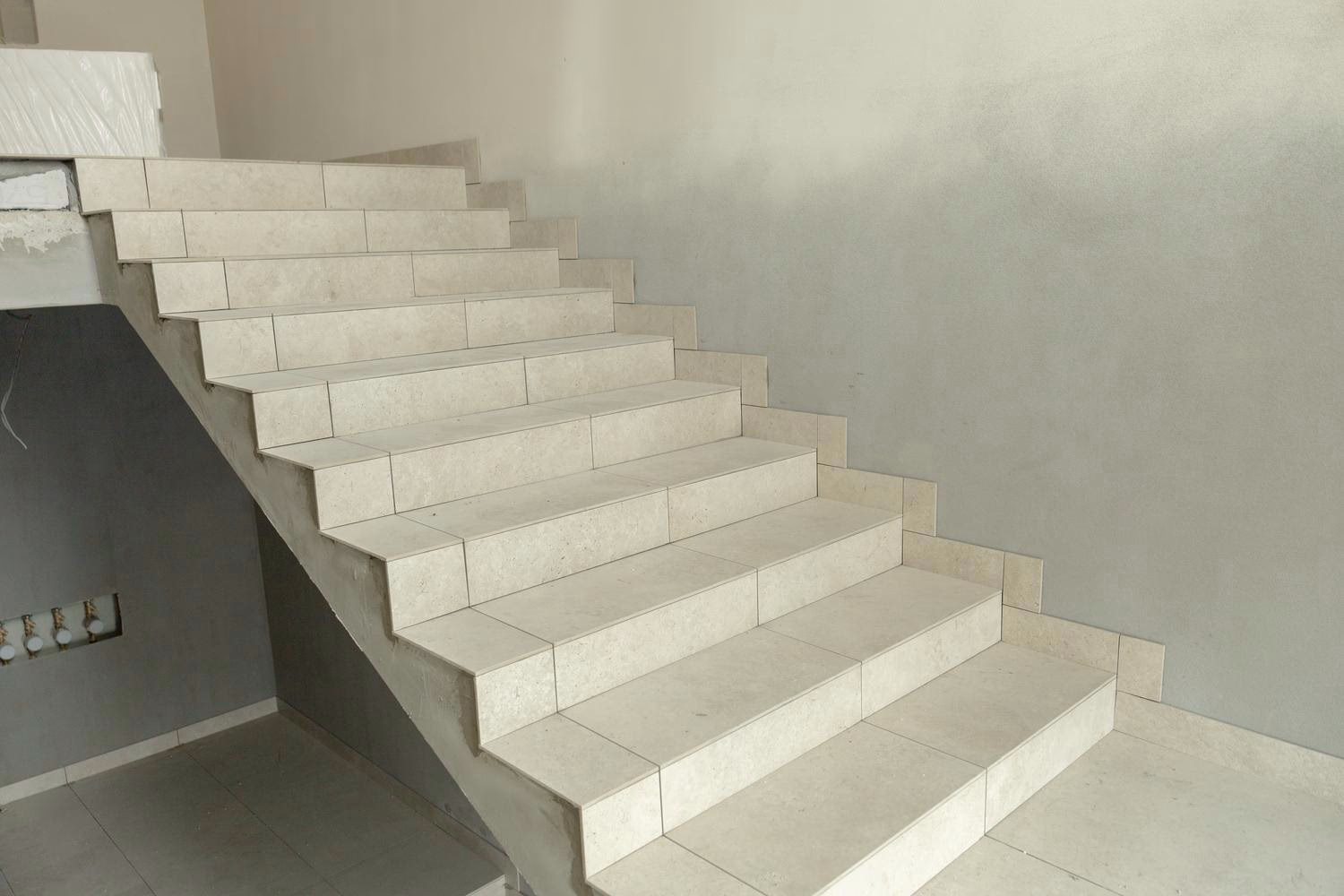

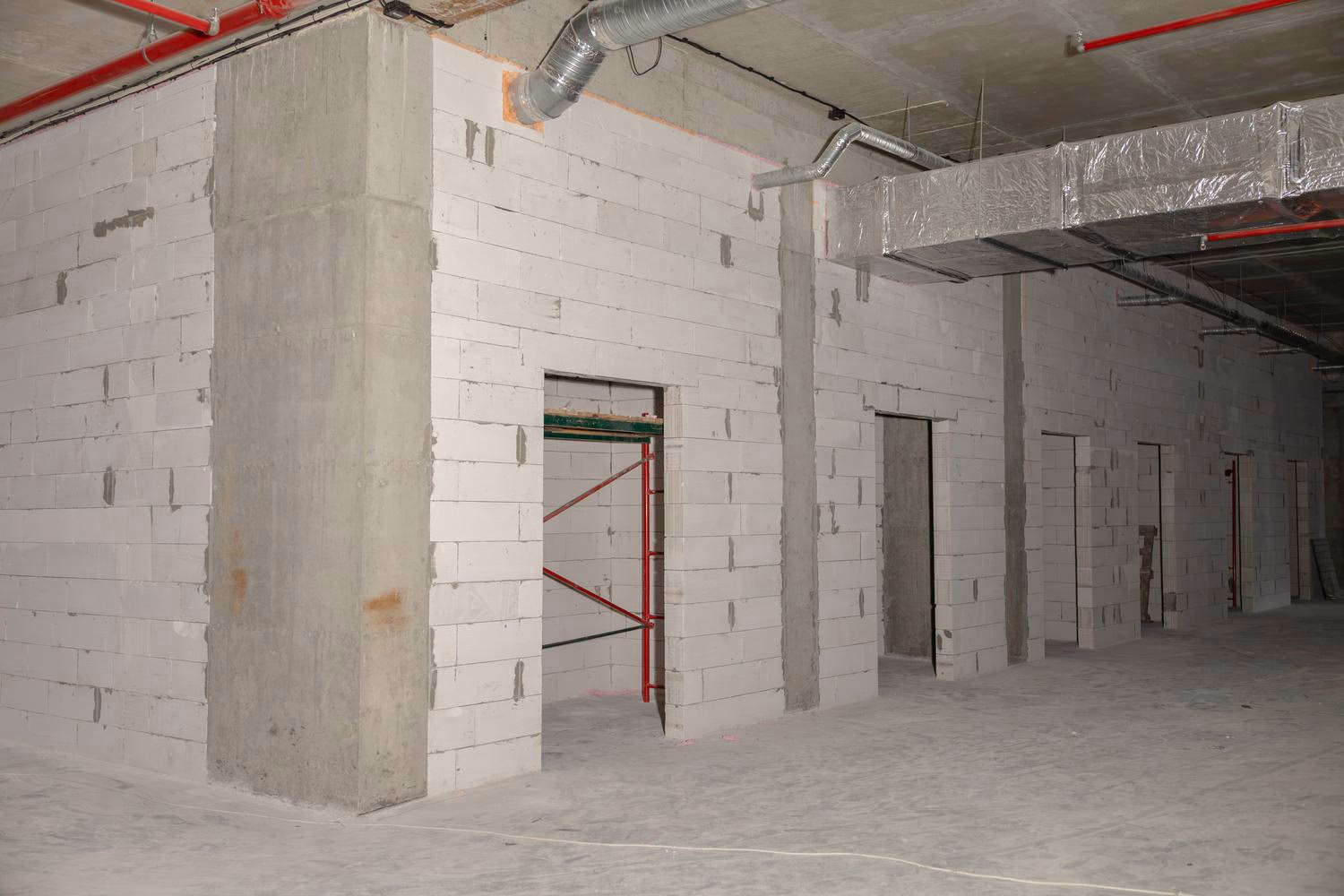

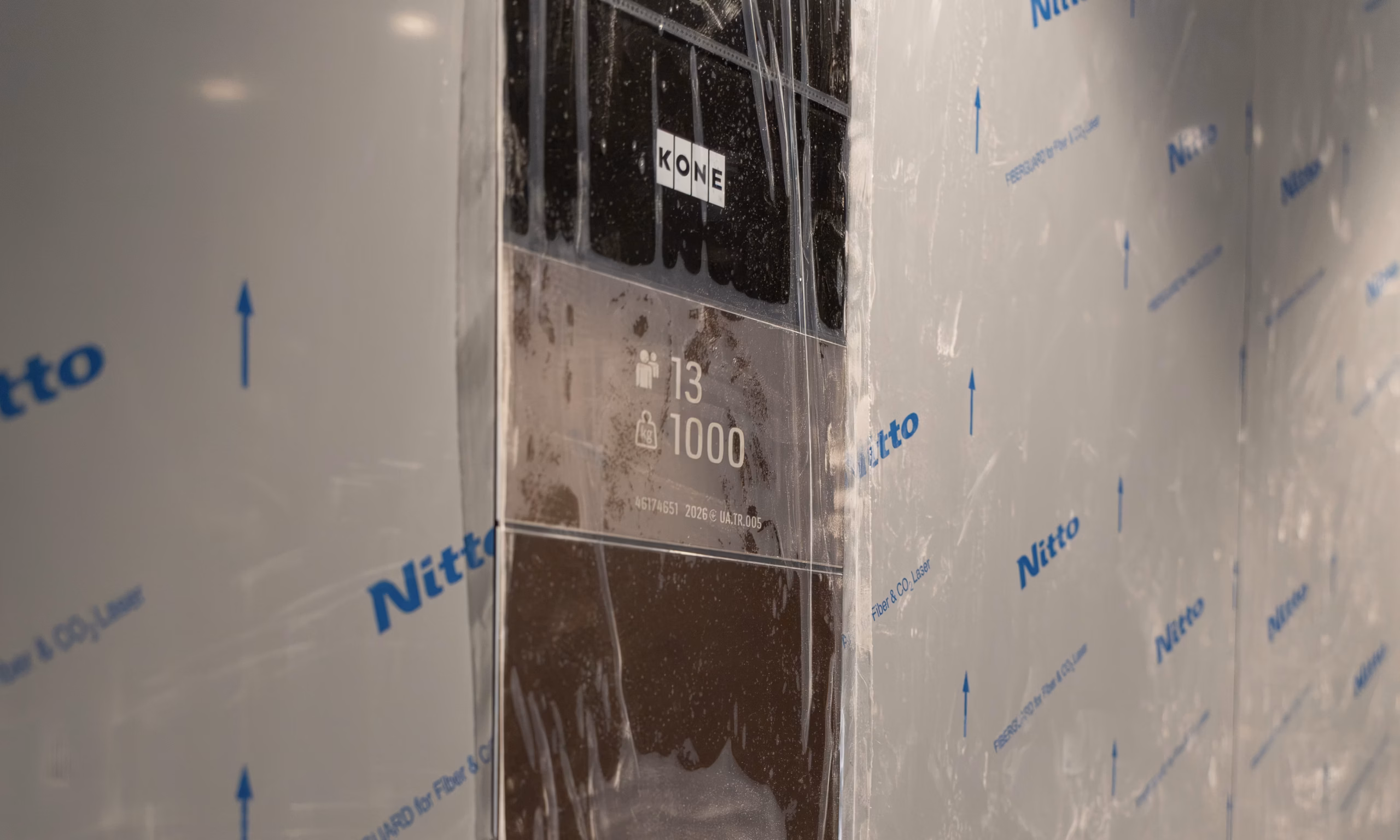

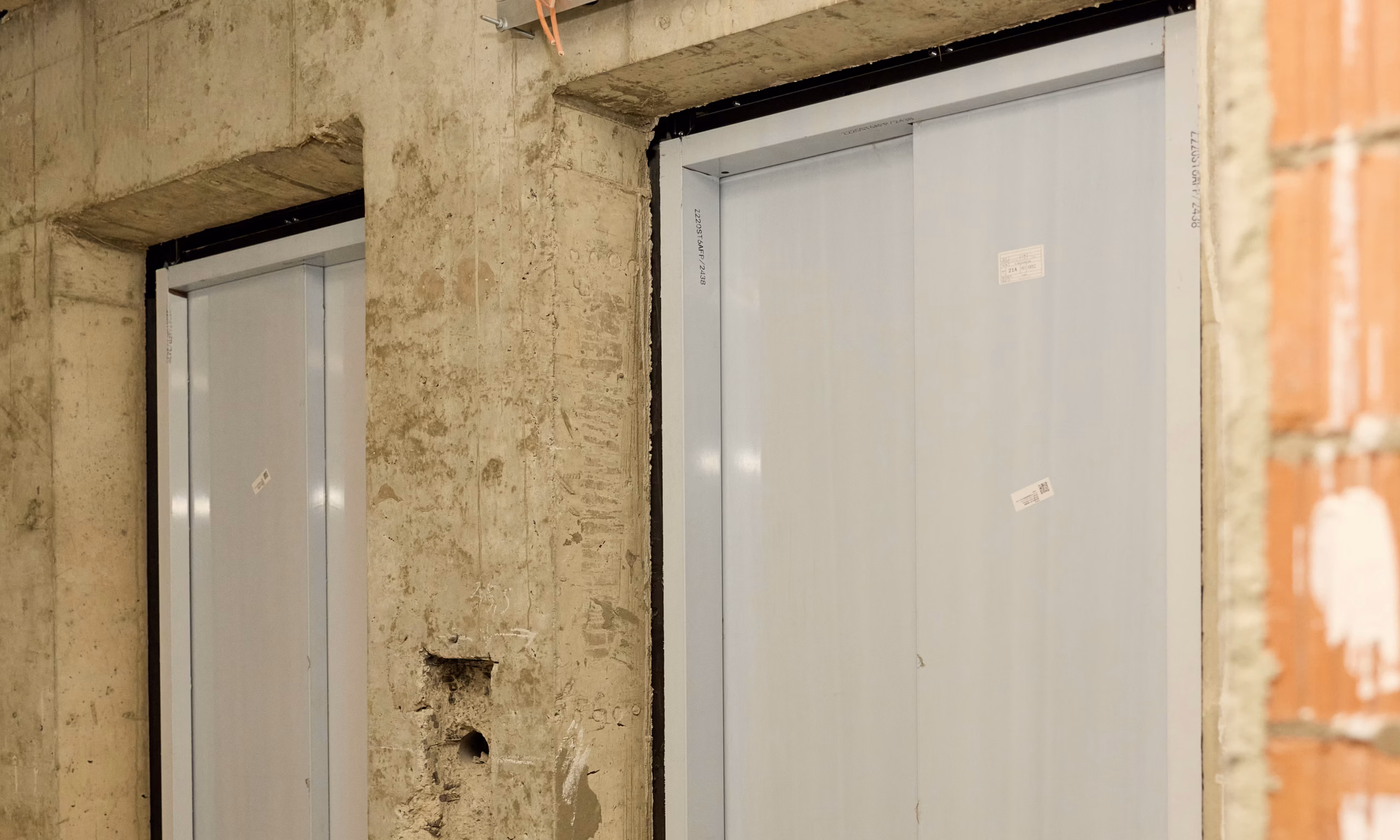

Червень 2025Станом на кінець червня на будівельному майданчику продовжуються активні роботи одразу на кількох рівнях. Виконано плиту перекриття третього поверху, тривають роботи над перекриттям четвертого. Зведено стіни та колони четвертого поверху, а також влаштовано сходові марші на 2-му, 3-му та 4-му рівнях. Паралельно розпочато кладку зовнішніх стін другого та третього поверхів. Для пришвидшення темпів будівництва розпочато монтаж другого баштового крану.

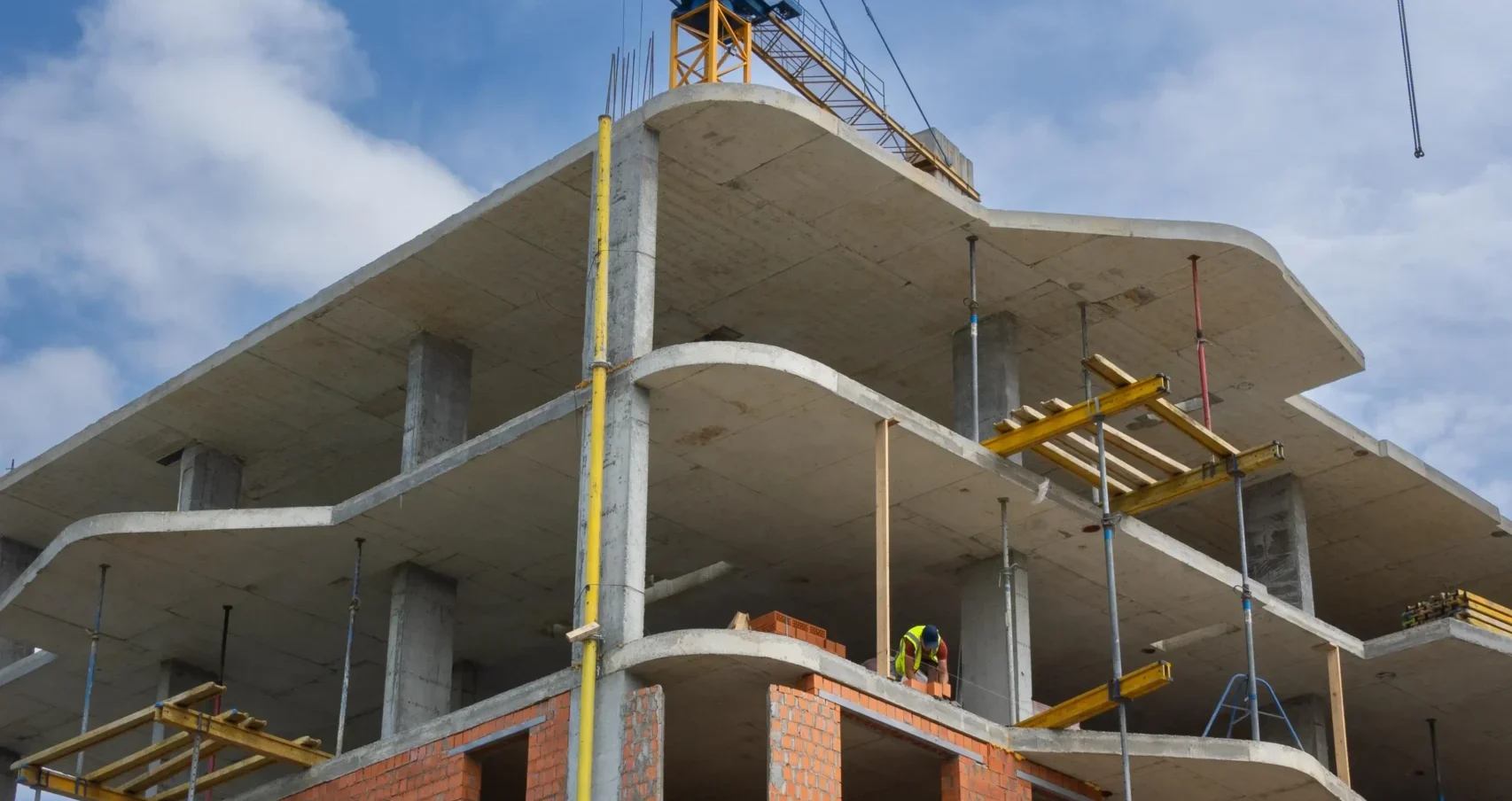

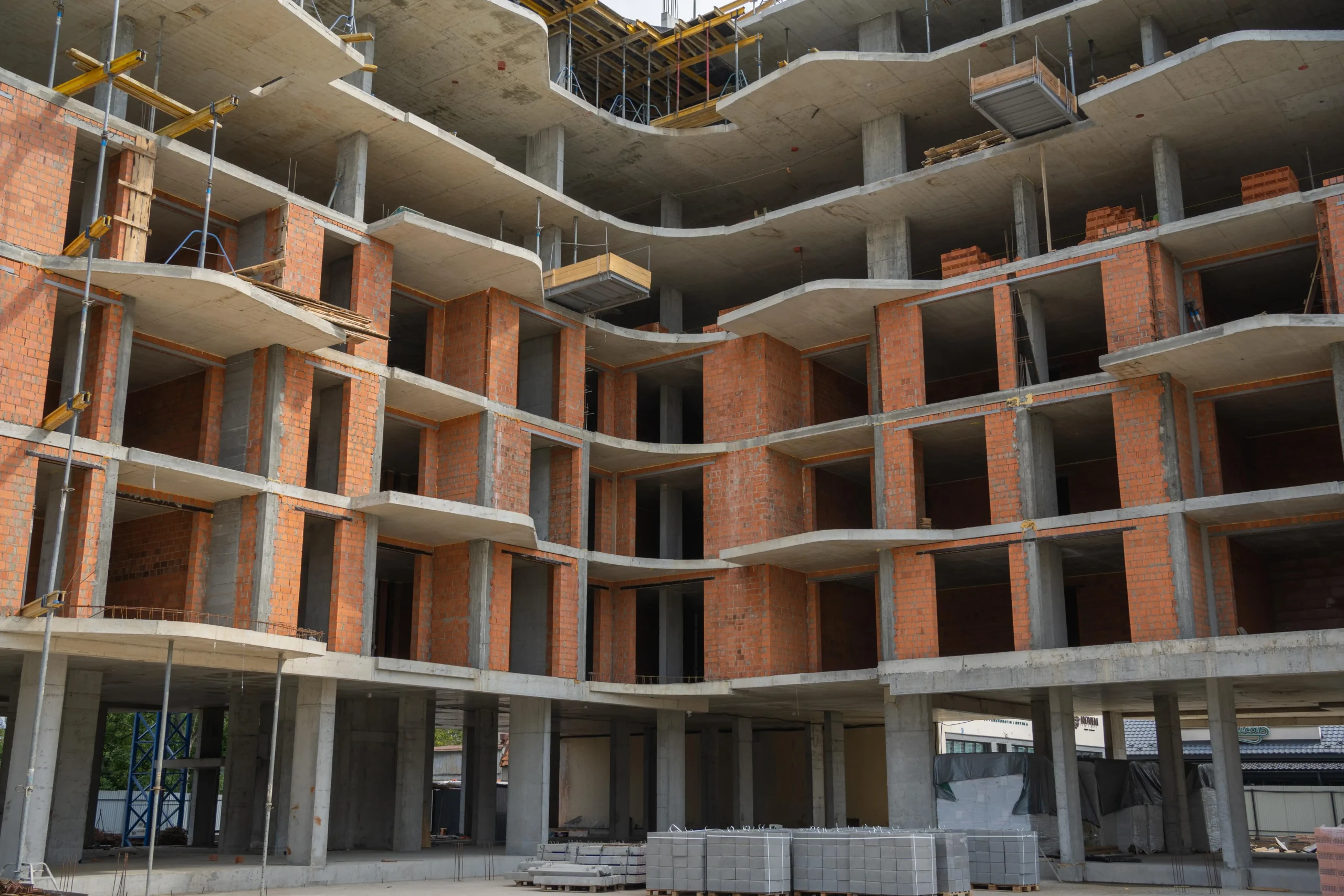

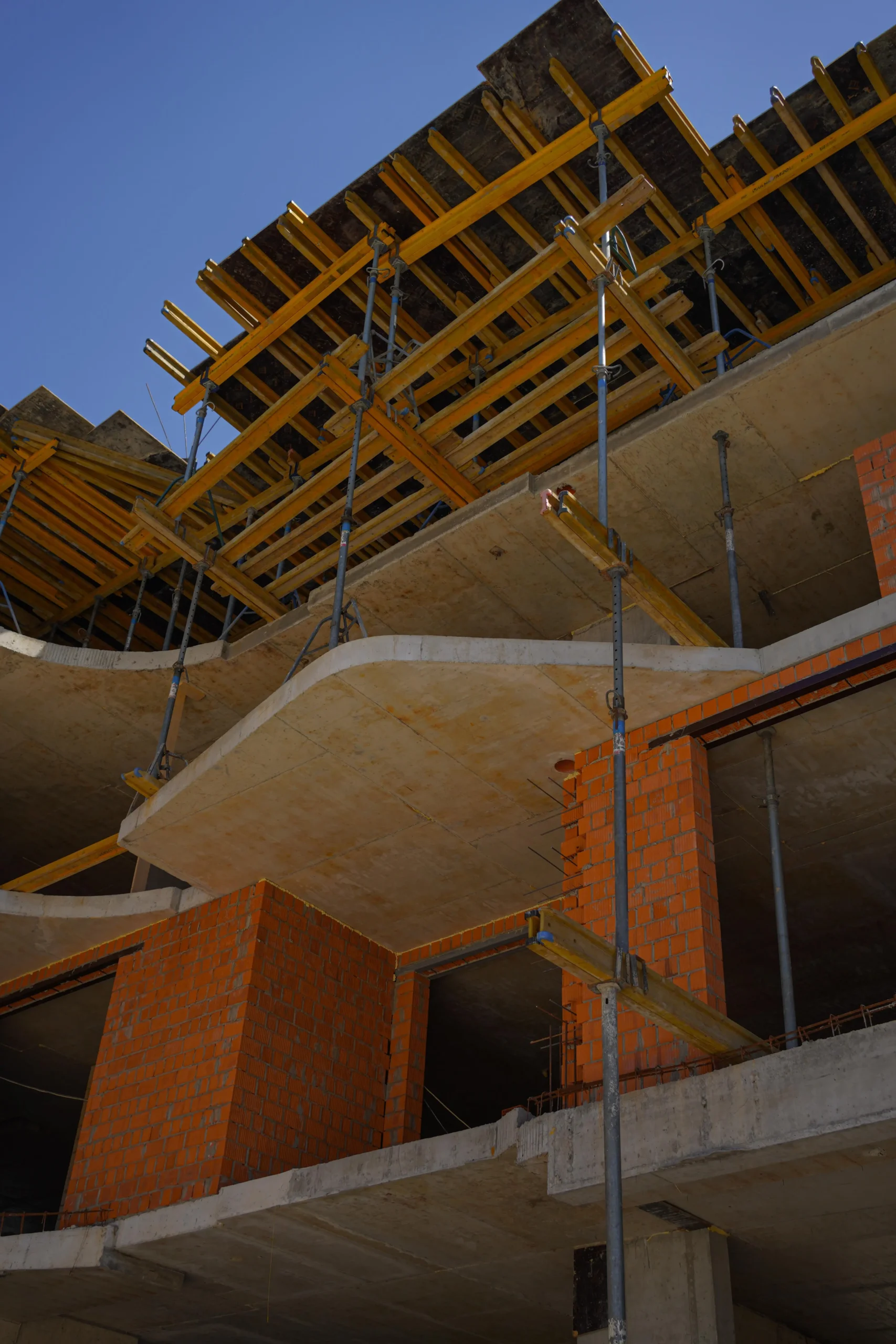

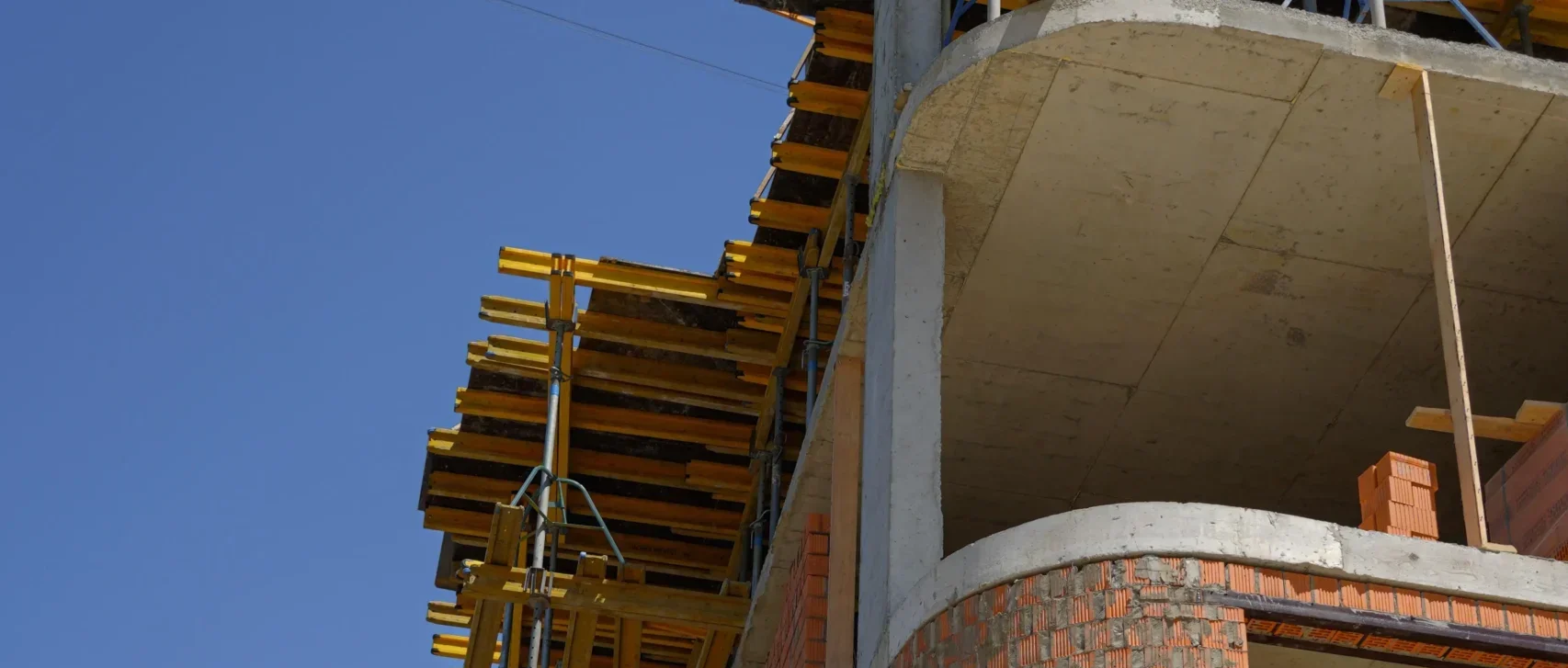

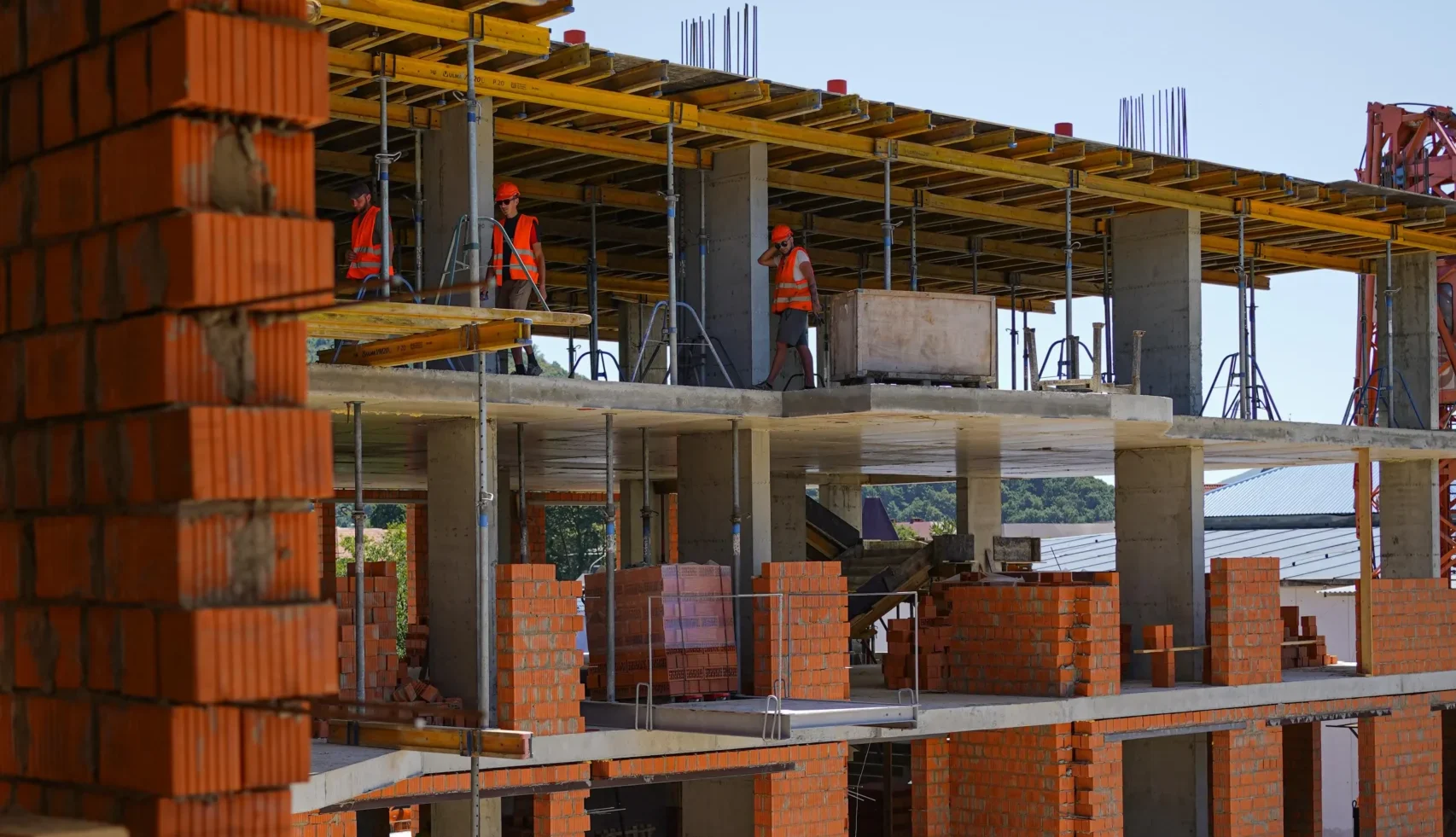

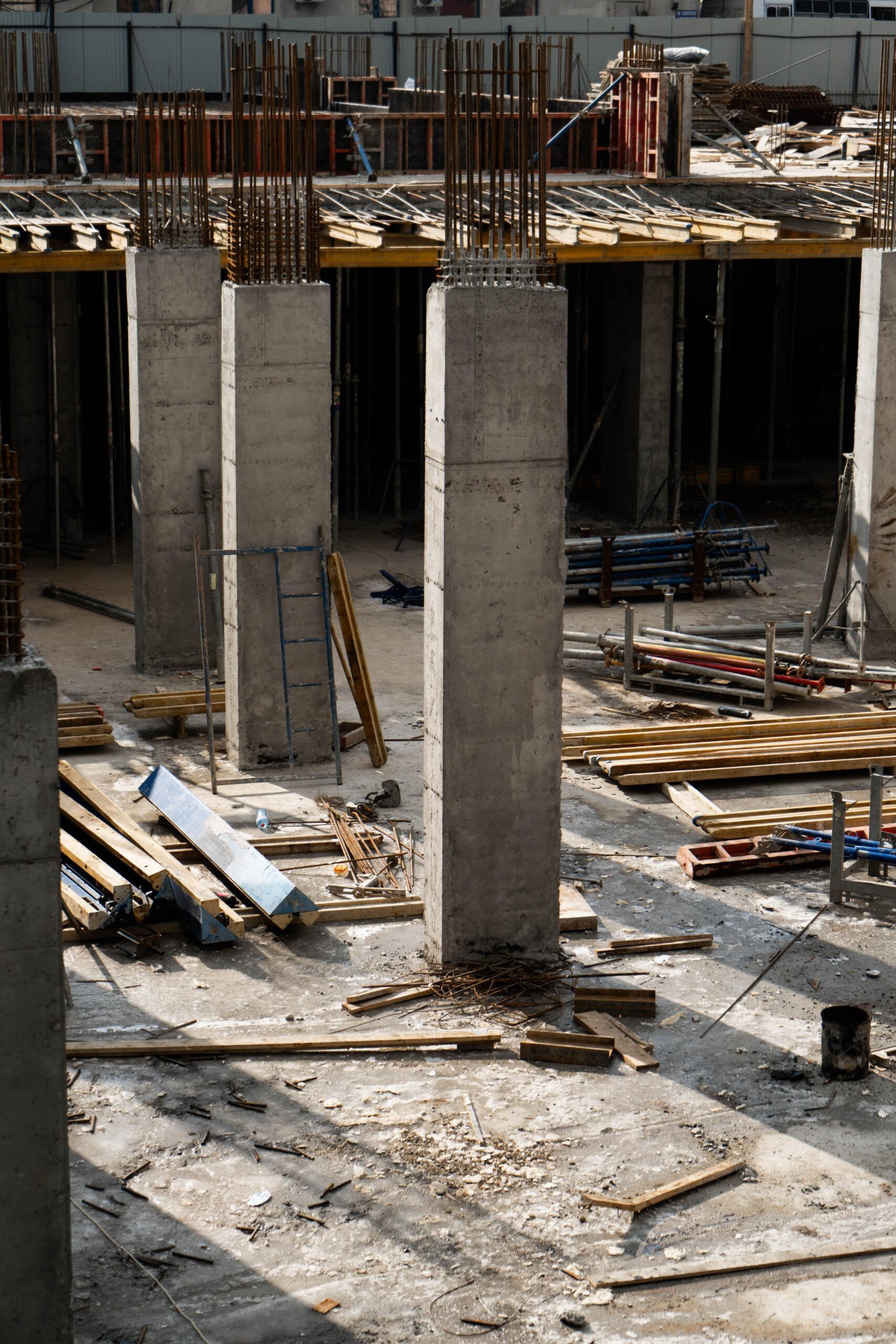

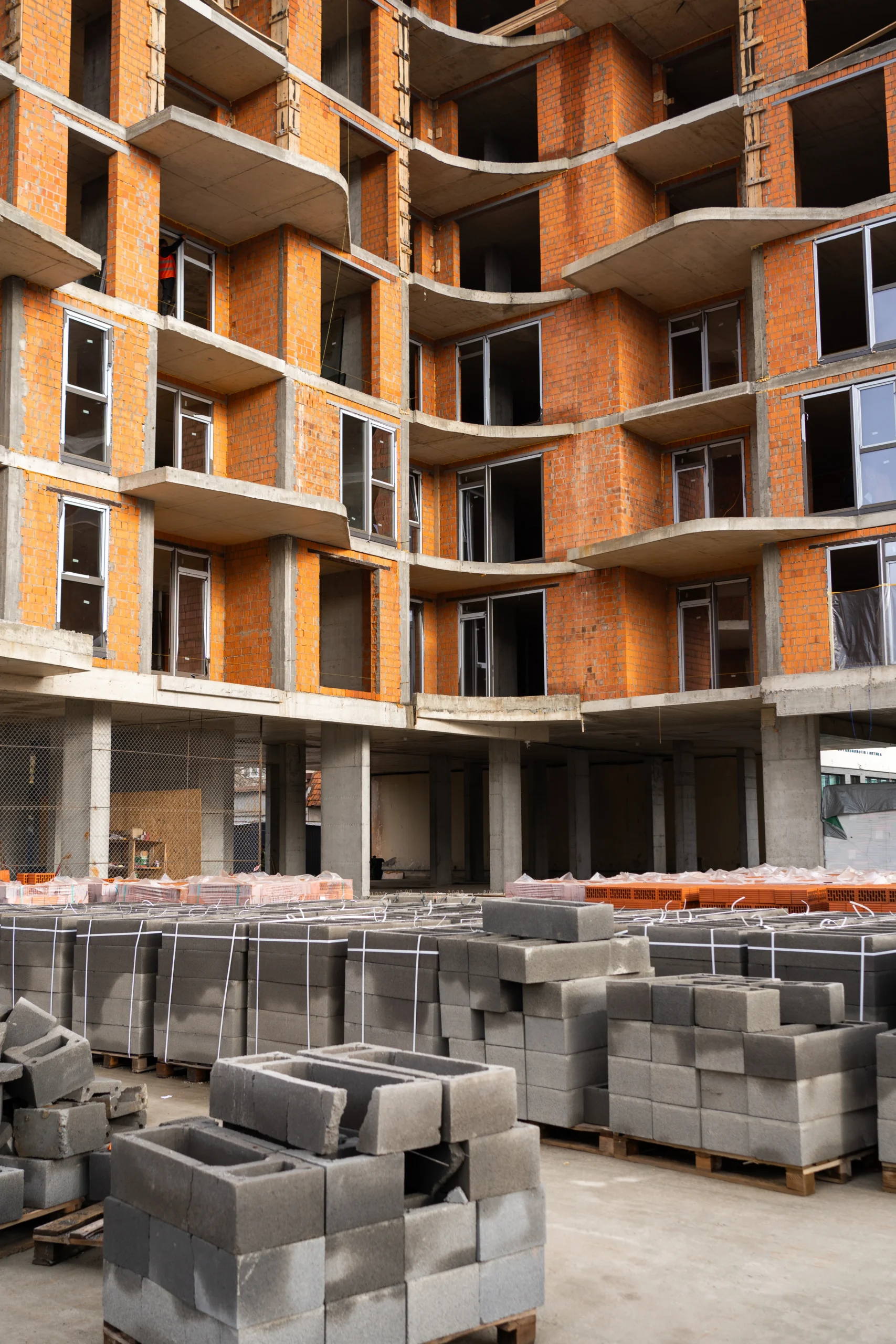

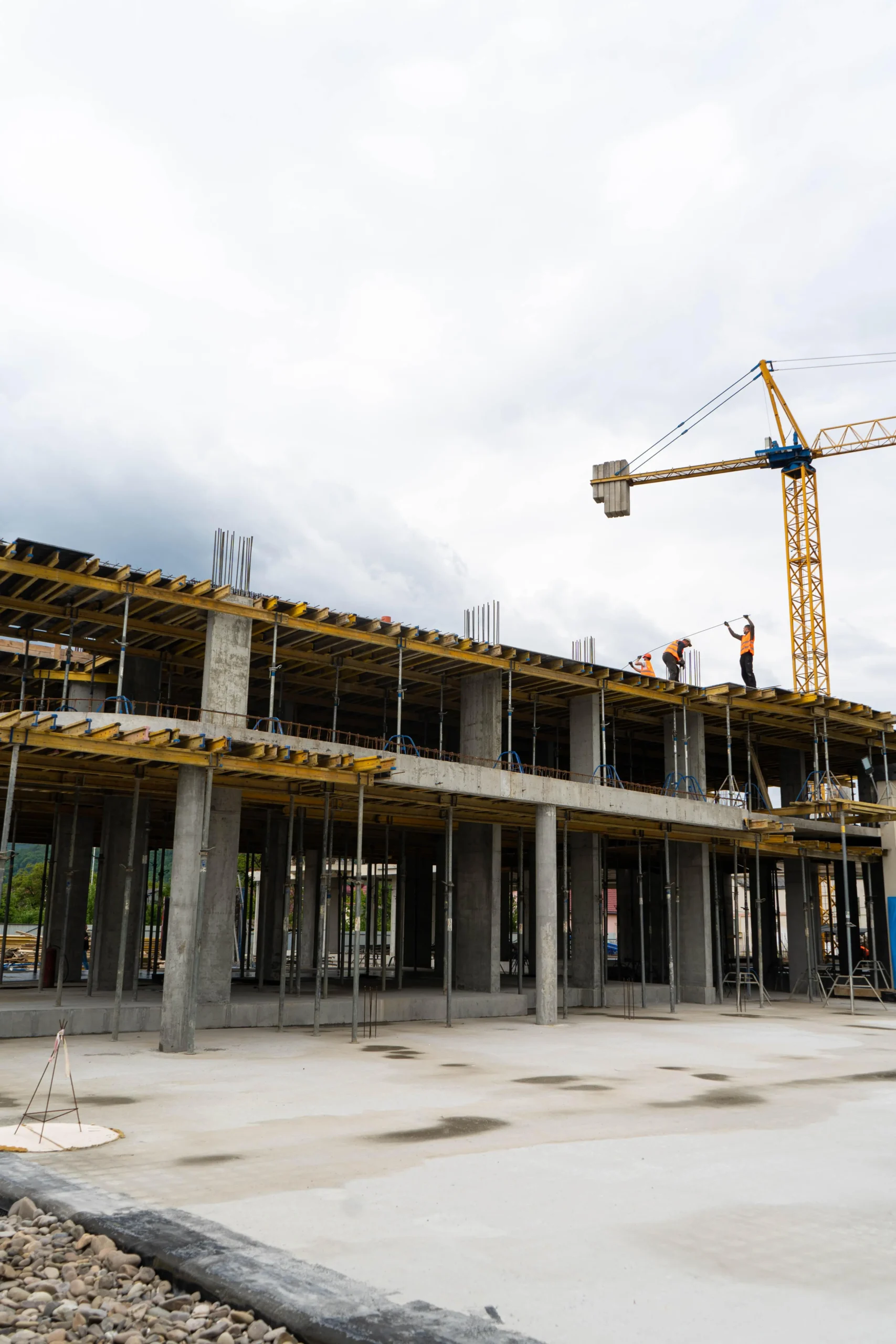

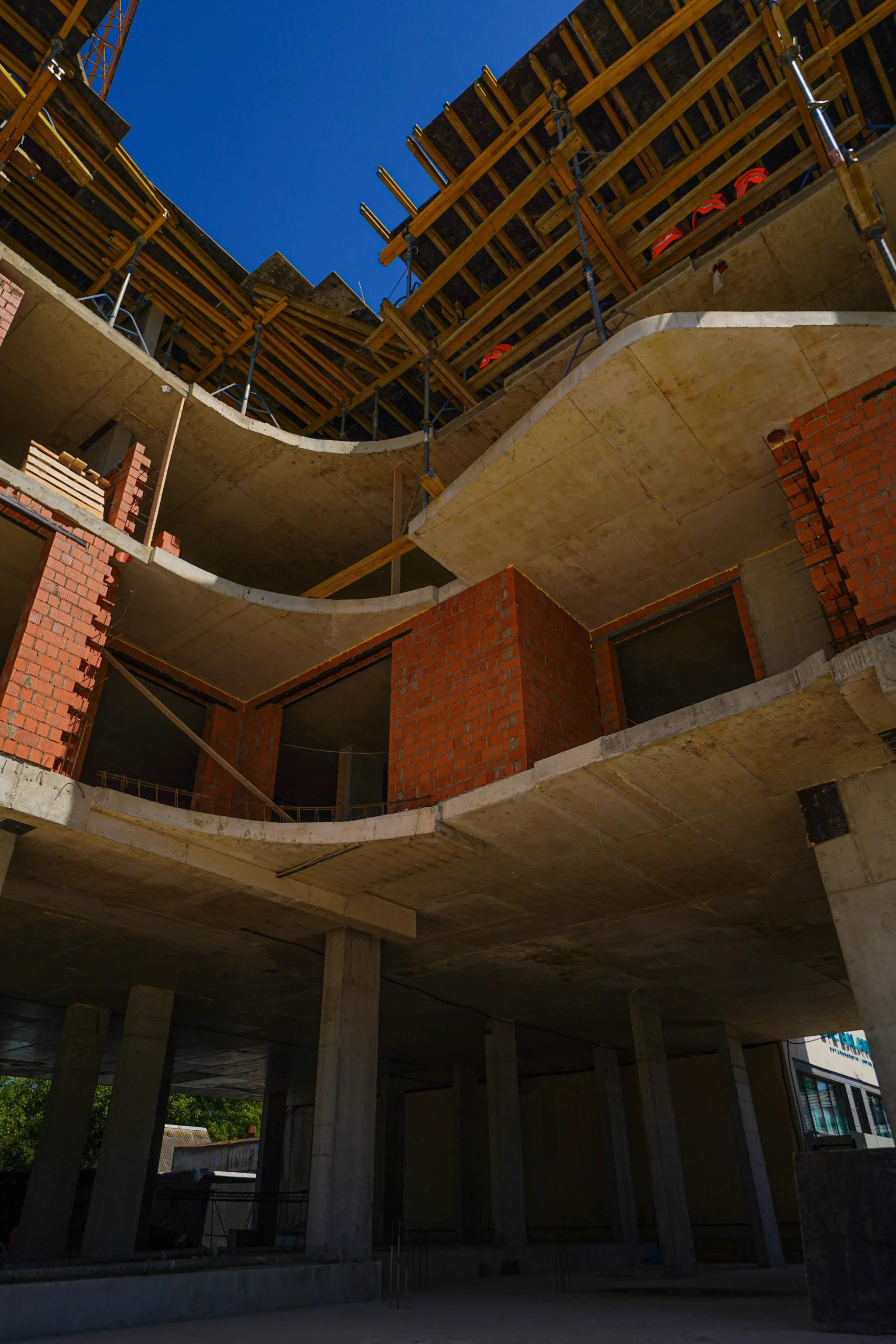

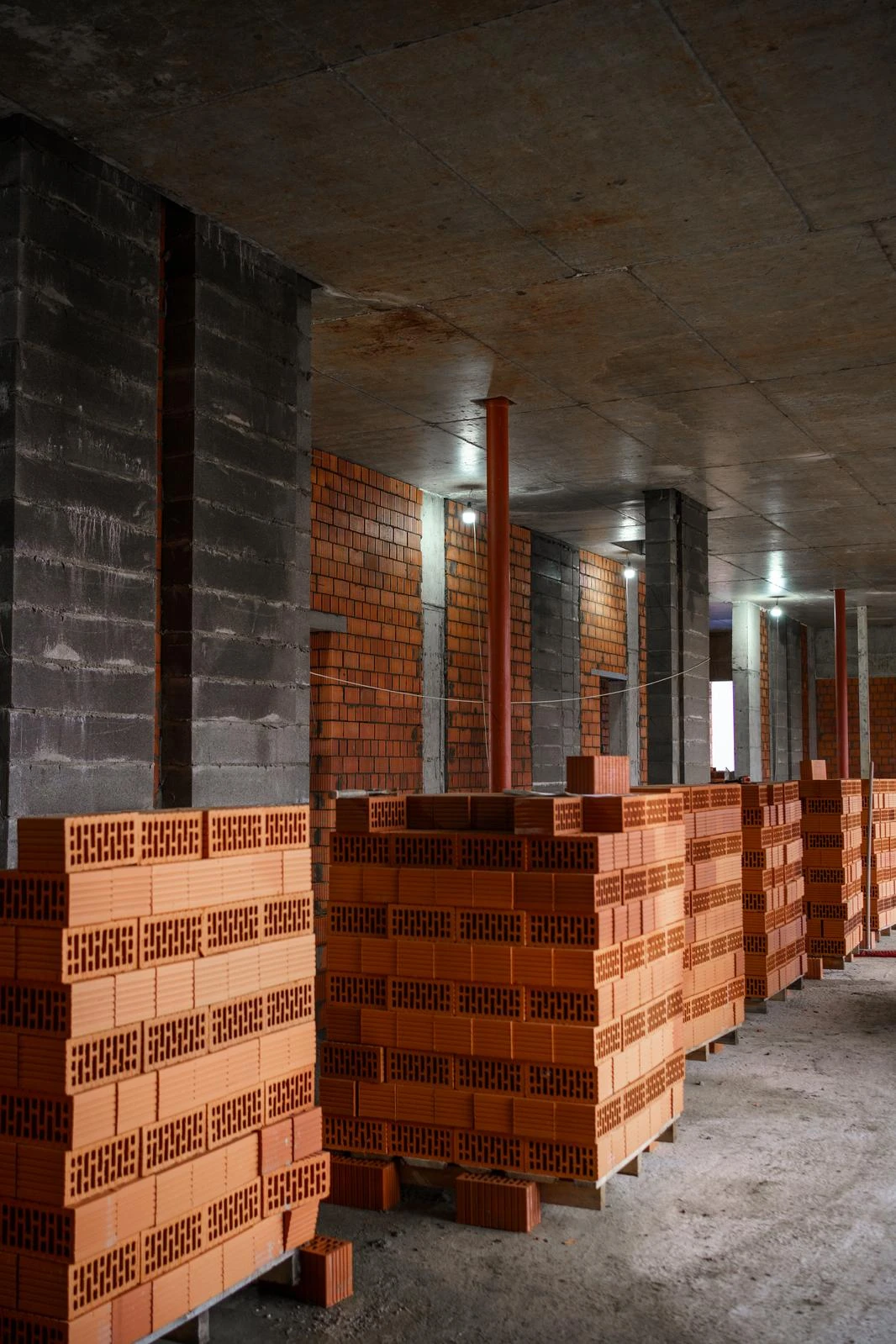

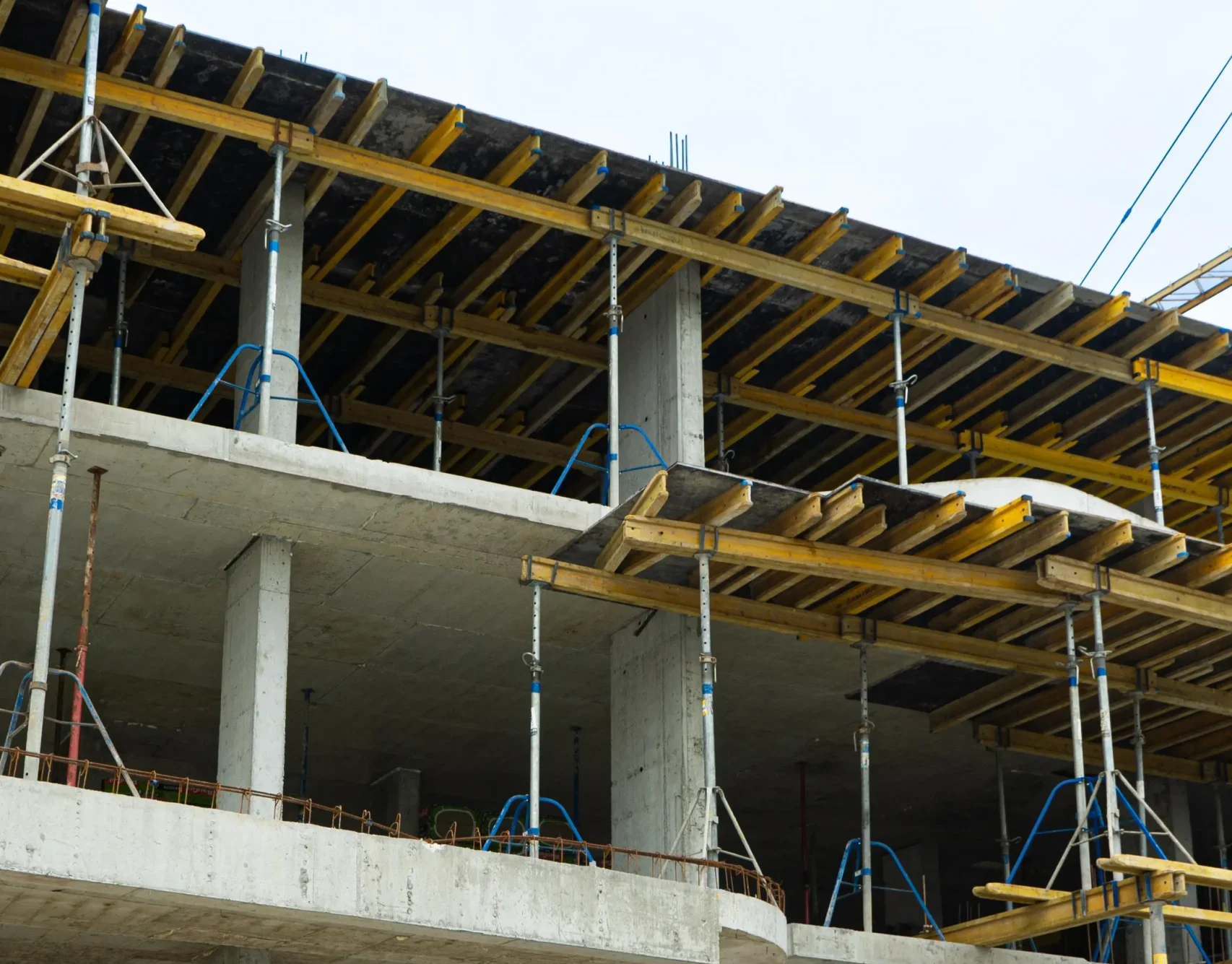

Травень 2025Станом на кінець травня на будівельному майданчику триває активна робота над каркасом будинку. Завершено зведення стін і колон другого та третього поверхів, виконано плиту перекриття другого поверху, тривають роботи над перекриттям третього. Для пришвидшення темпів встановлюється додатковий баштовий кран. Також ведеться підготовка до наступного етапу — цегляної кладки.

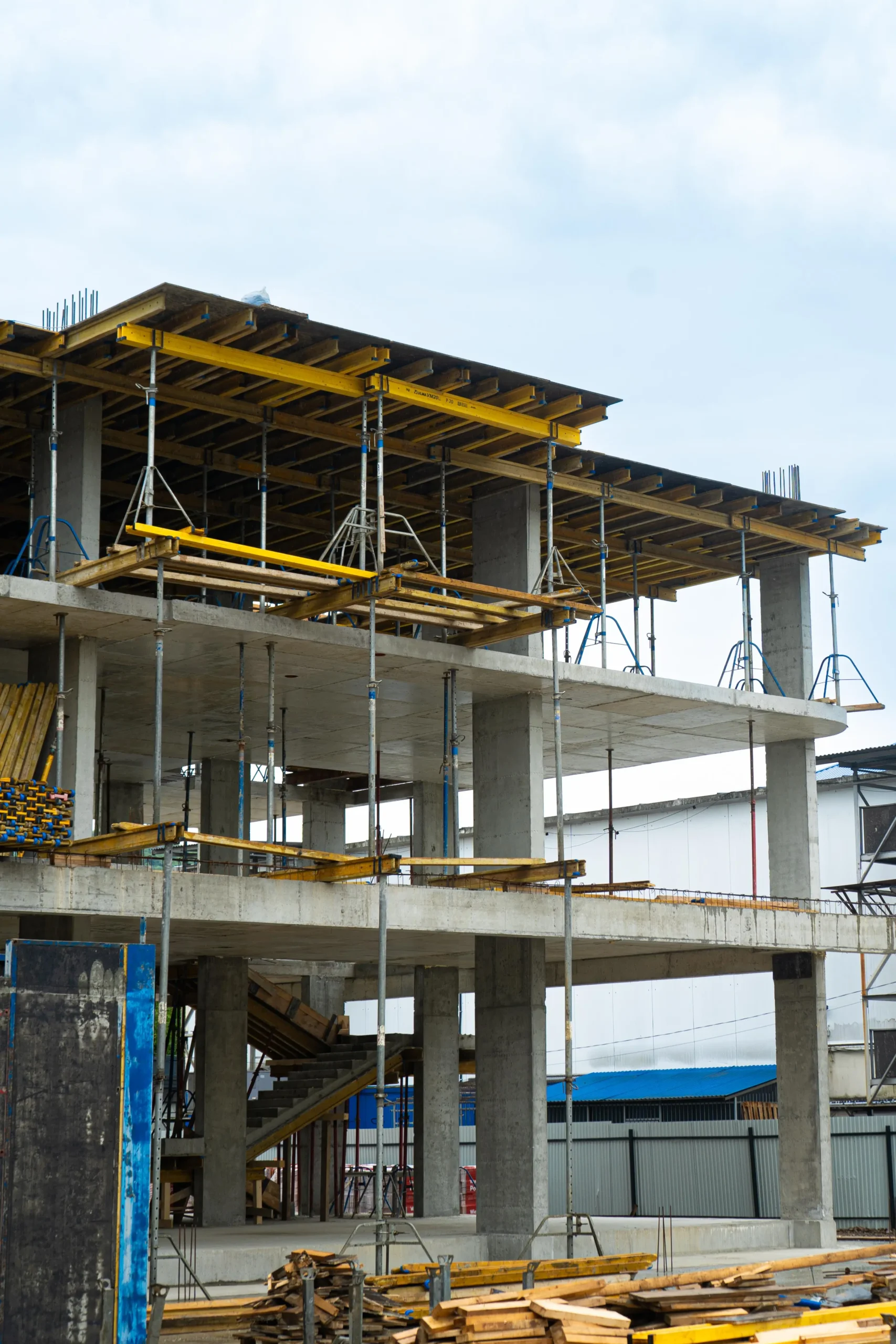

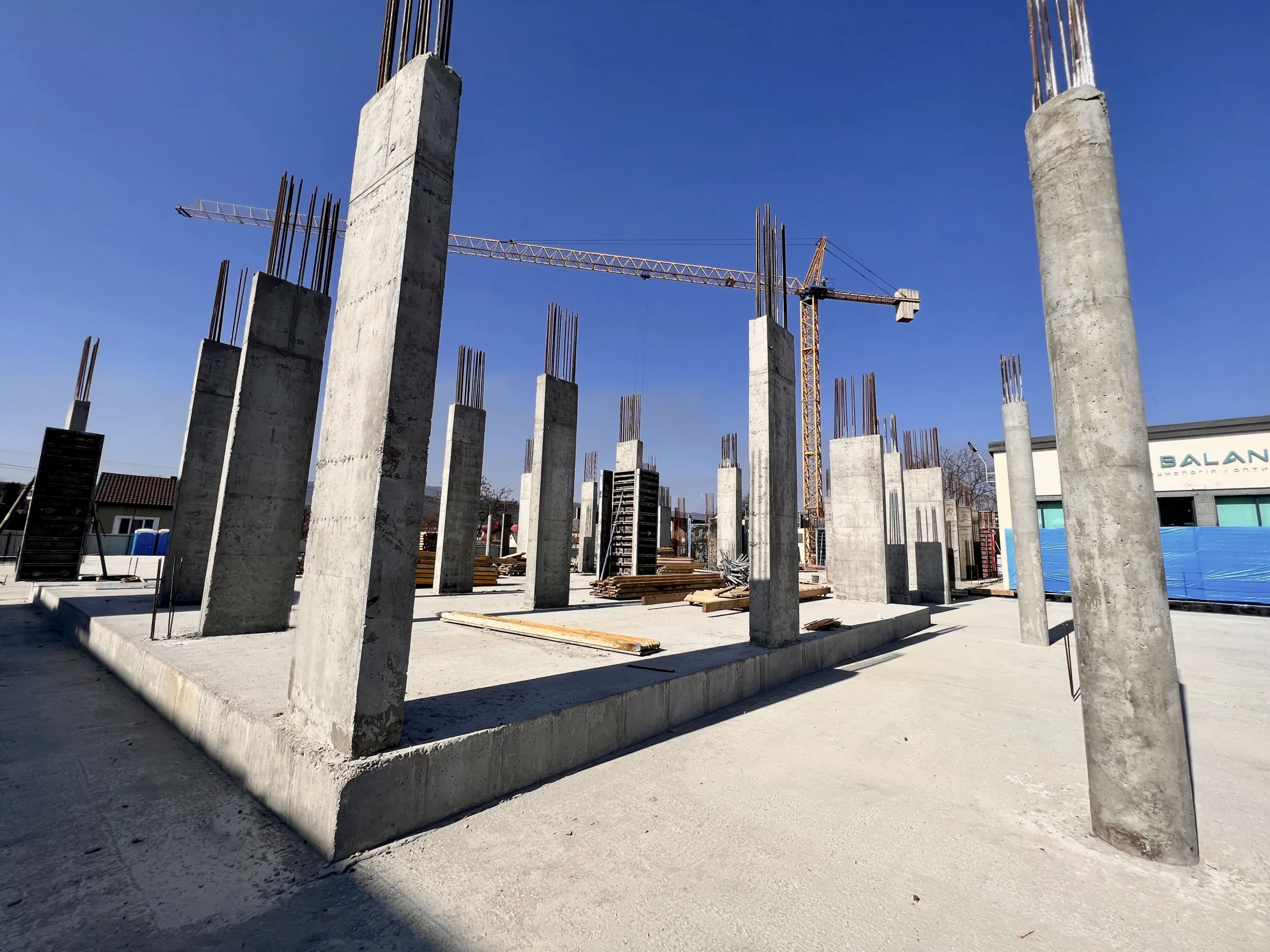

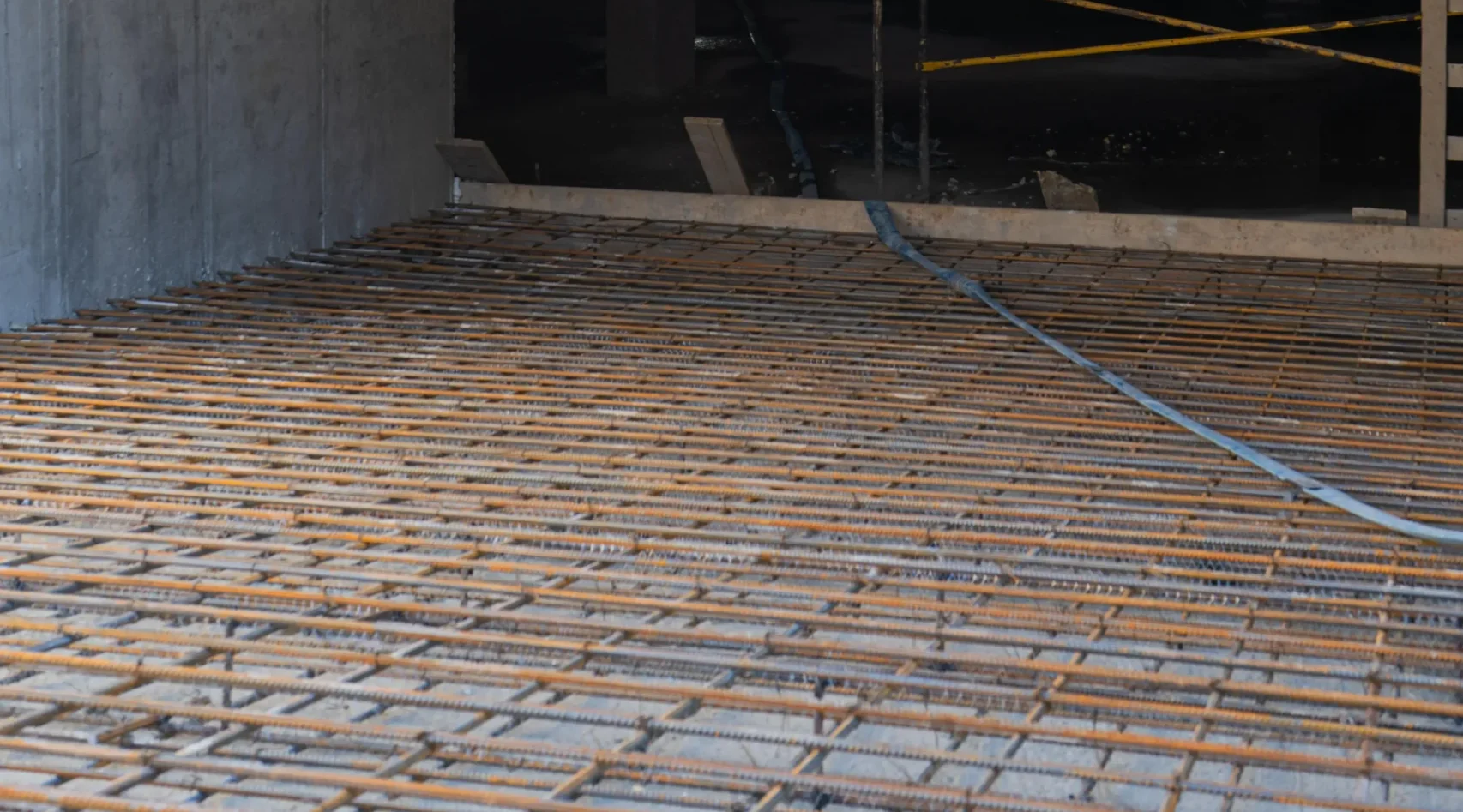

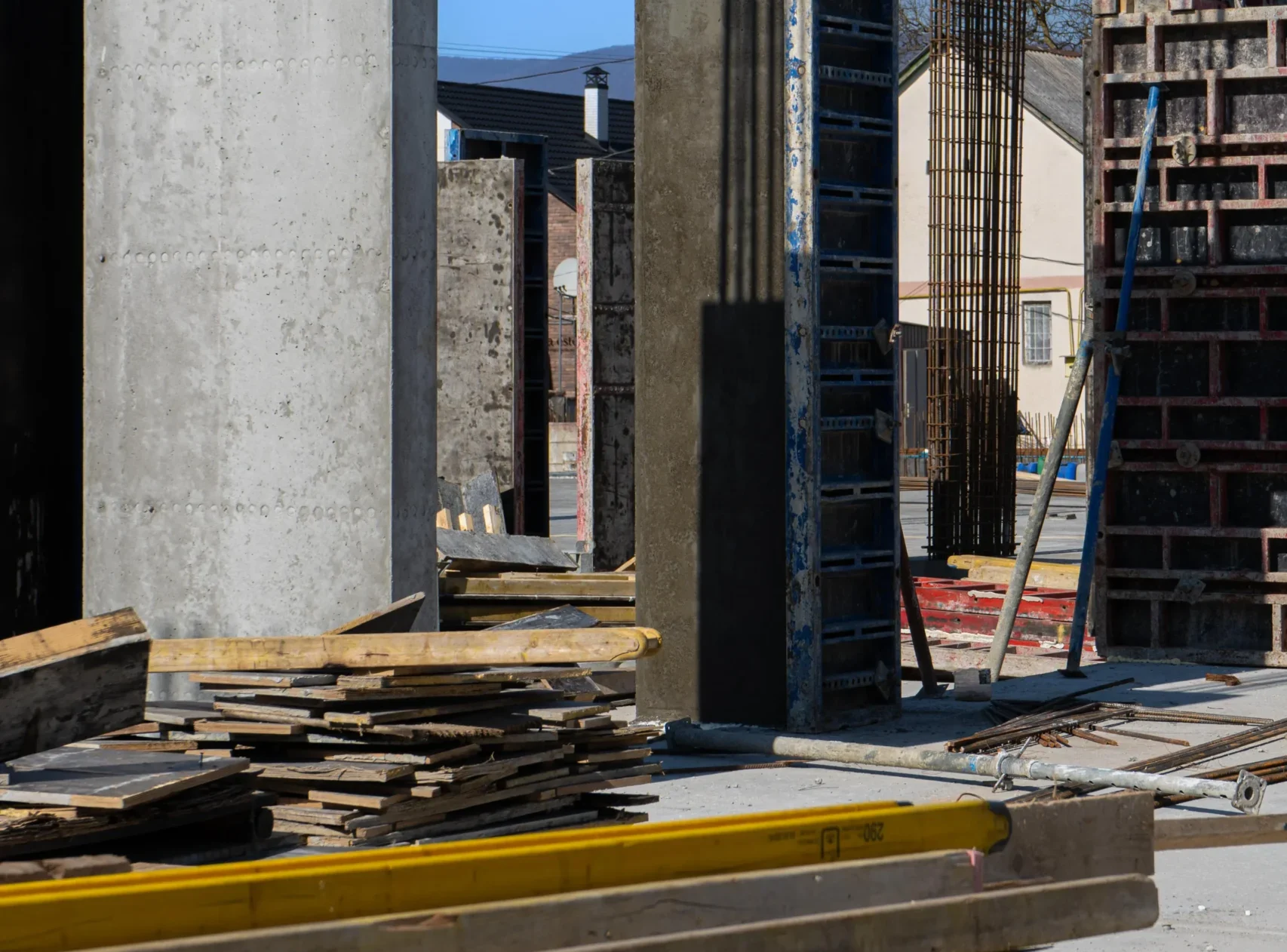

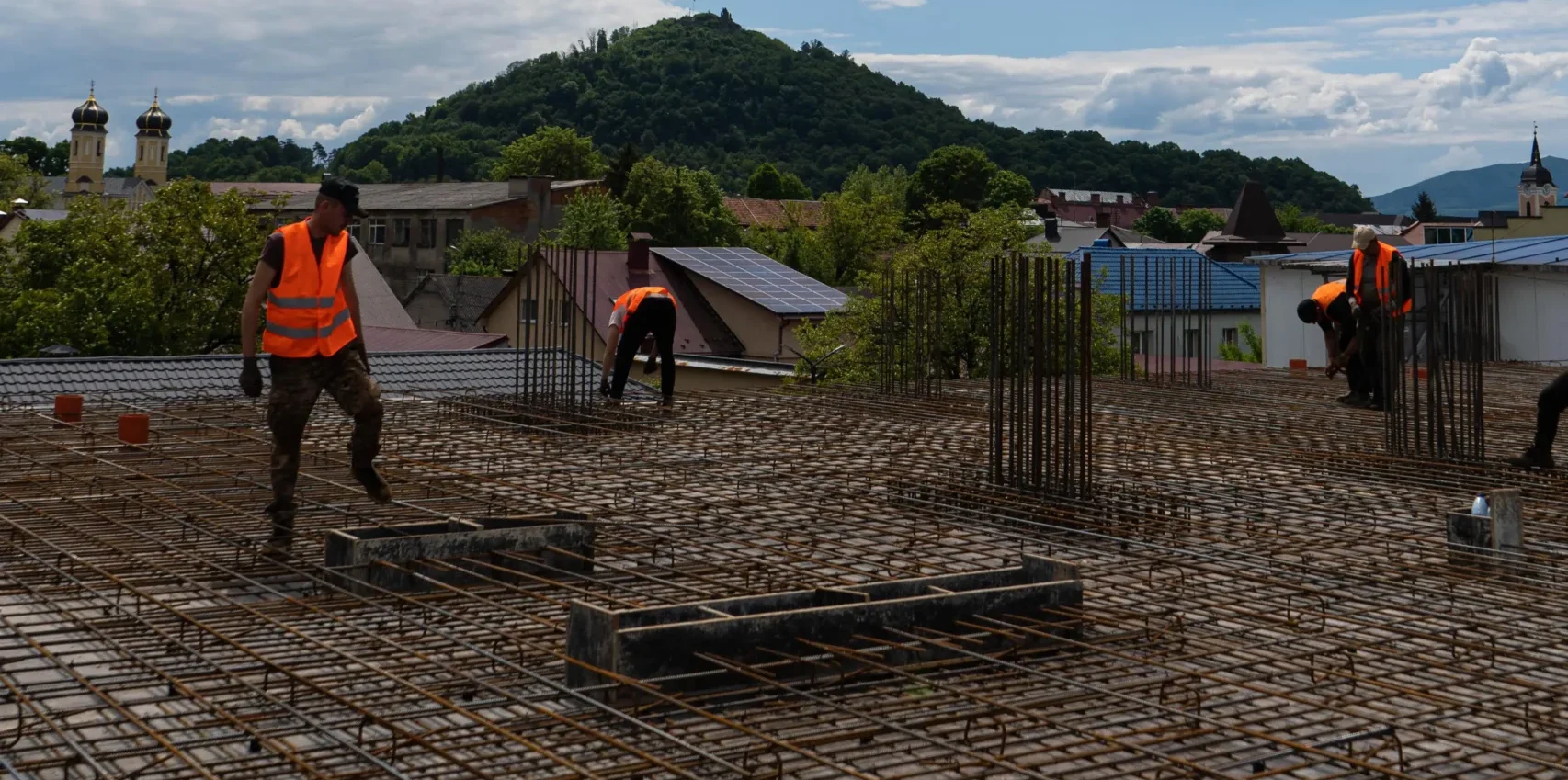

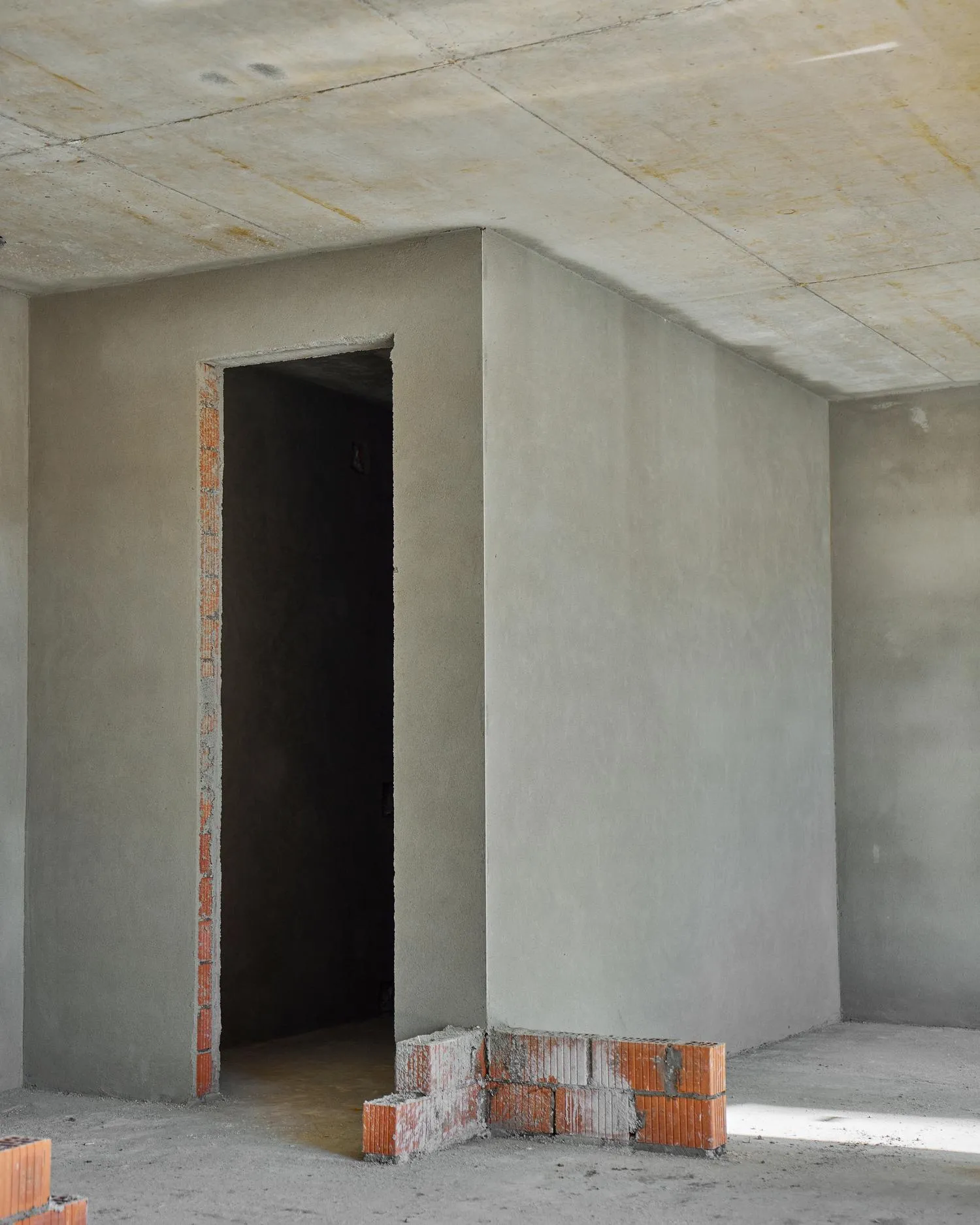

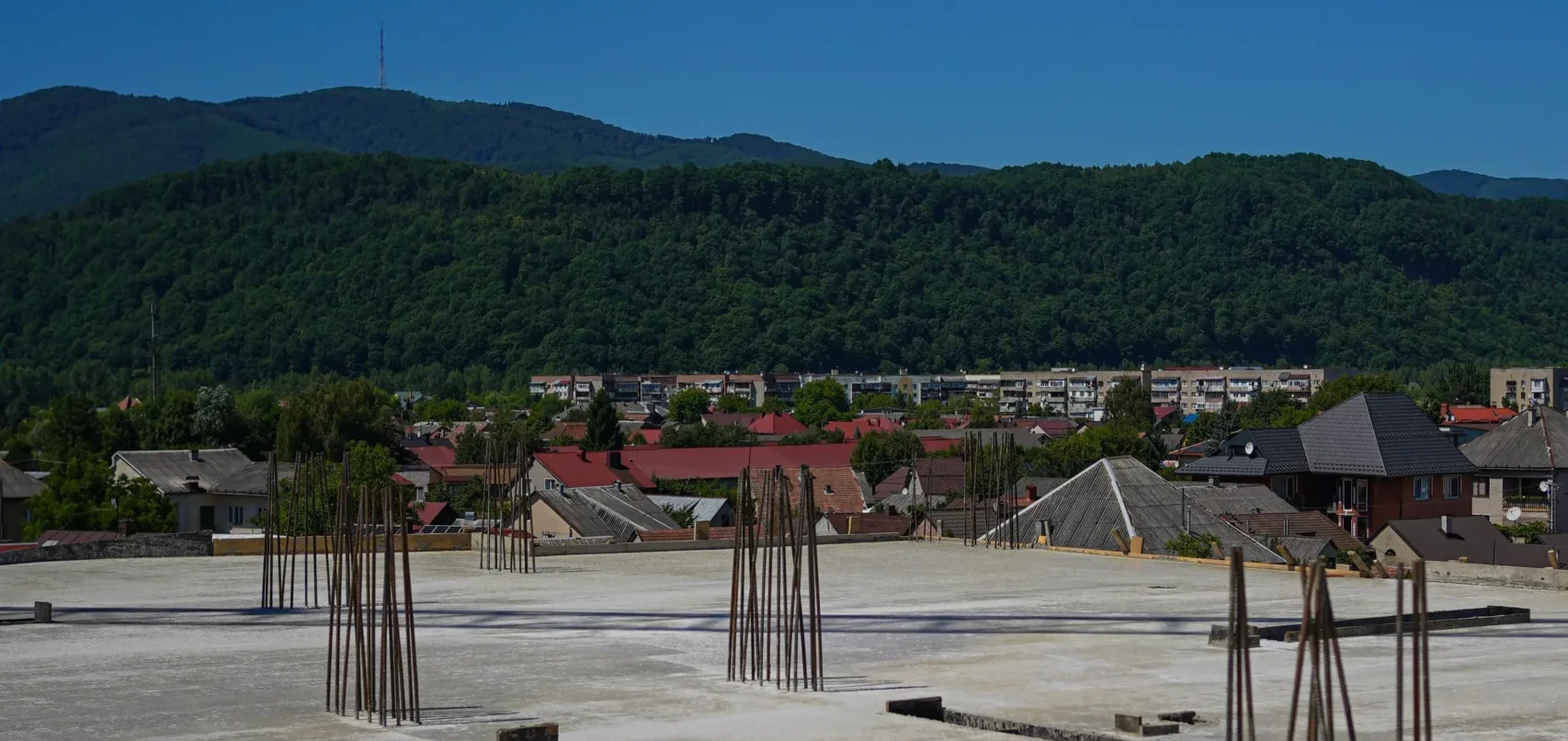

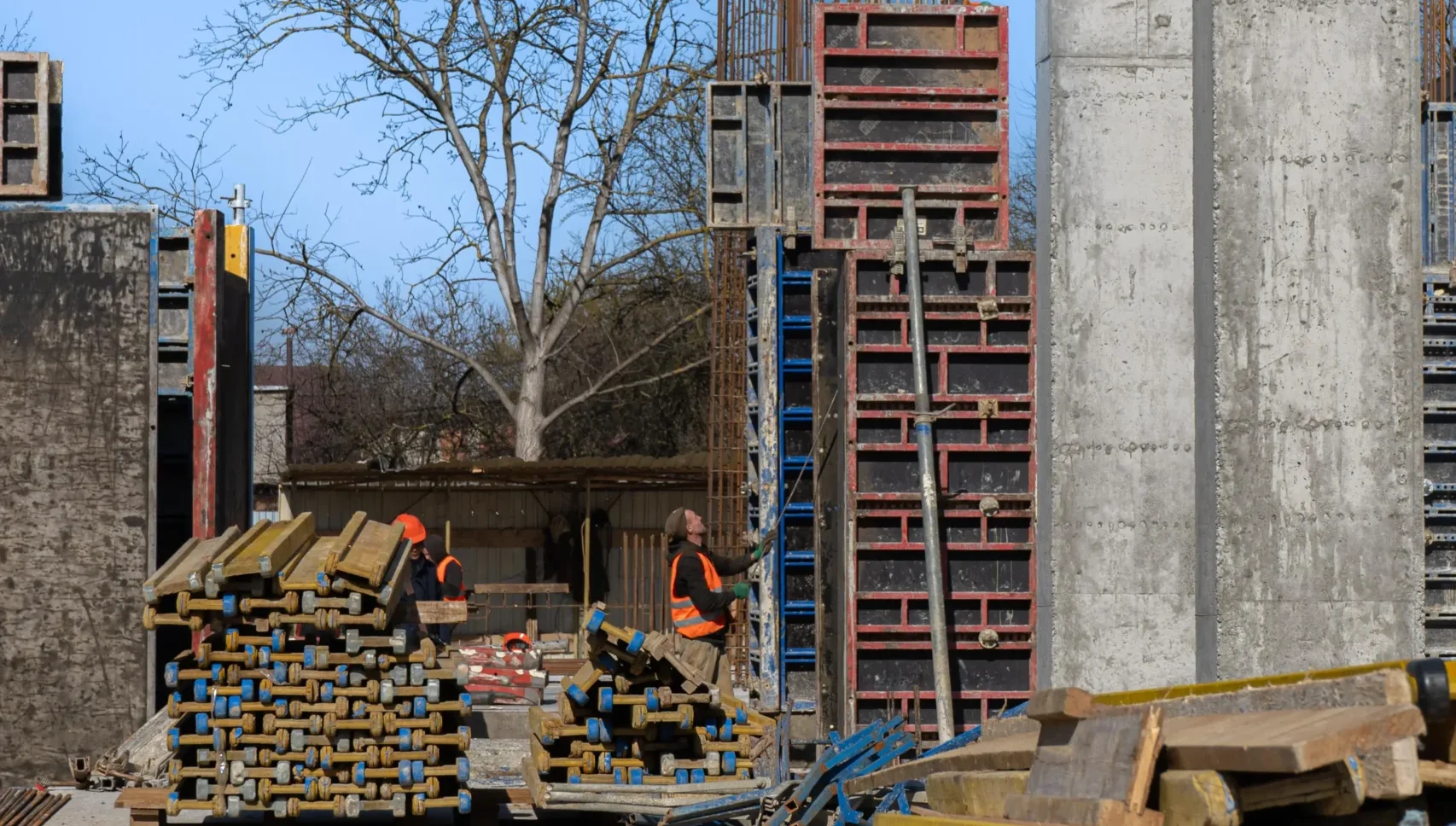

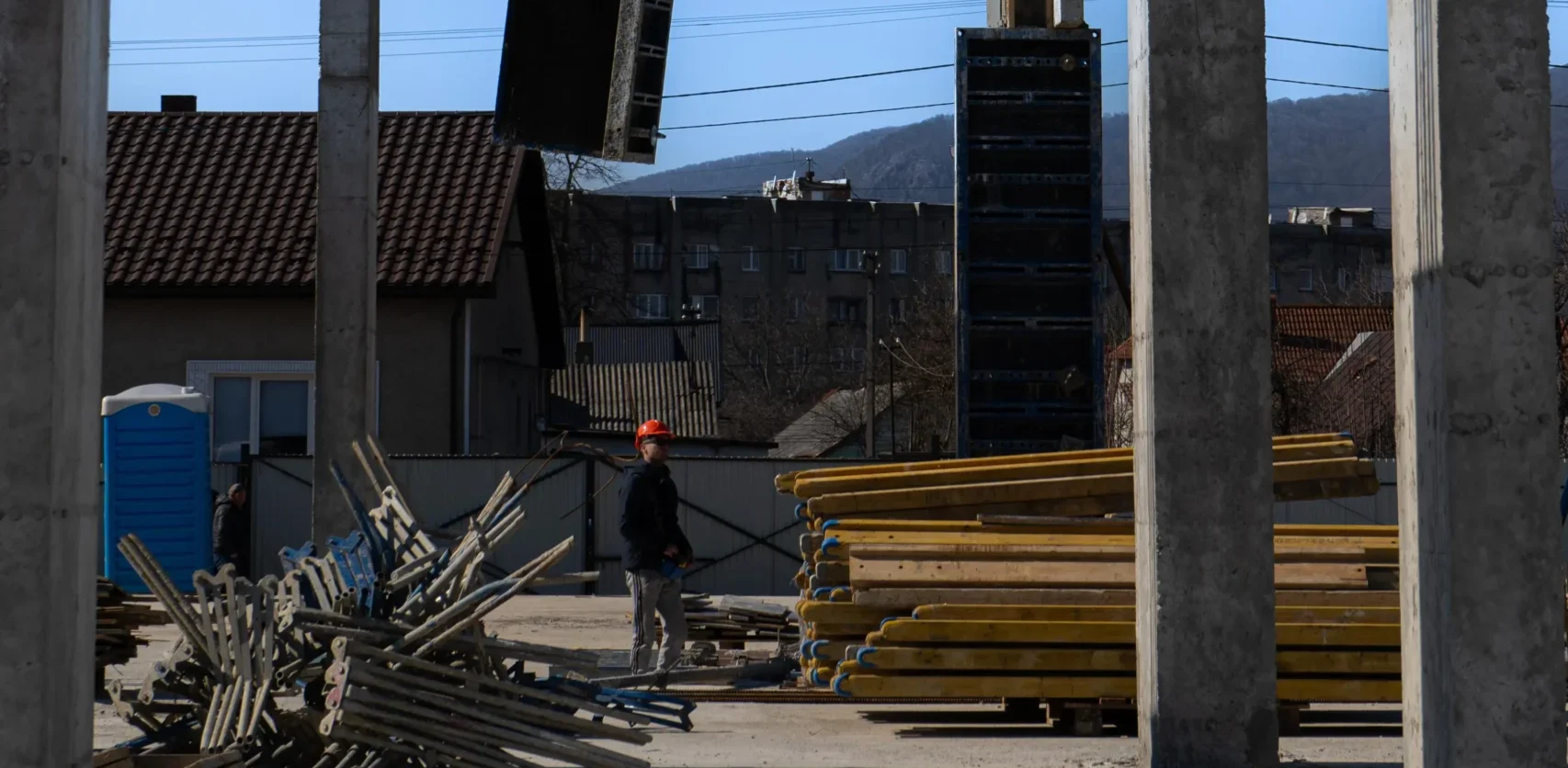

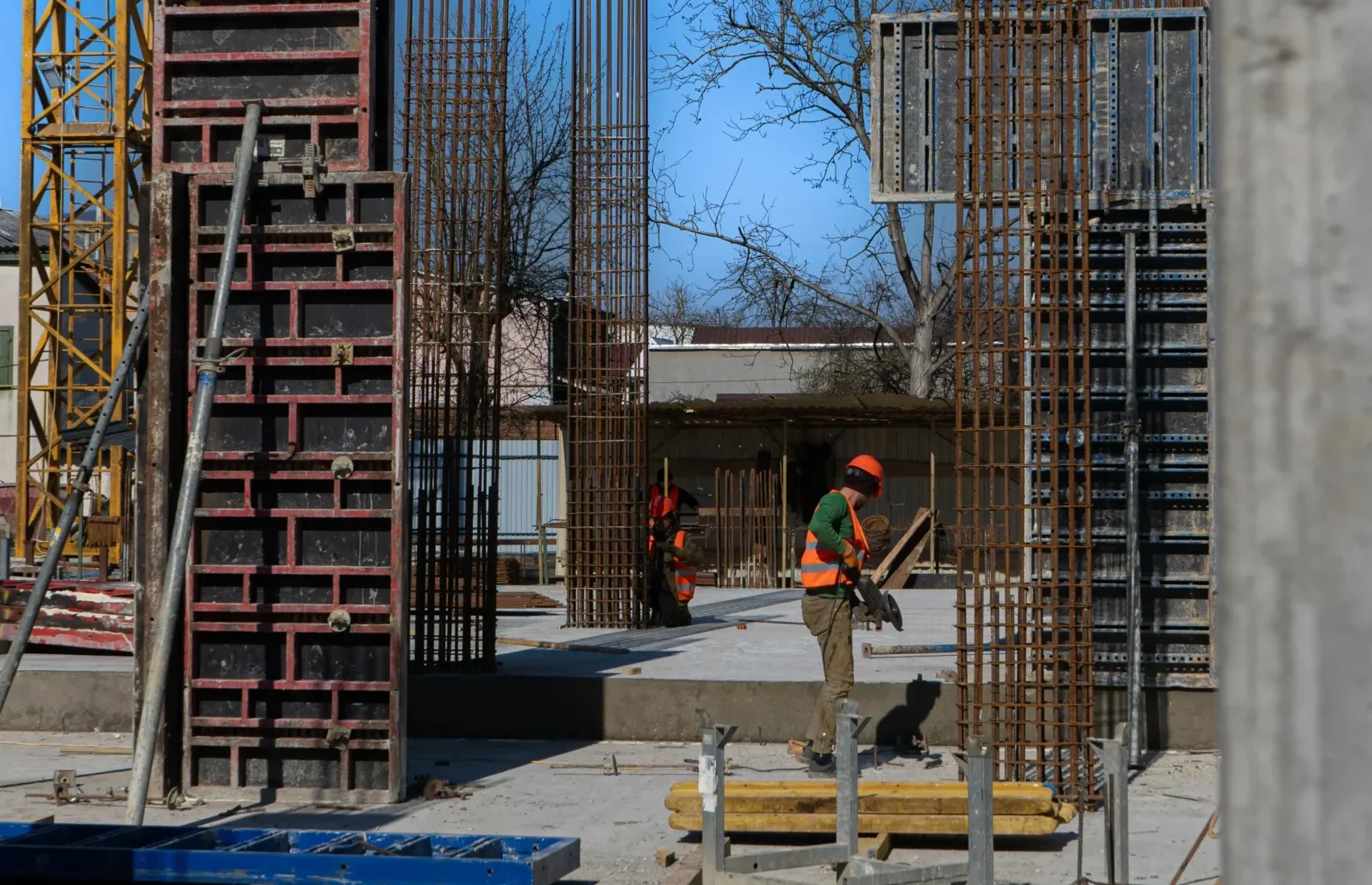

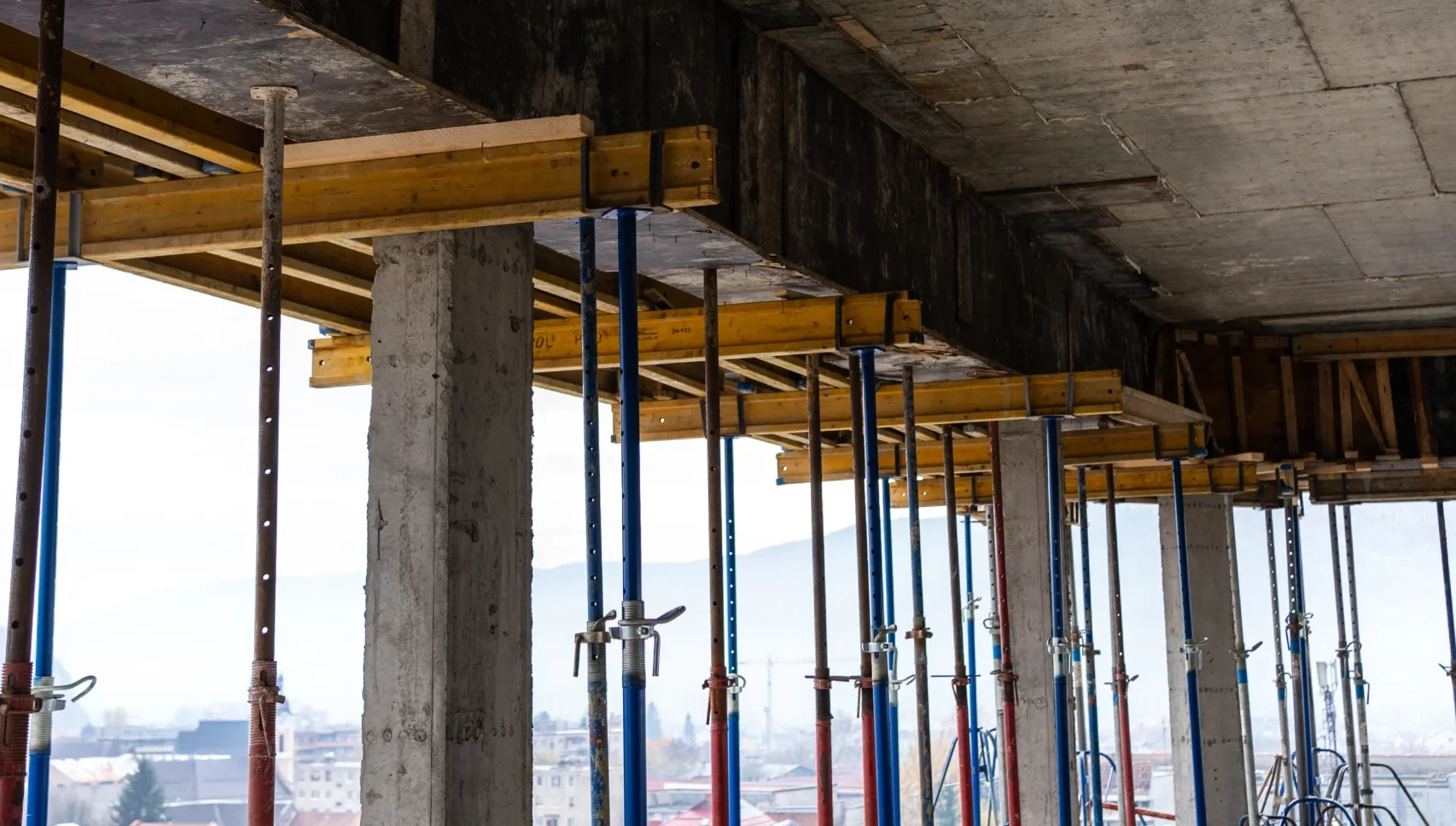

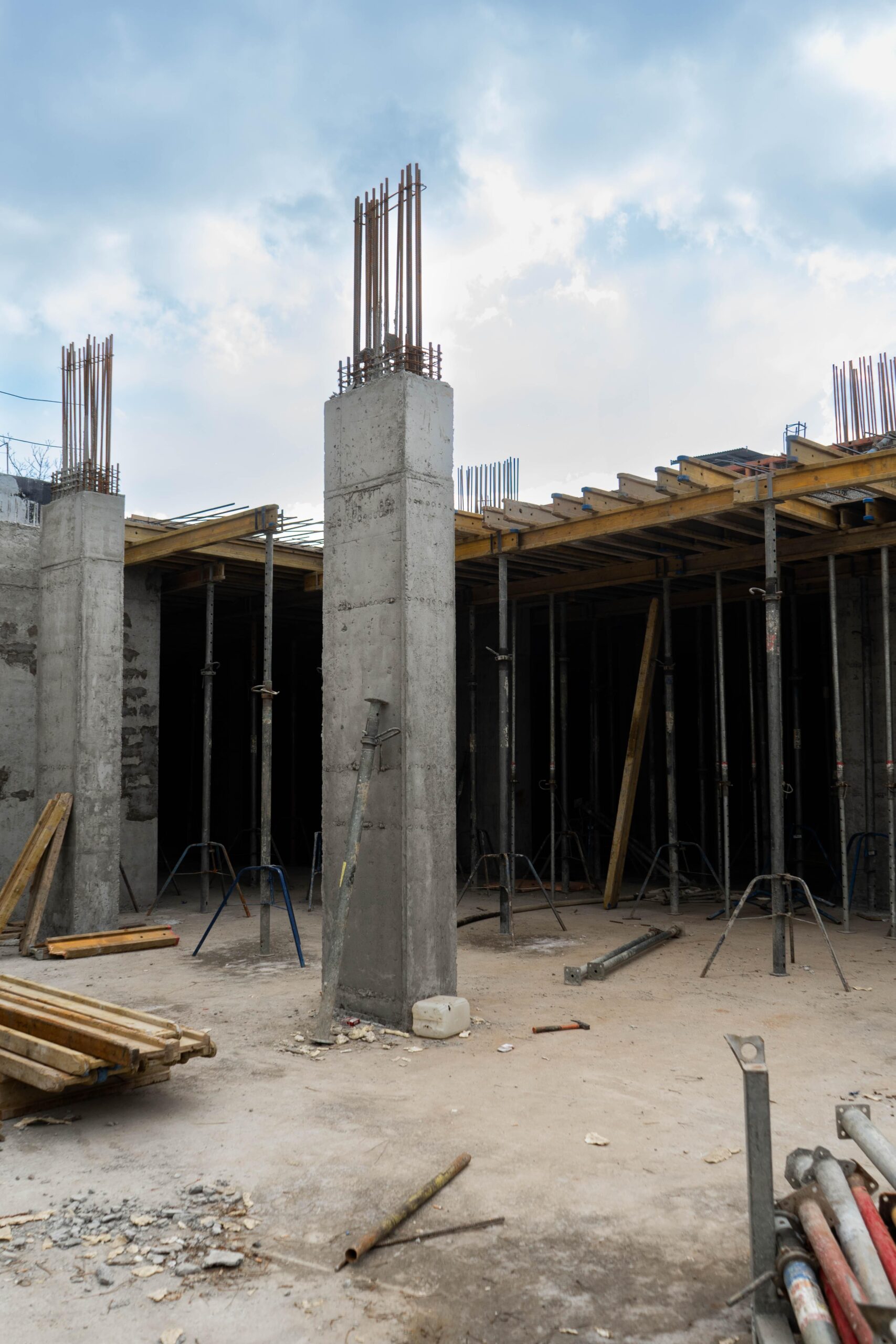

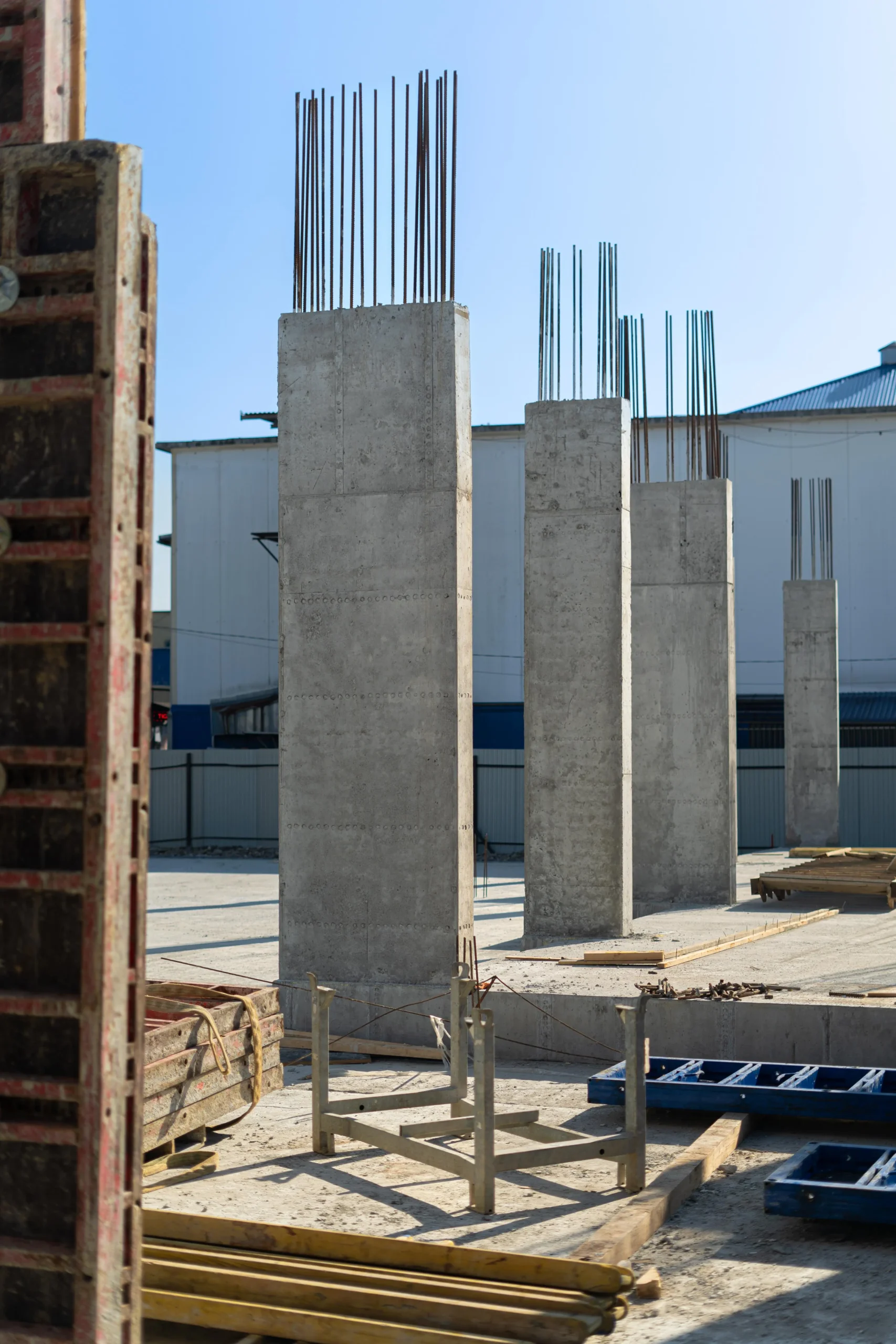

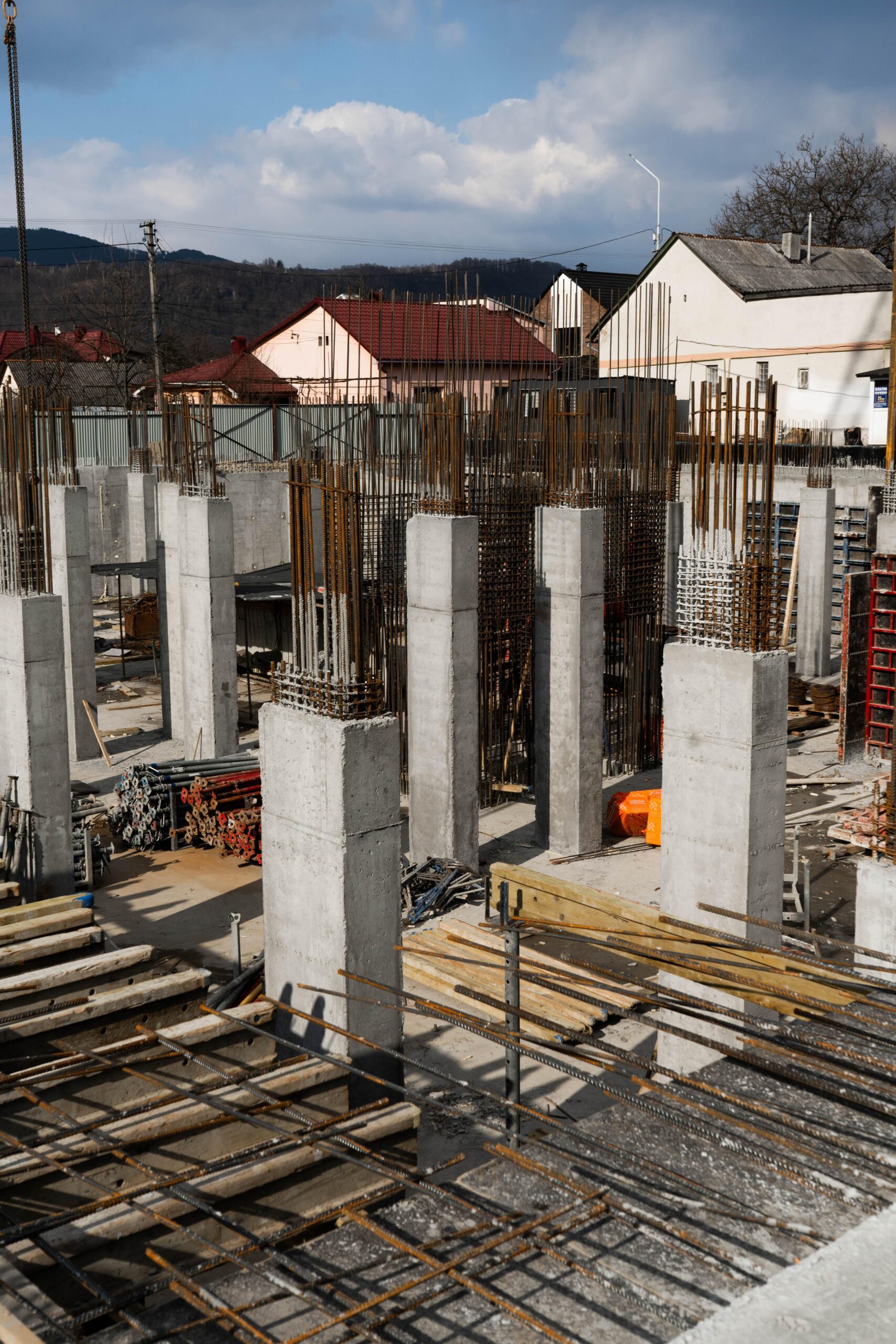

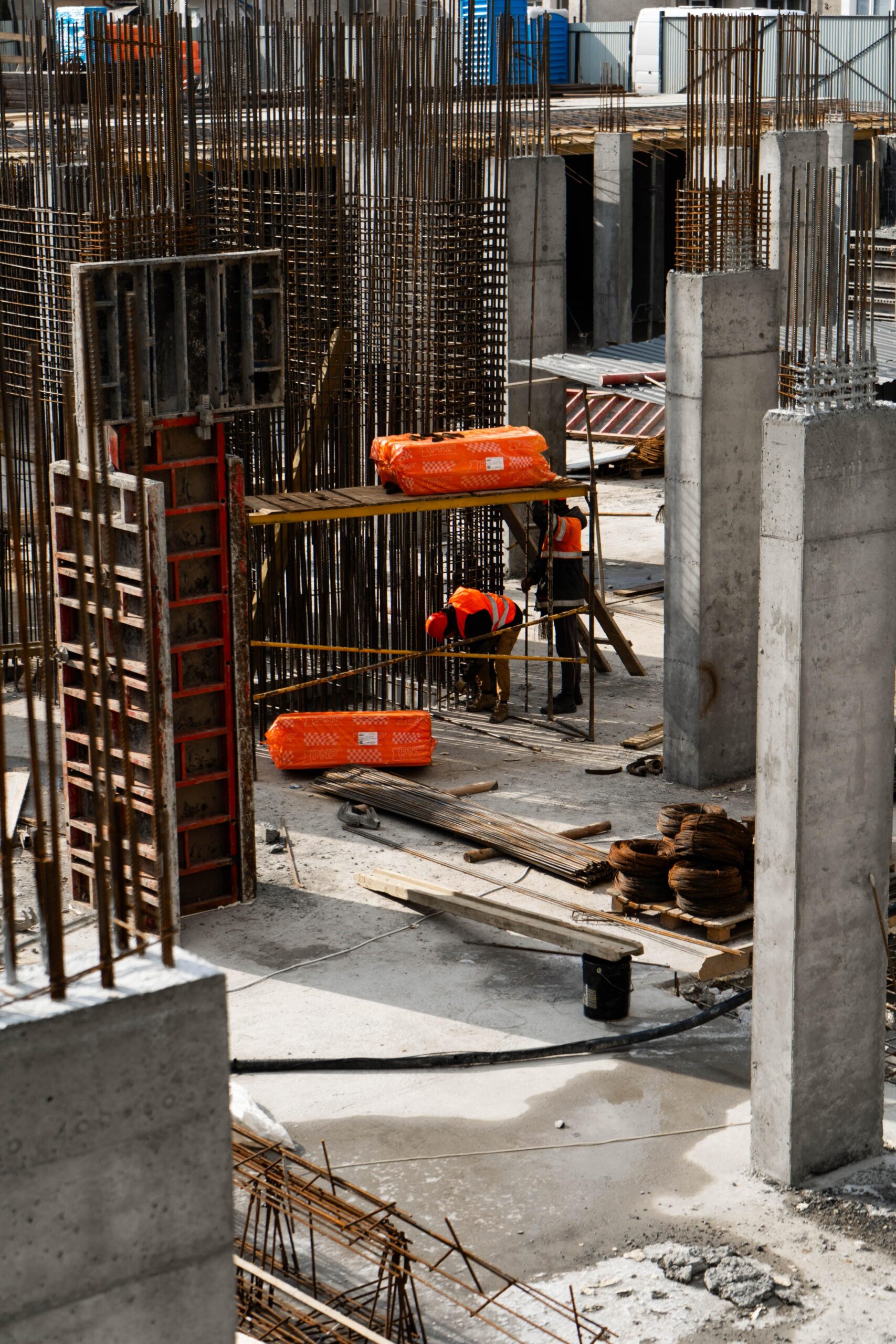

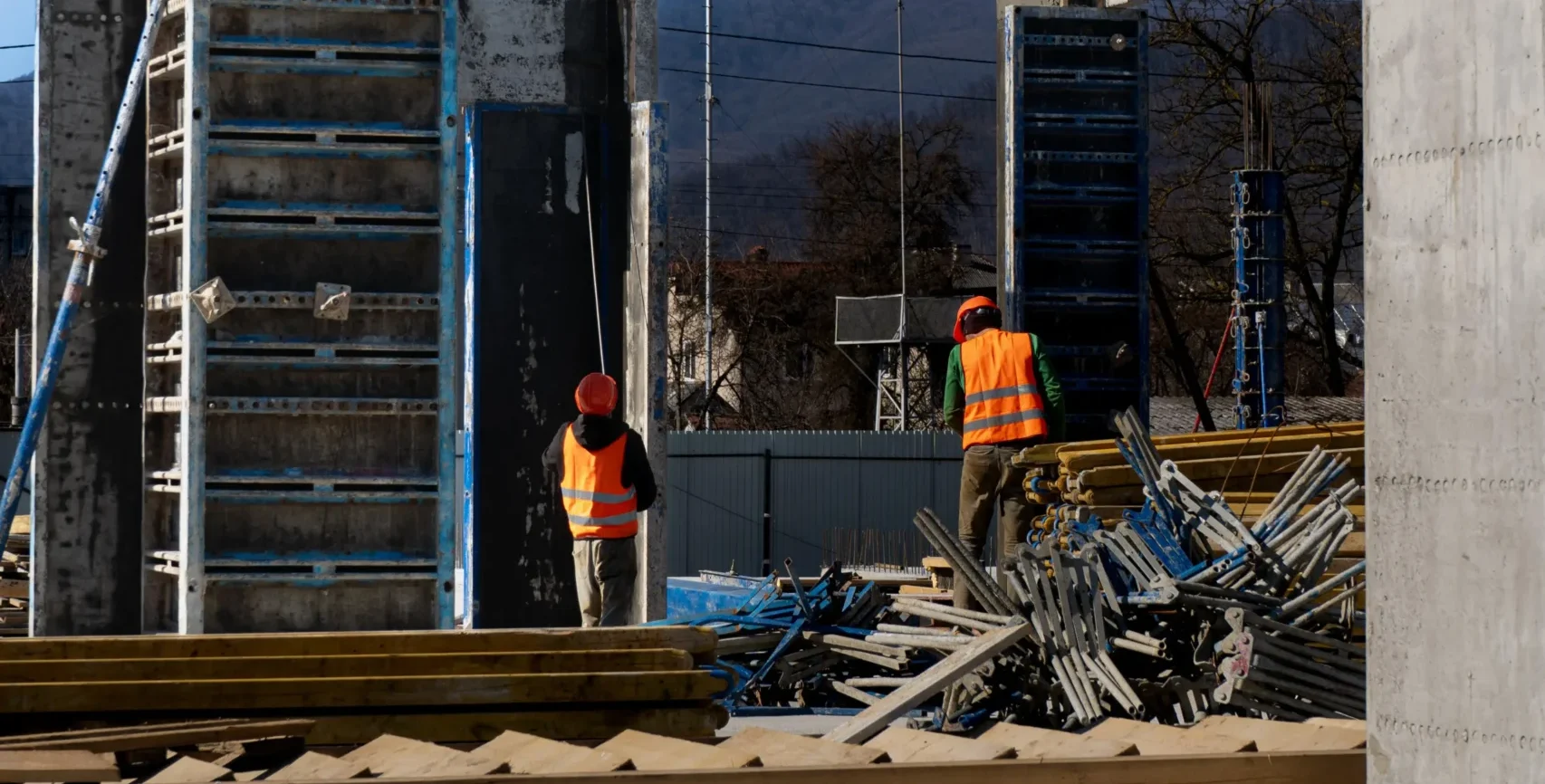

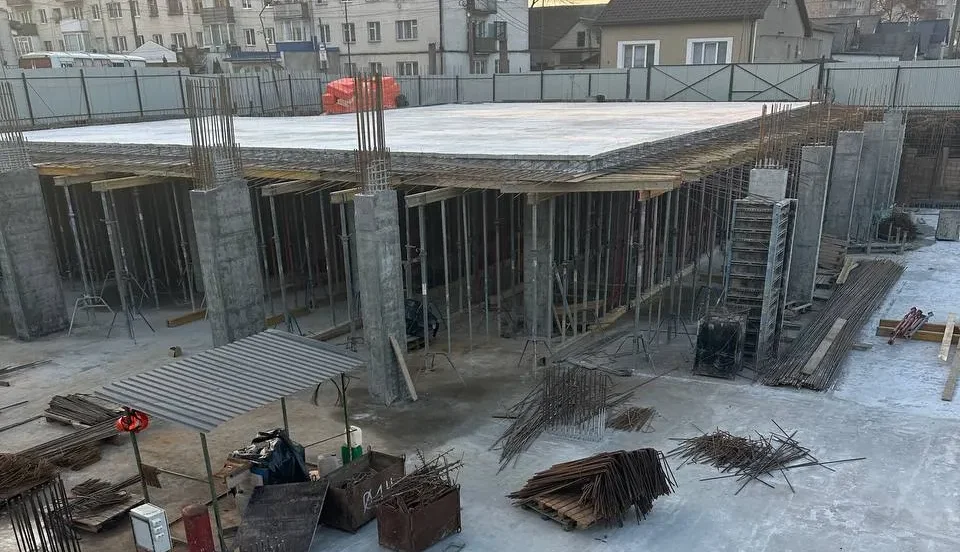

Квітень 2025Станом на квітень виконані усі стіни та колони першого поверху, а також завершено плиту його перекриття. Розпочато будівництво колон другого поверху. Додатково проводяться роботи з підсилення та вдосконалення баштового крана для забезпечення ефективного виконання подальших робіт.

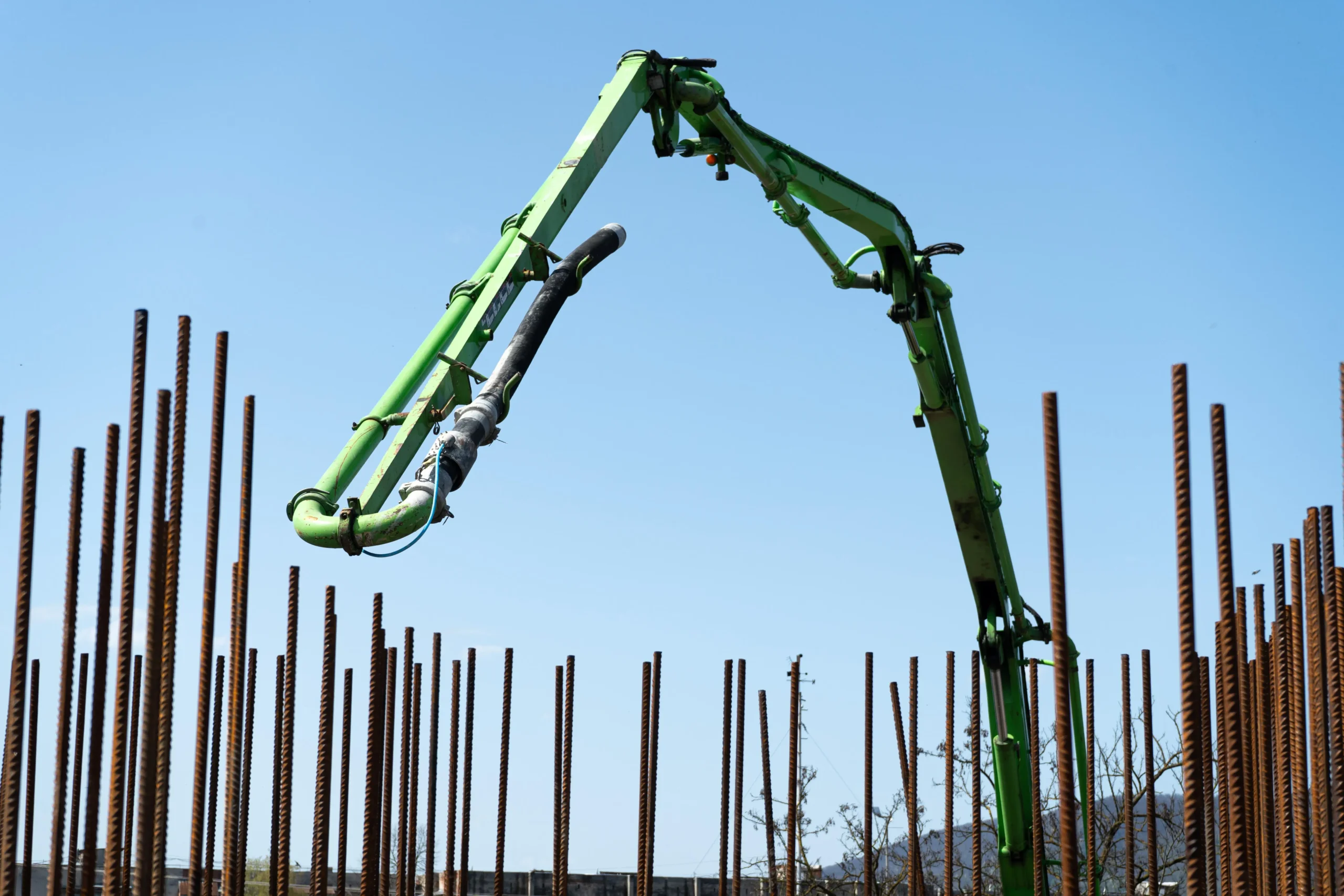

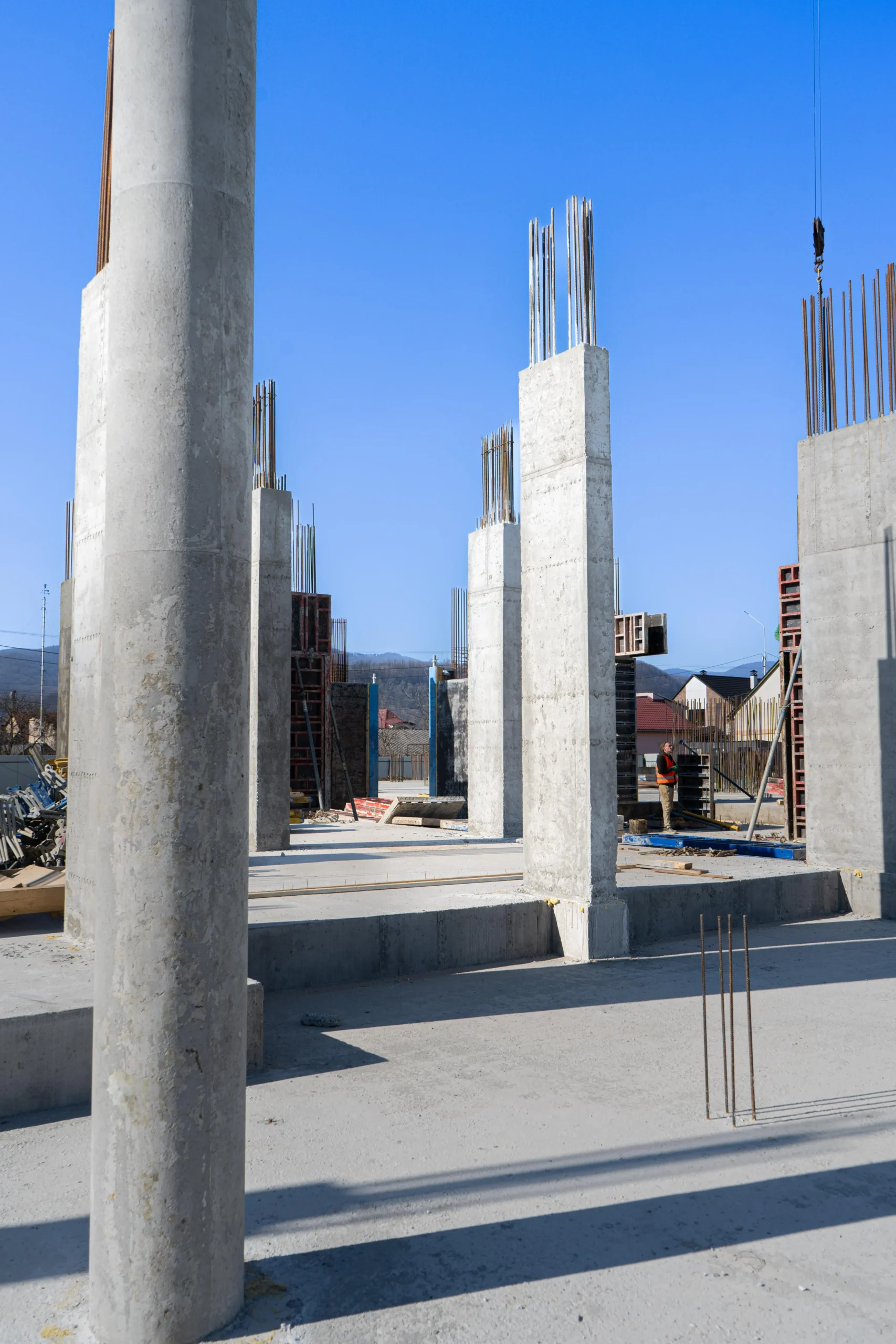

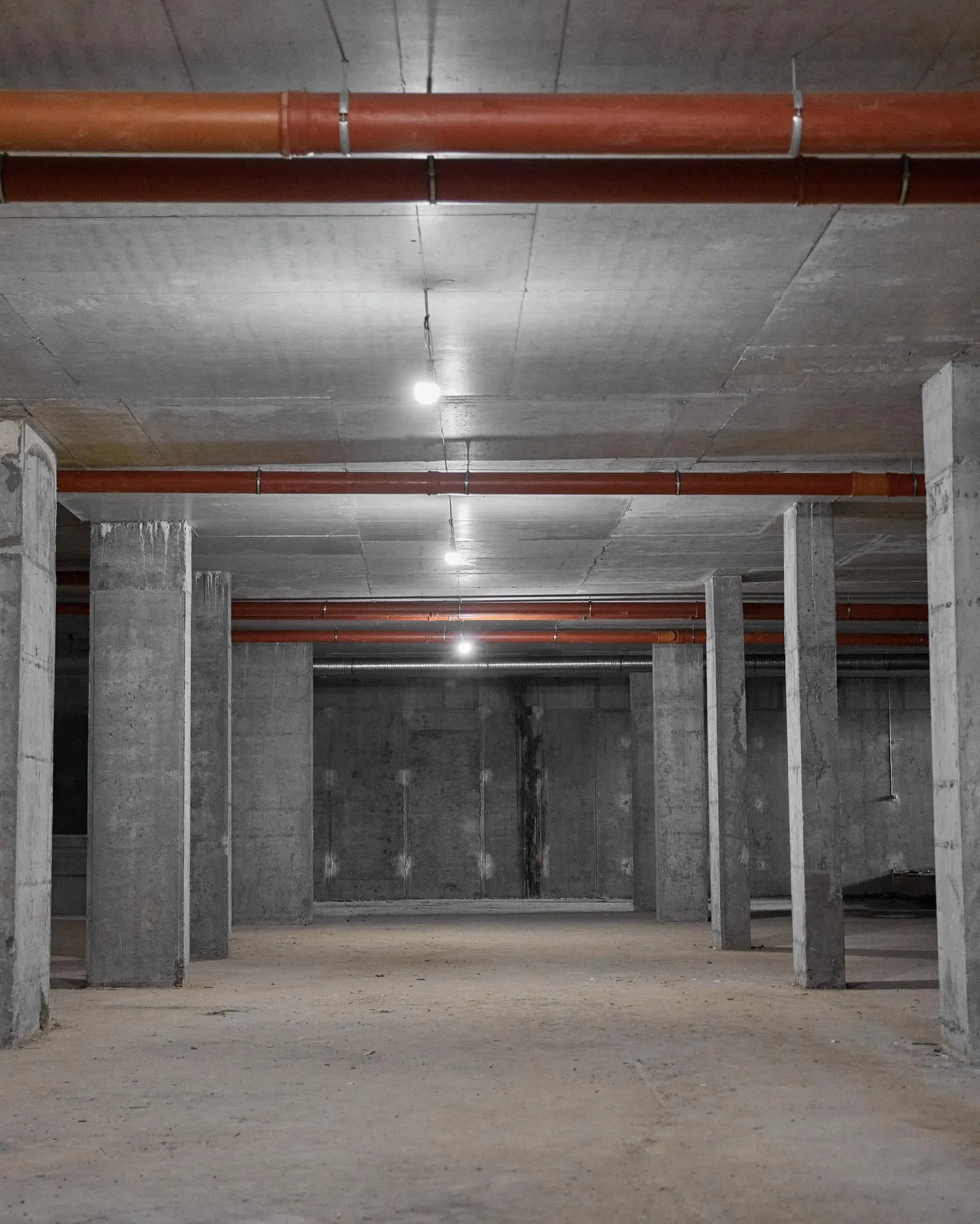

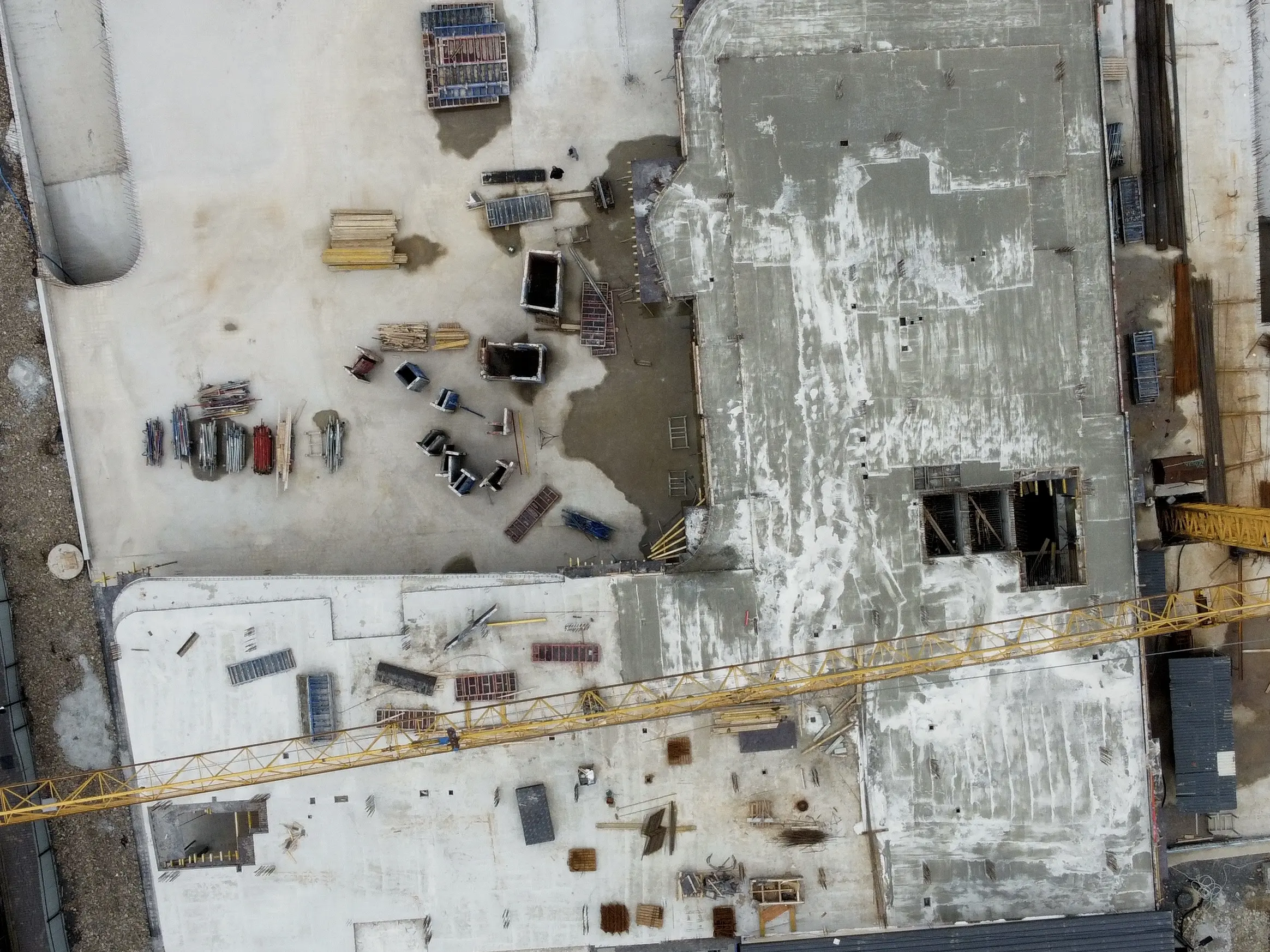

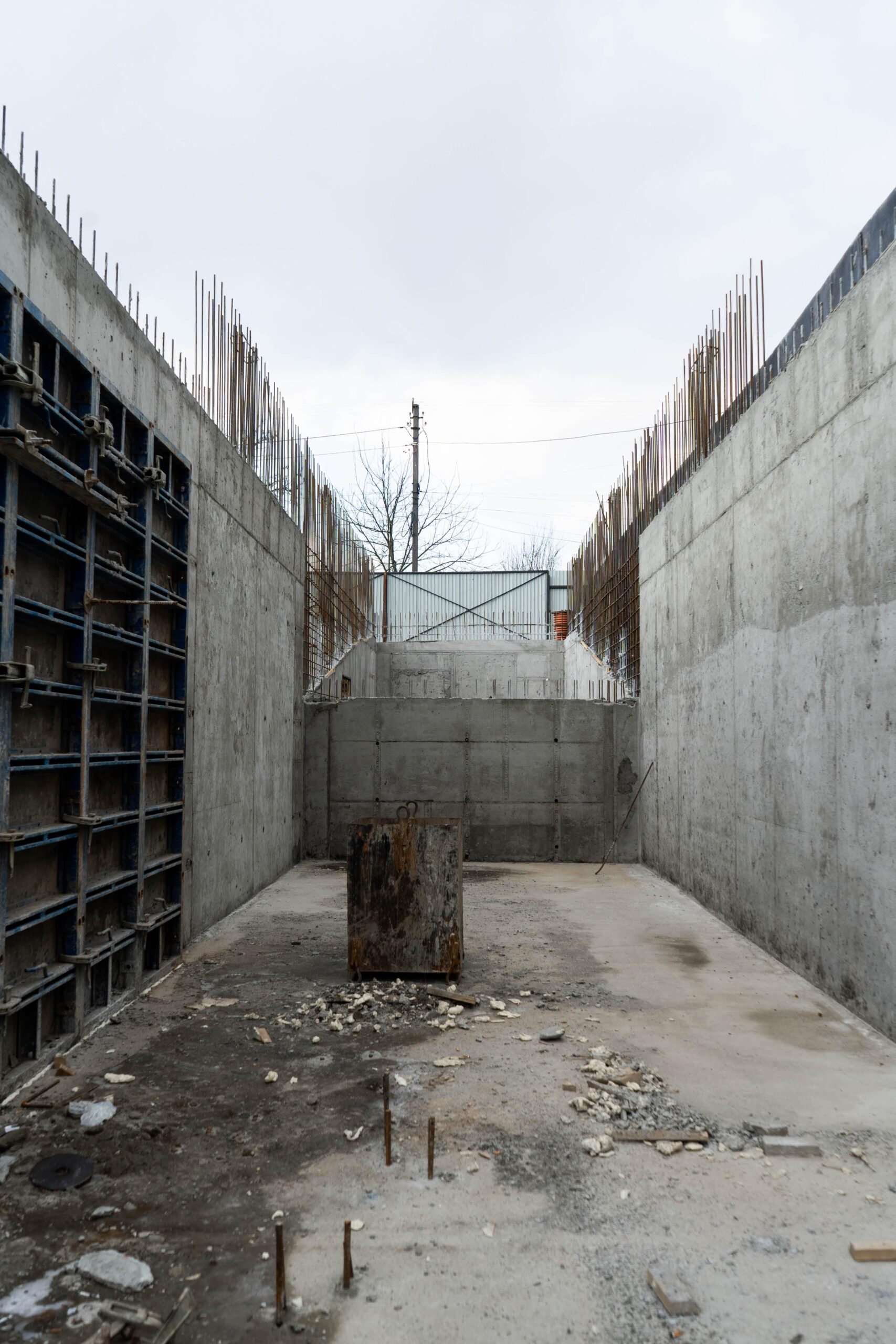

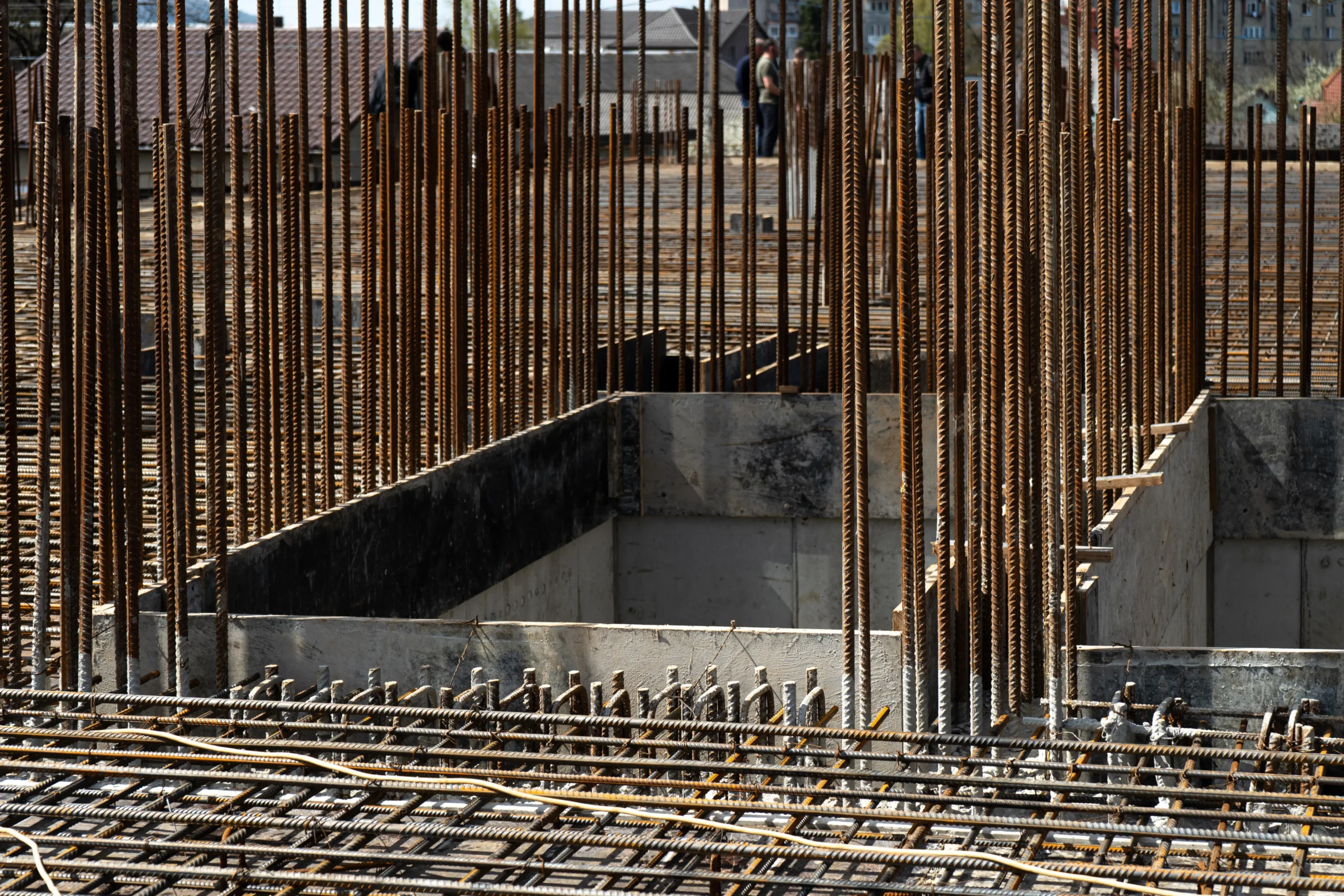

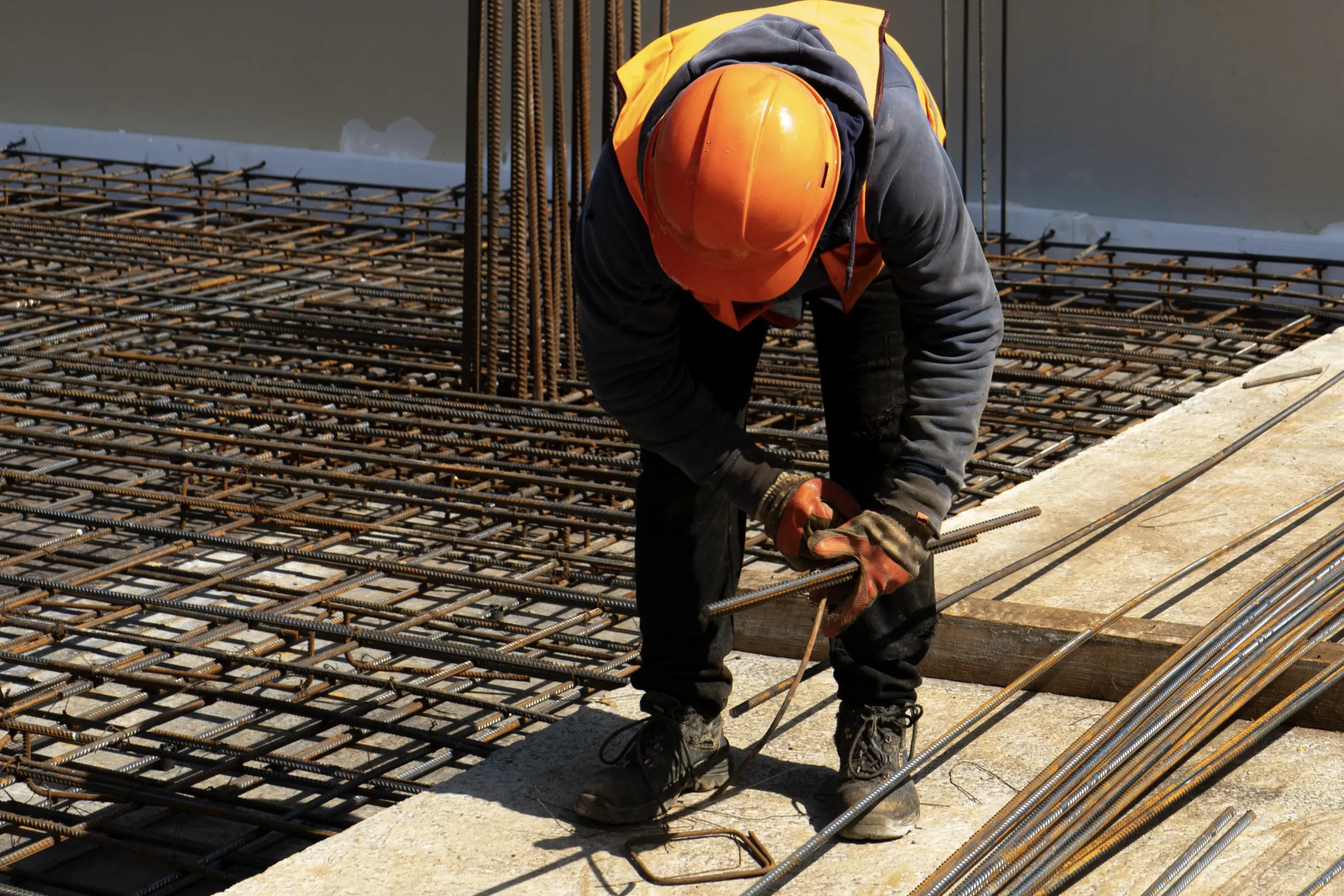

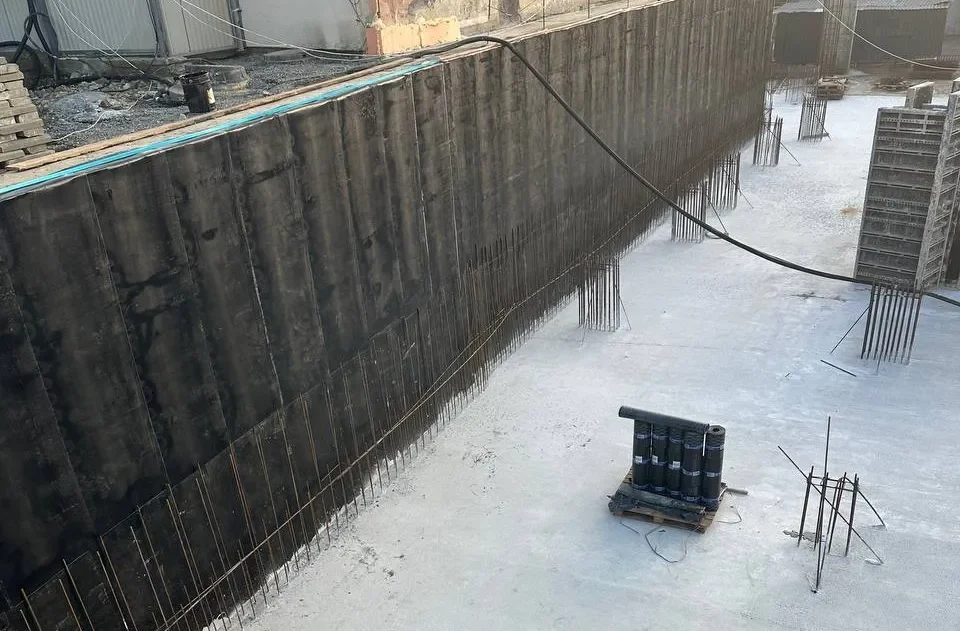

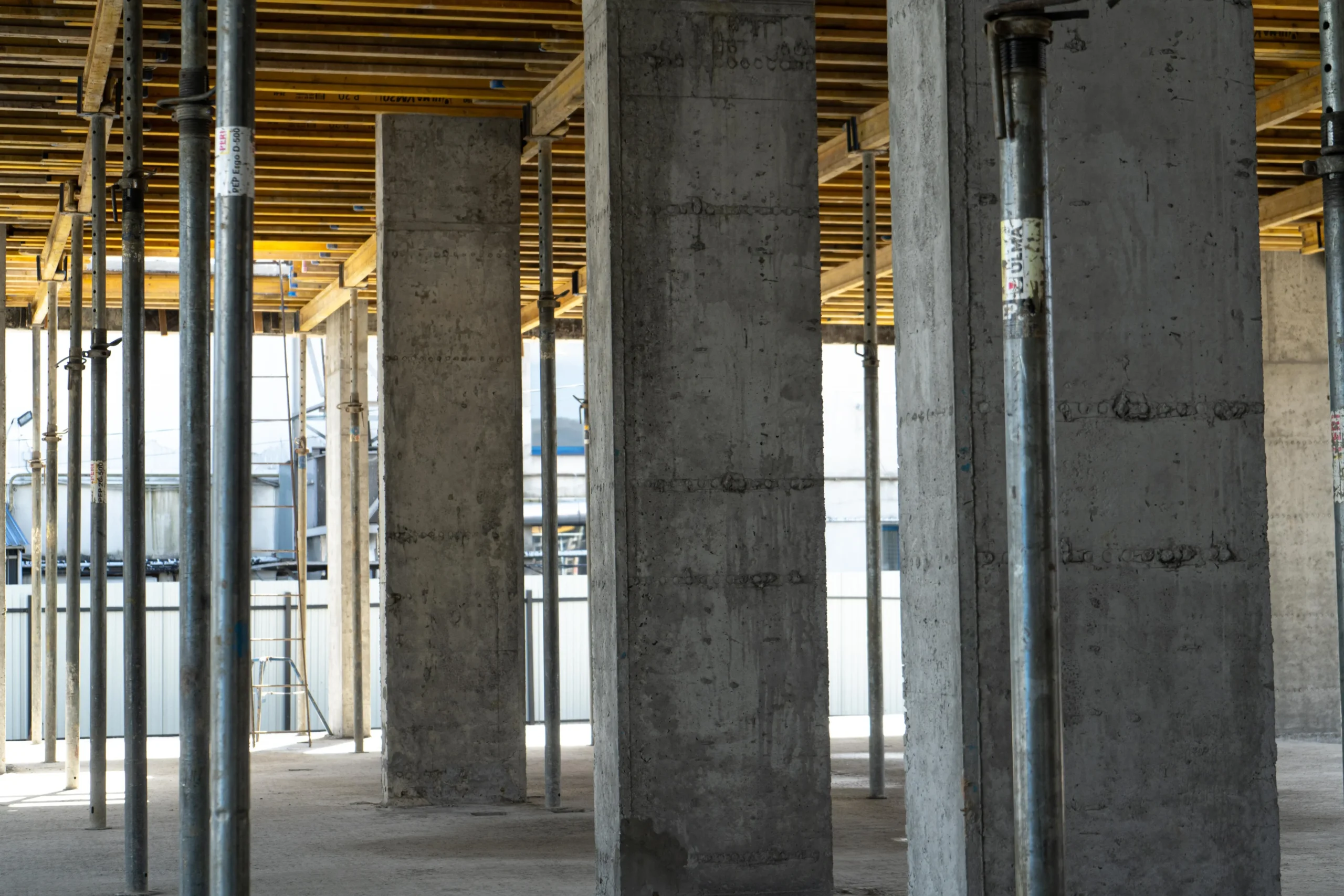

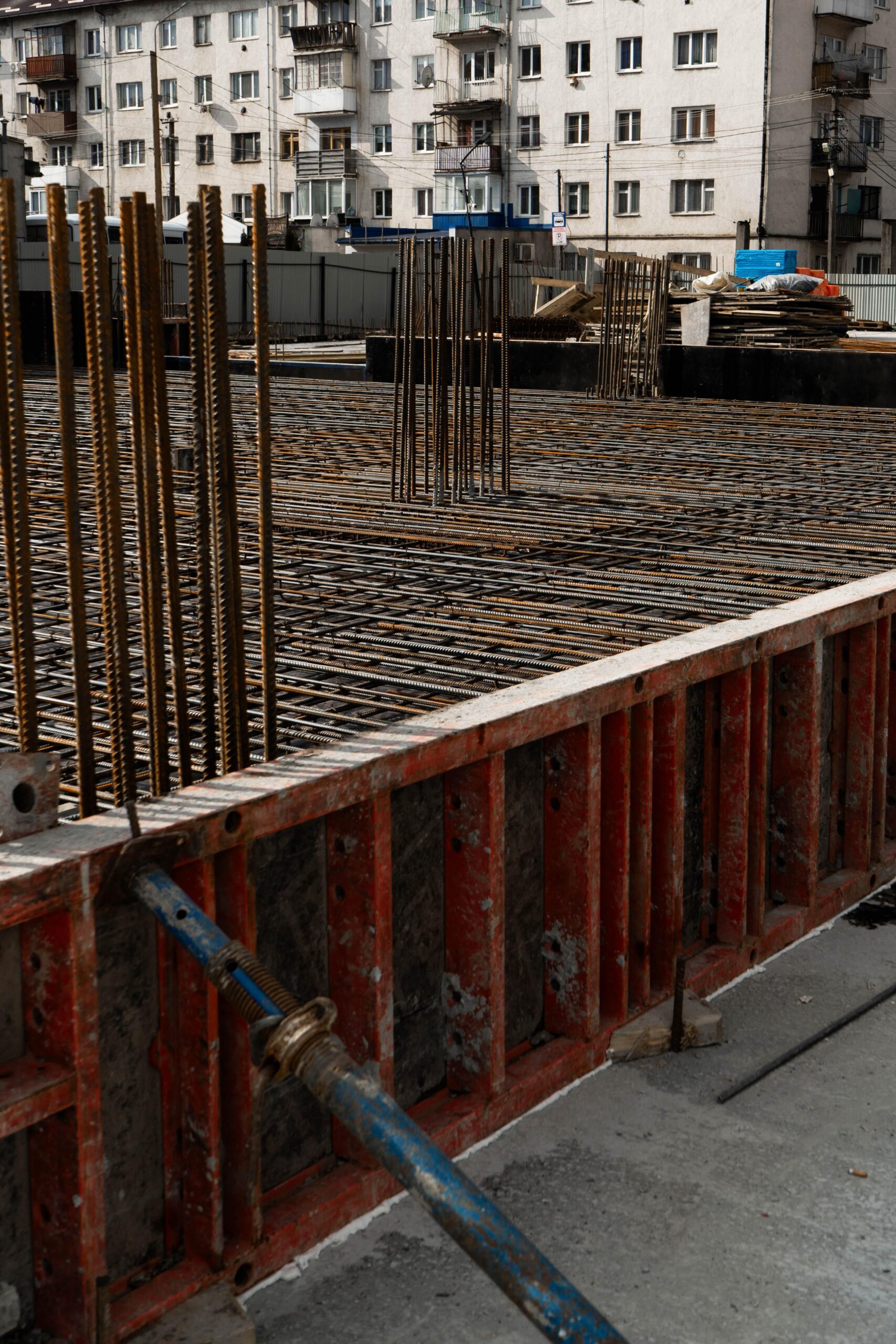

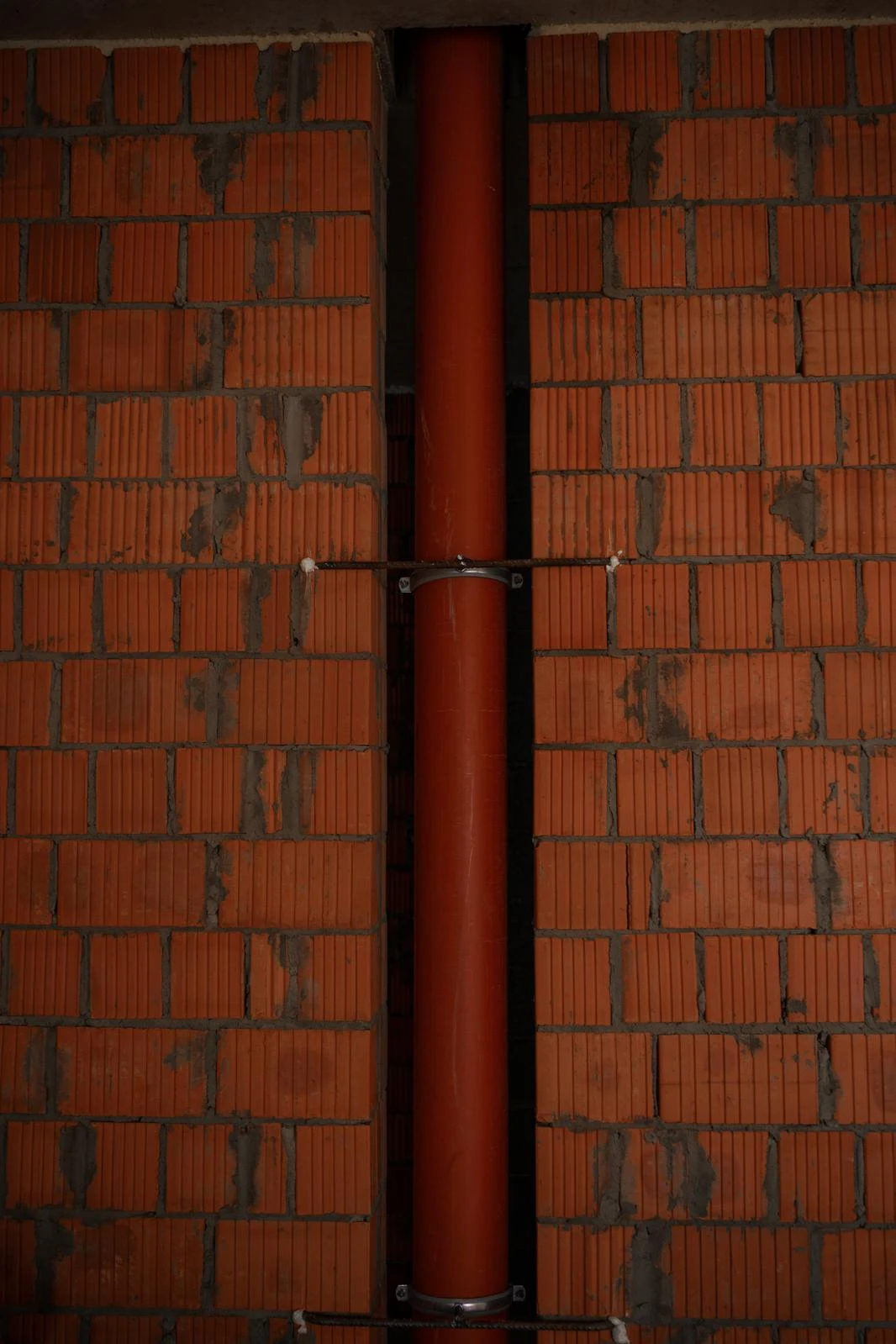

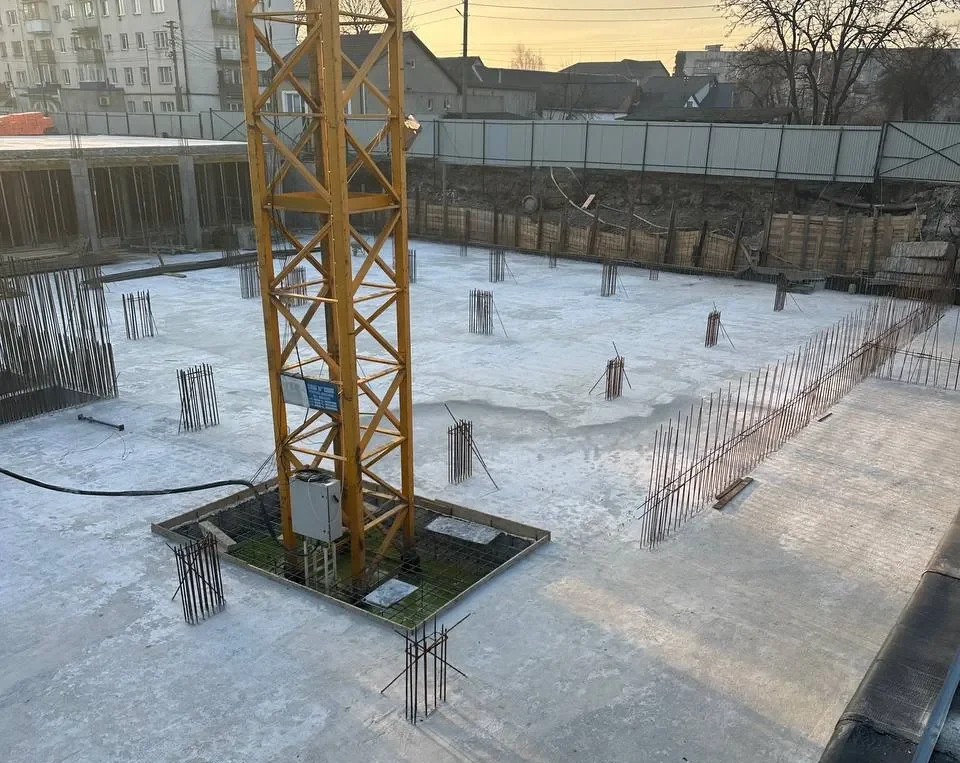

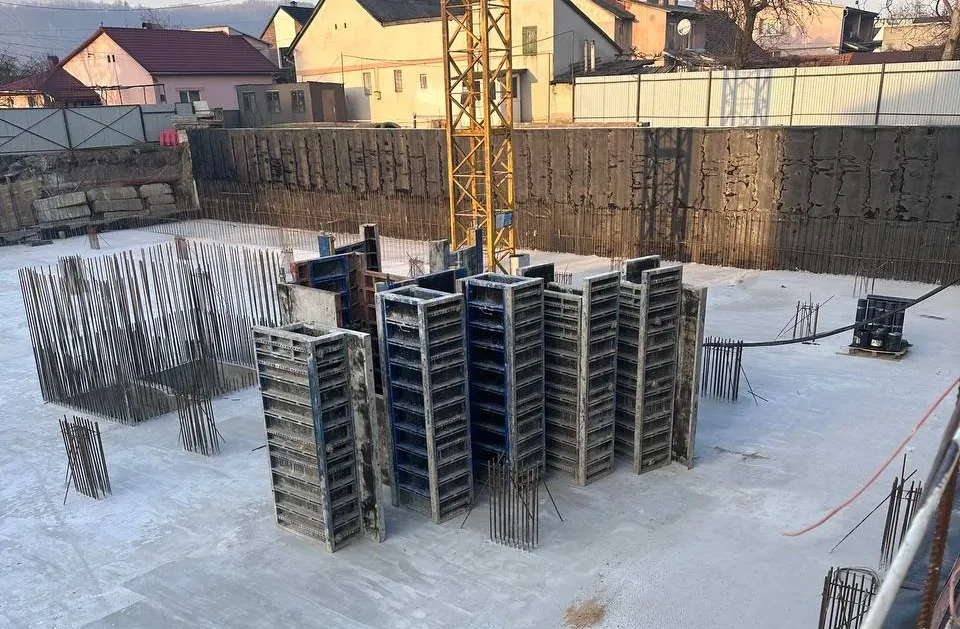

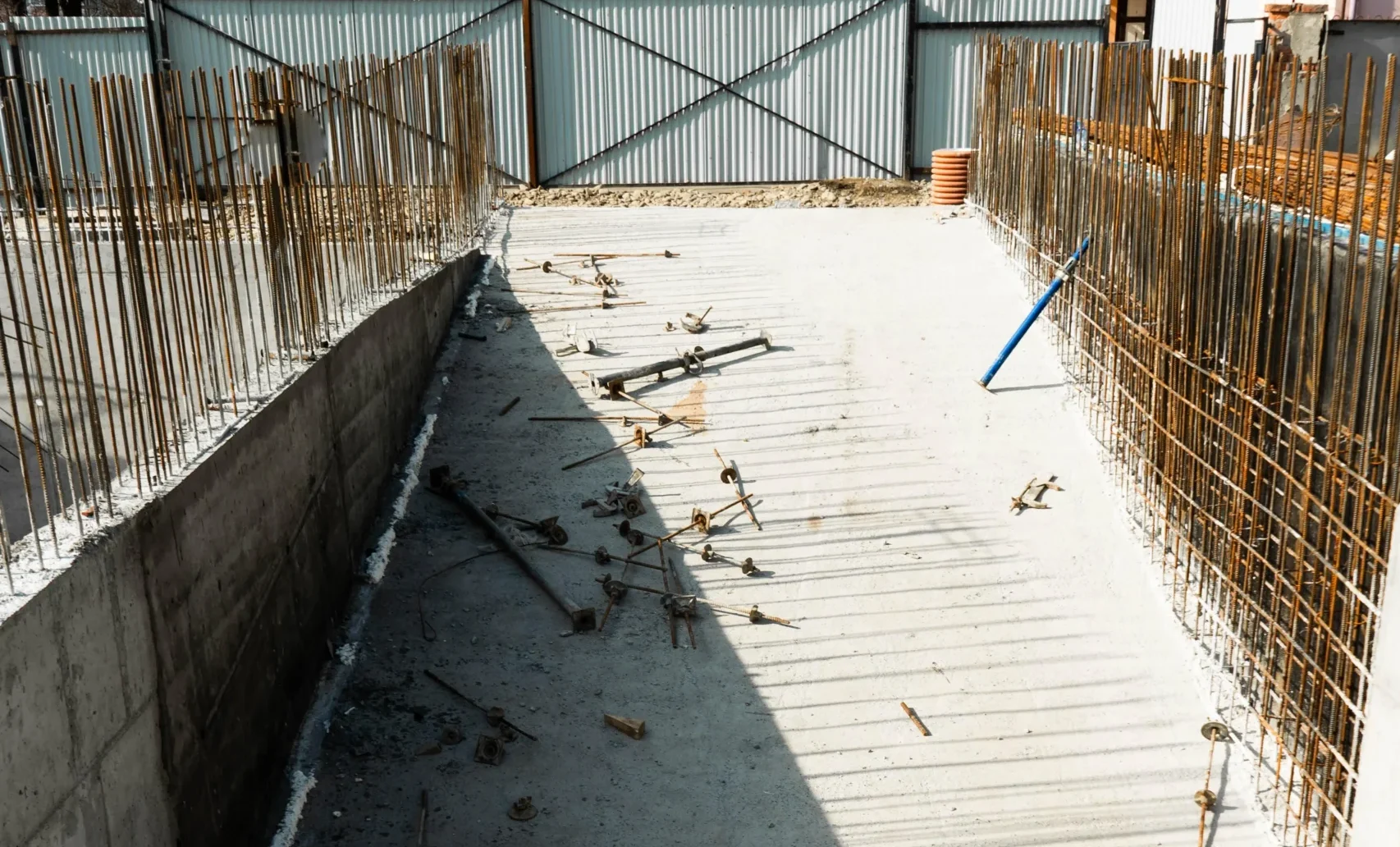

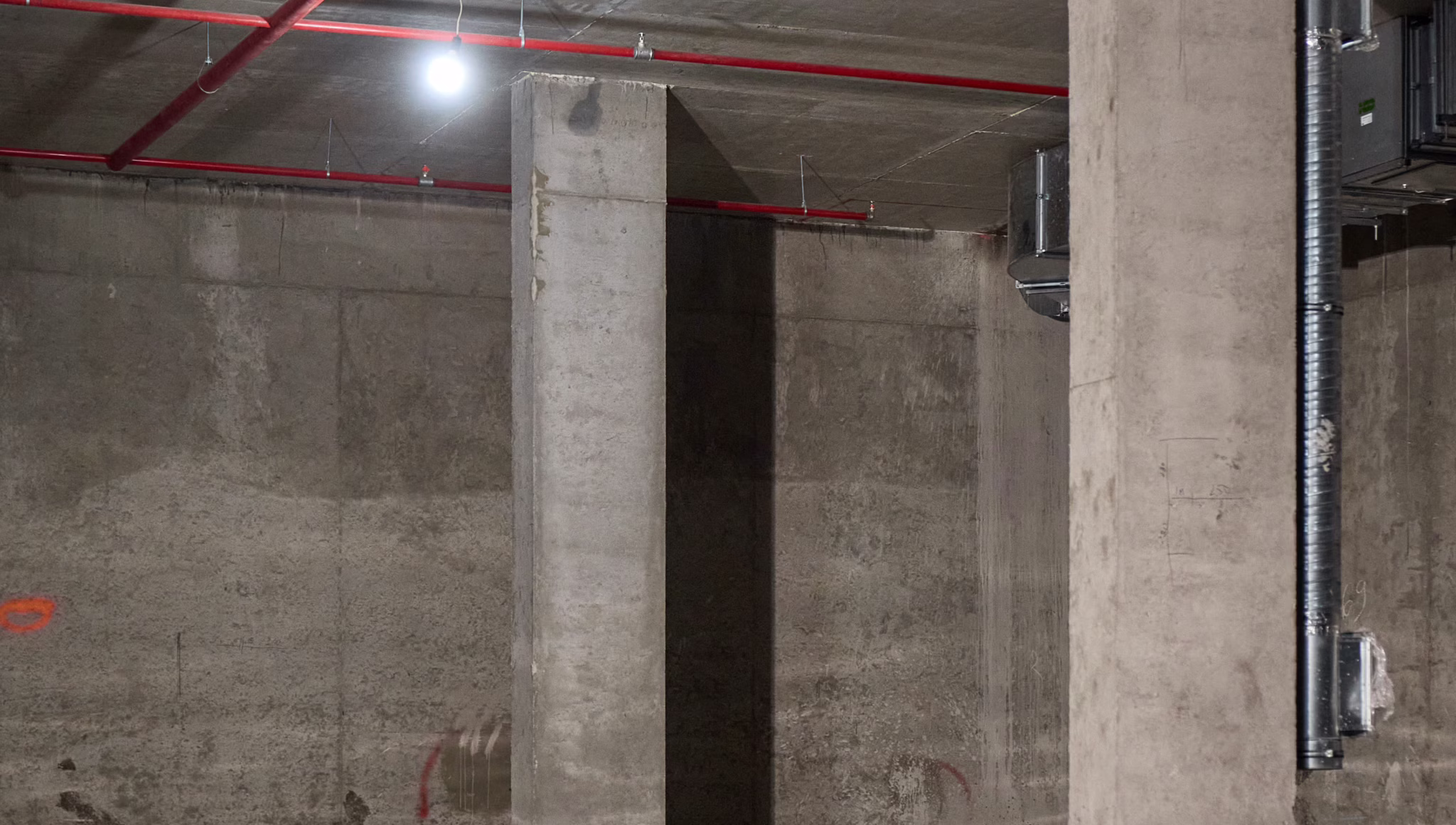

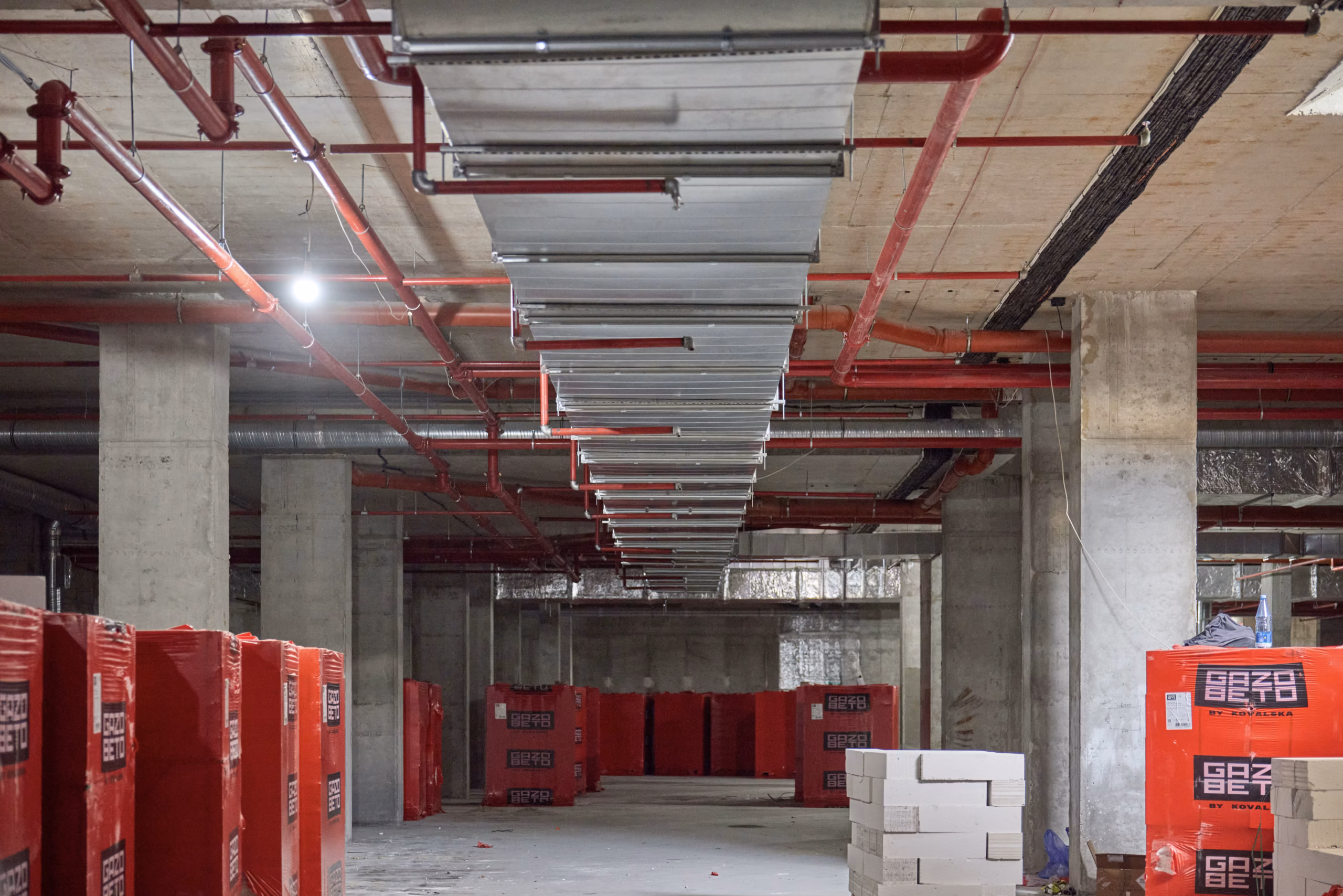

Березень 2025Станом на березень завершені абсолютно всі роботи нульового циклу будівництва. Укладено бетон усіх стін та колон паркінгу, виконана плита перекриття паркінгу площею більше 3000 м². По периметру змонтована вся дренажна система, виконана абсолютно вся зовнішня гідроізоляція, а також додаткова гідроізоляція за європейськими стандартами у вигляді гідрофобного бетону зовнішніх стін паркінгу та бентонітового шнура. Закінчені всі земляні роботи, здійснена вся зворотна засипка по периметру будівництва. В'їзд та виїзд у паркінг виконані на 80%. Також розпочато роботи над каркасом будинку – виконано 80% стін та колон першого поверху.

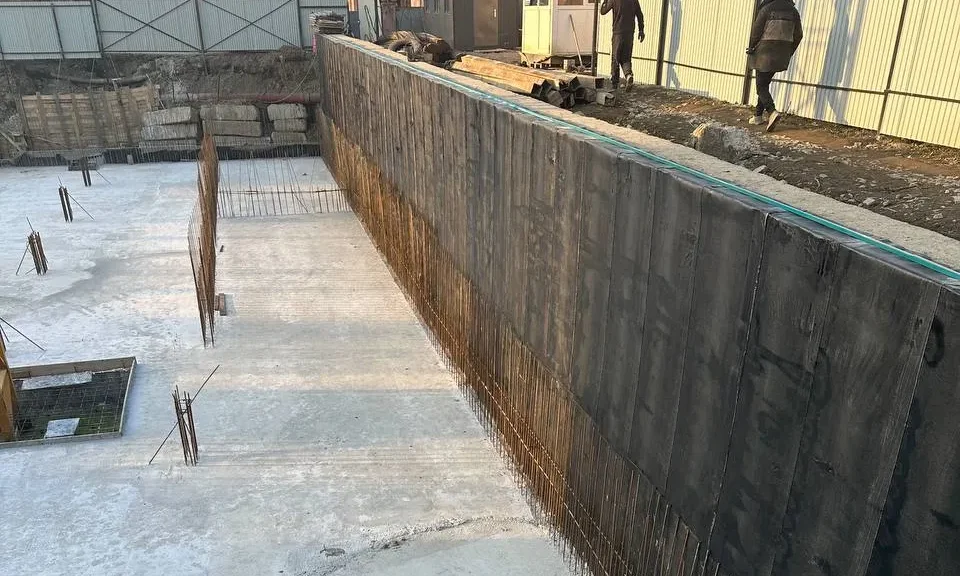

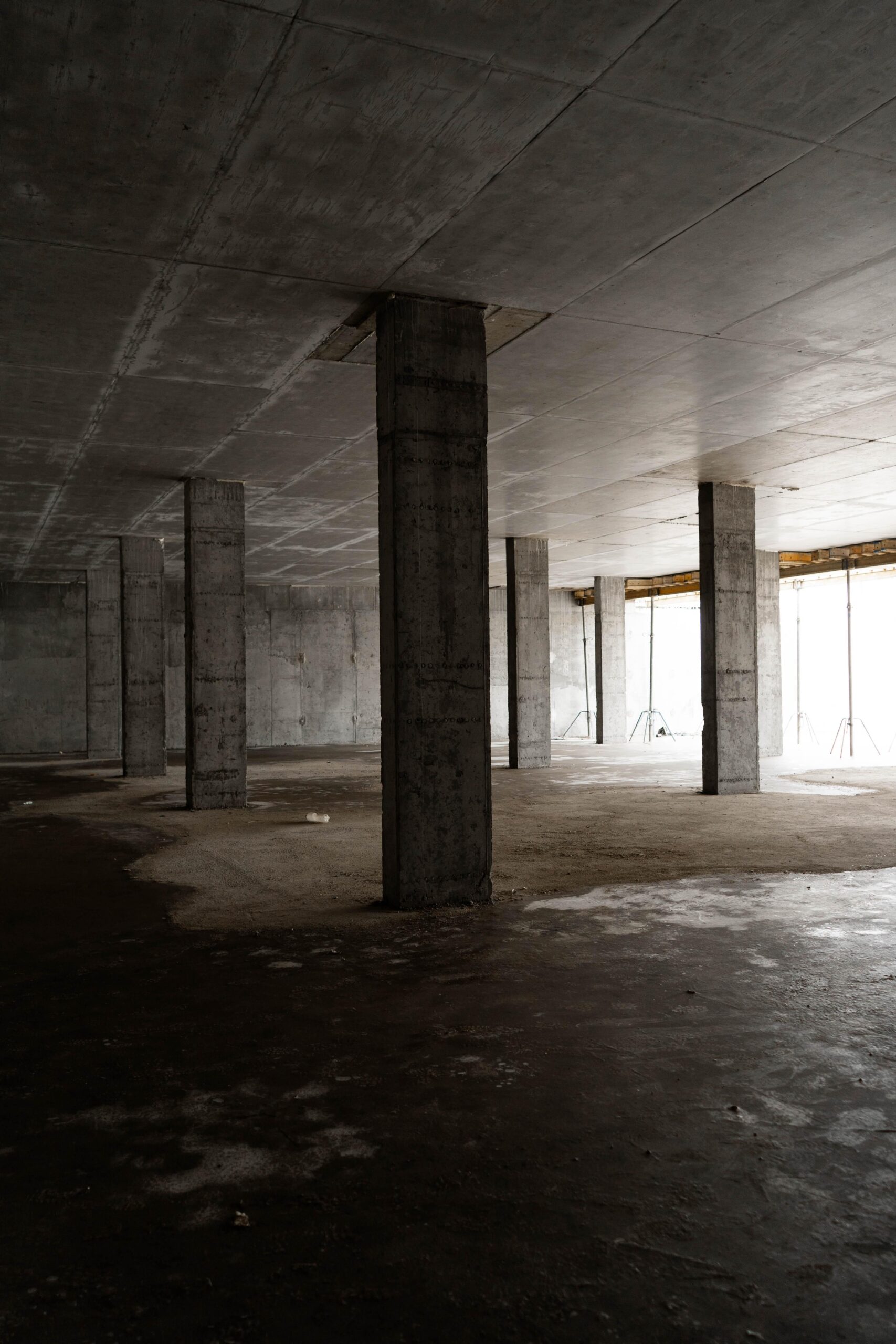

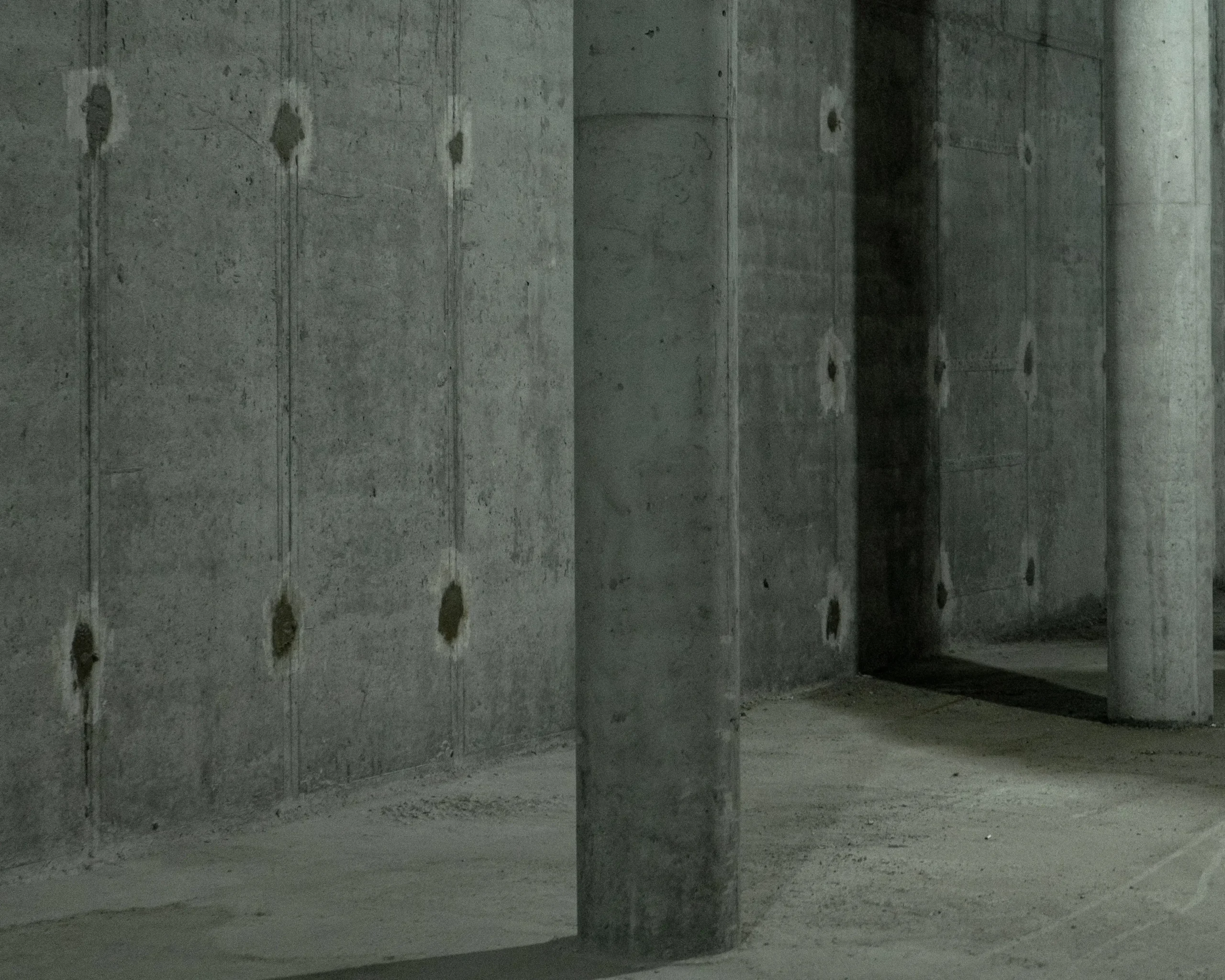

Лютий 2025Станом на лютий повністю виконані буронабивні палі для укріплення стінок котловану, завершено його викопку та залито основу для гідроізоляції фундаменту. Повністю виконаний плитний фундамент. Колони та стіни паркінгу зведені на 90%, а плита перекриття паркінгу – на 60%. Також повністю завершено гідроізоляцію фундаментної плити та всіх збудованих стін паркінгу, а дренажна система фундаменту виконана в повному обсязі.

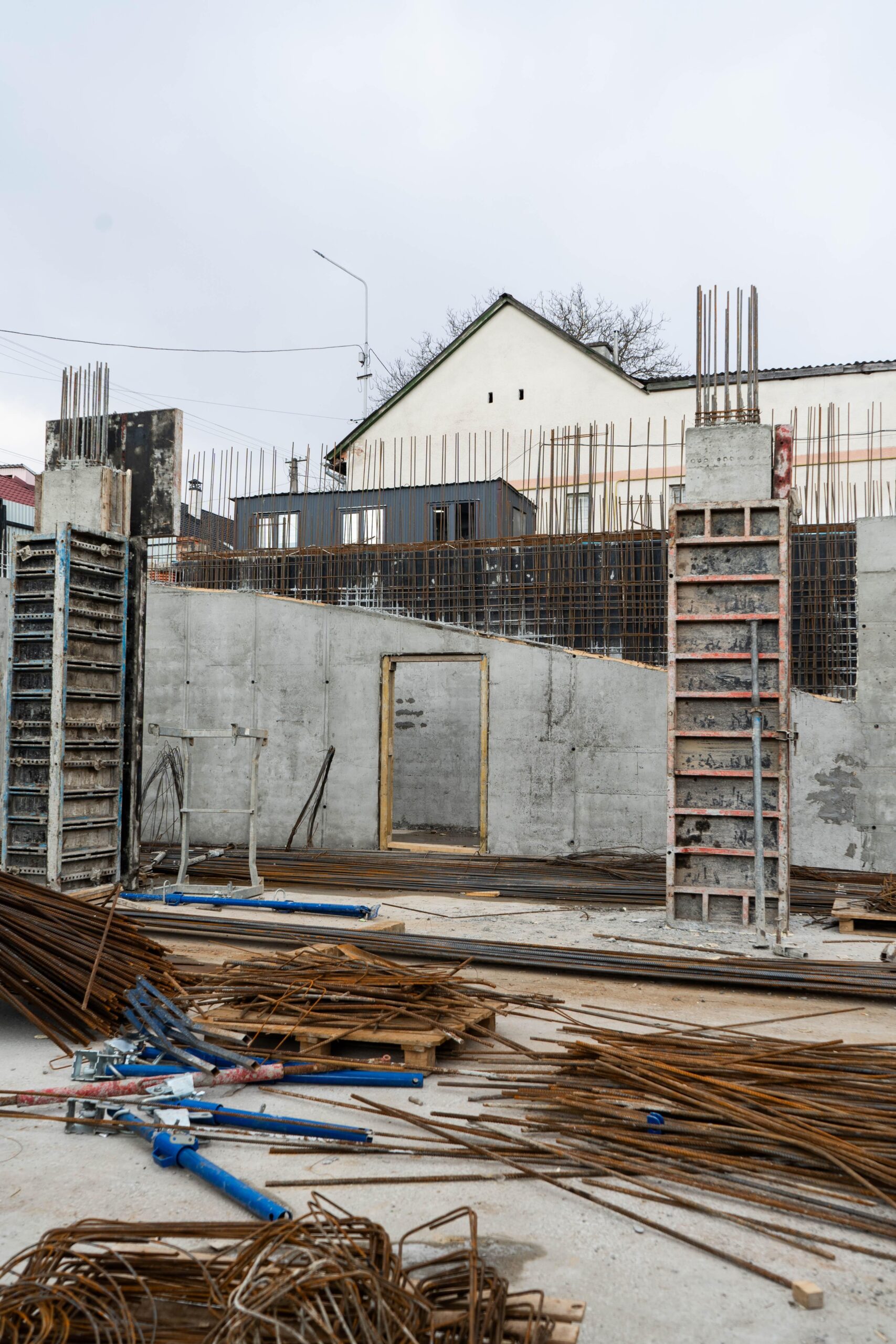

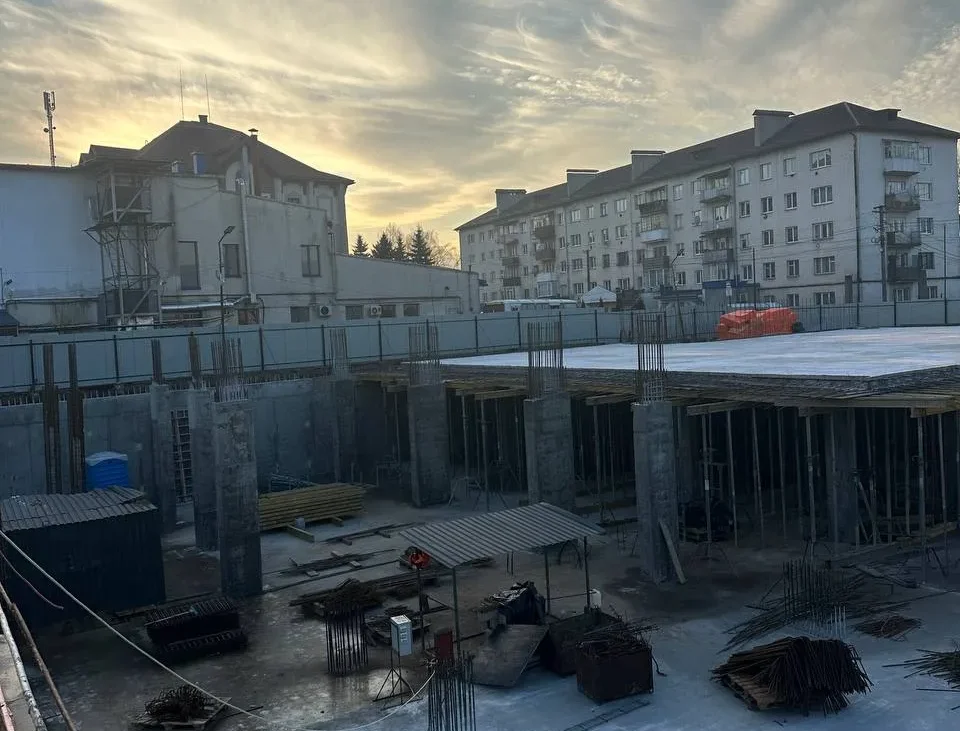

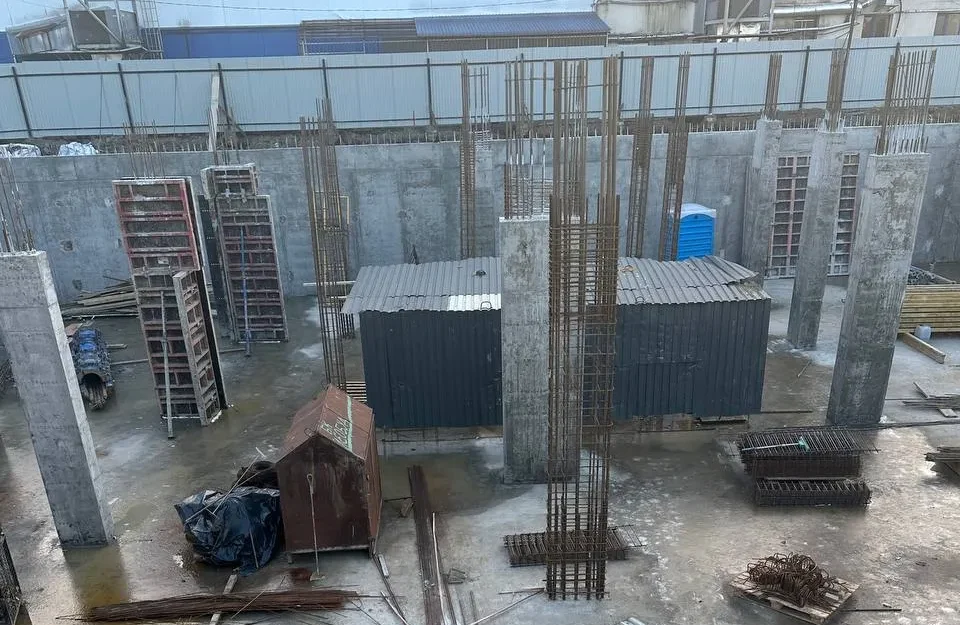

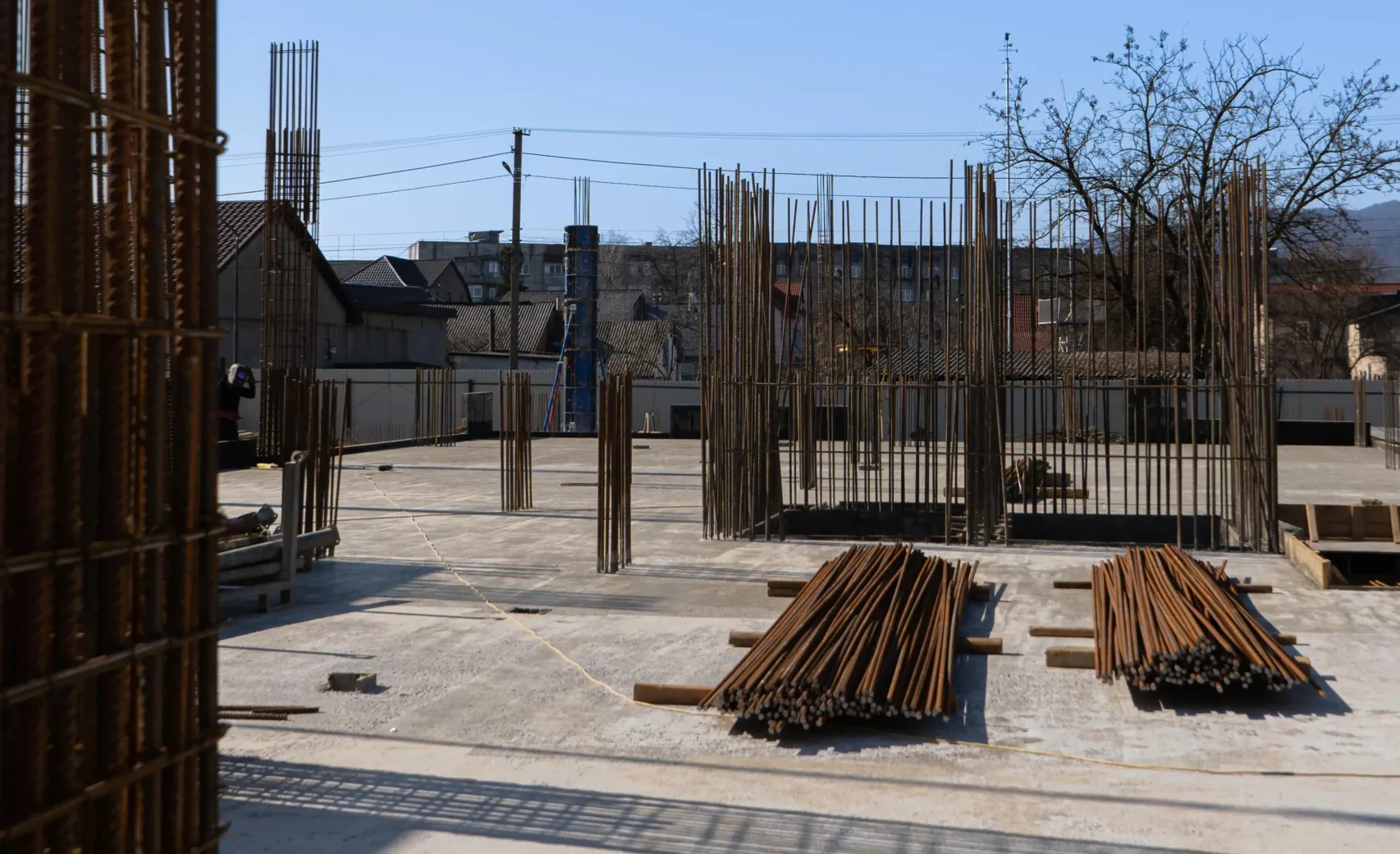

Січень 2025На січень 2025 року повністю залитий плитний фундамент. Виконана гідроізоляція фундаменту та стін. Встановлена дренажна система фундаменту. Частково виконані колони та стіни паркінгу, також частково виконана плита перекриття нульового поверху, тобто паркінгу.

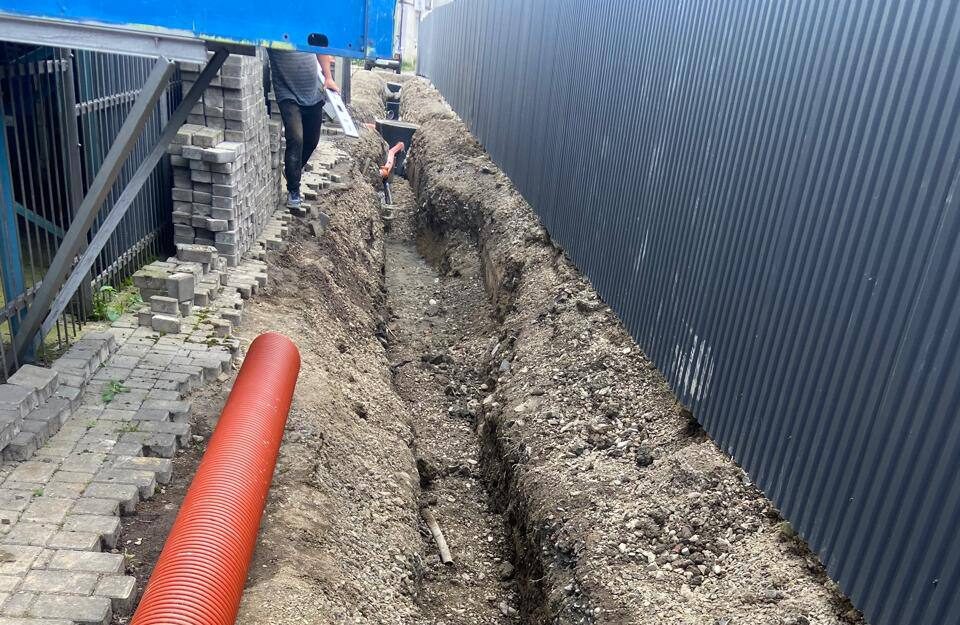

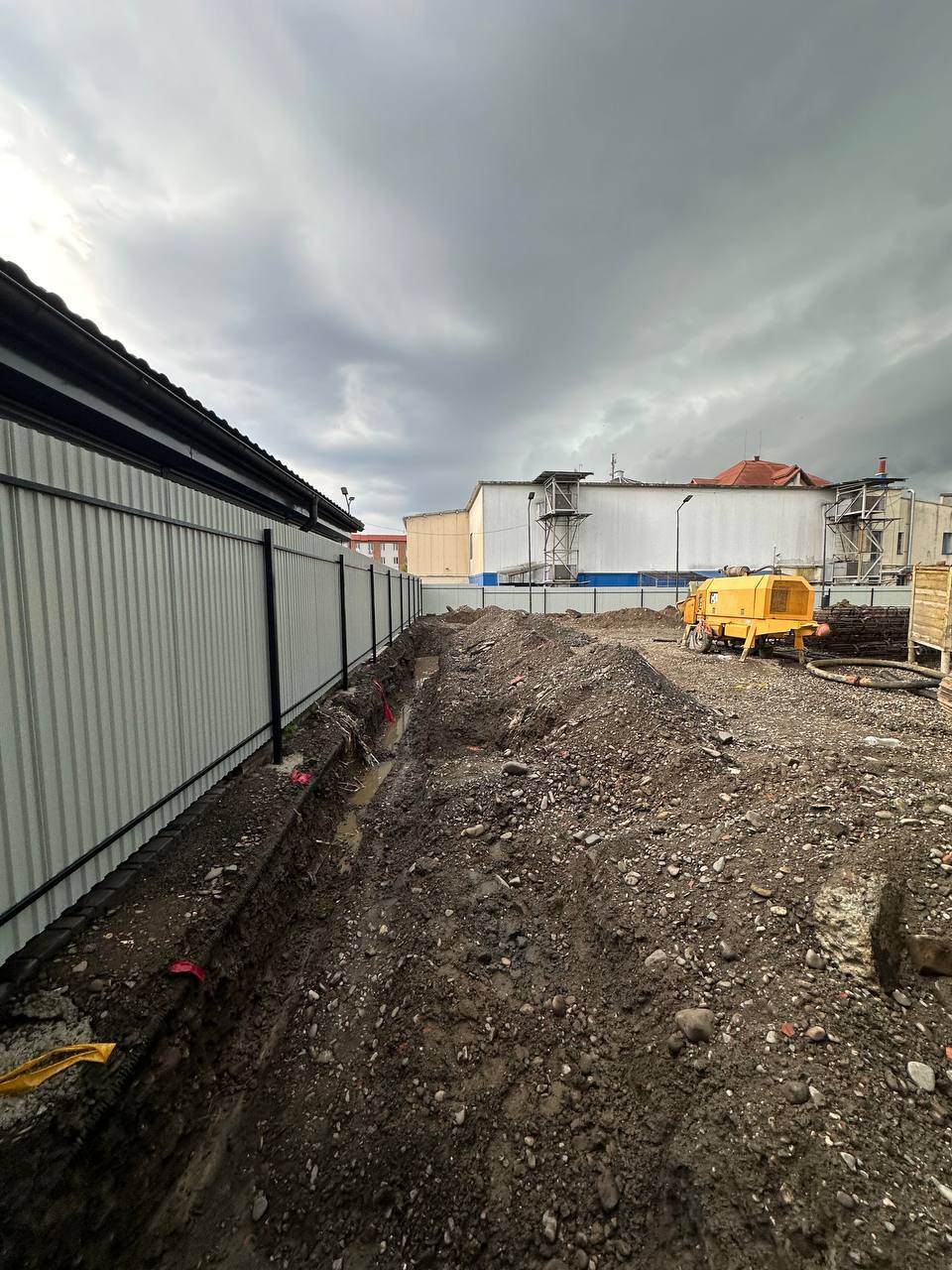

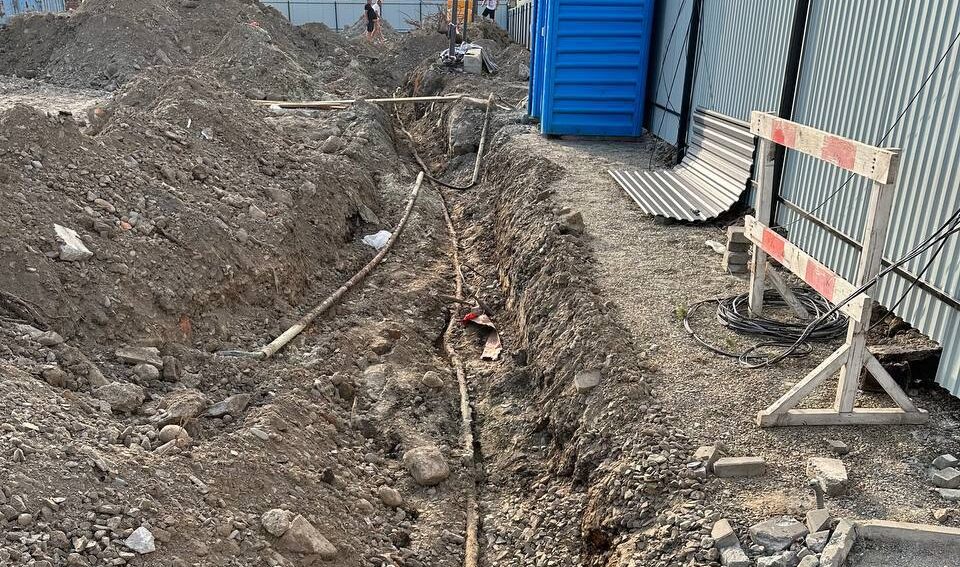

Серпень 2024 Підготовчі роботи. Проводиться демонтаж існуючих будівель, загородження території та перенесення комунікацій.
